4
квартал
2025

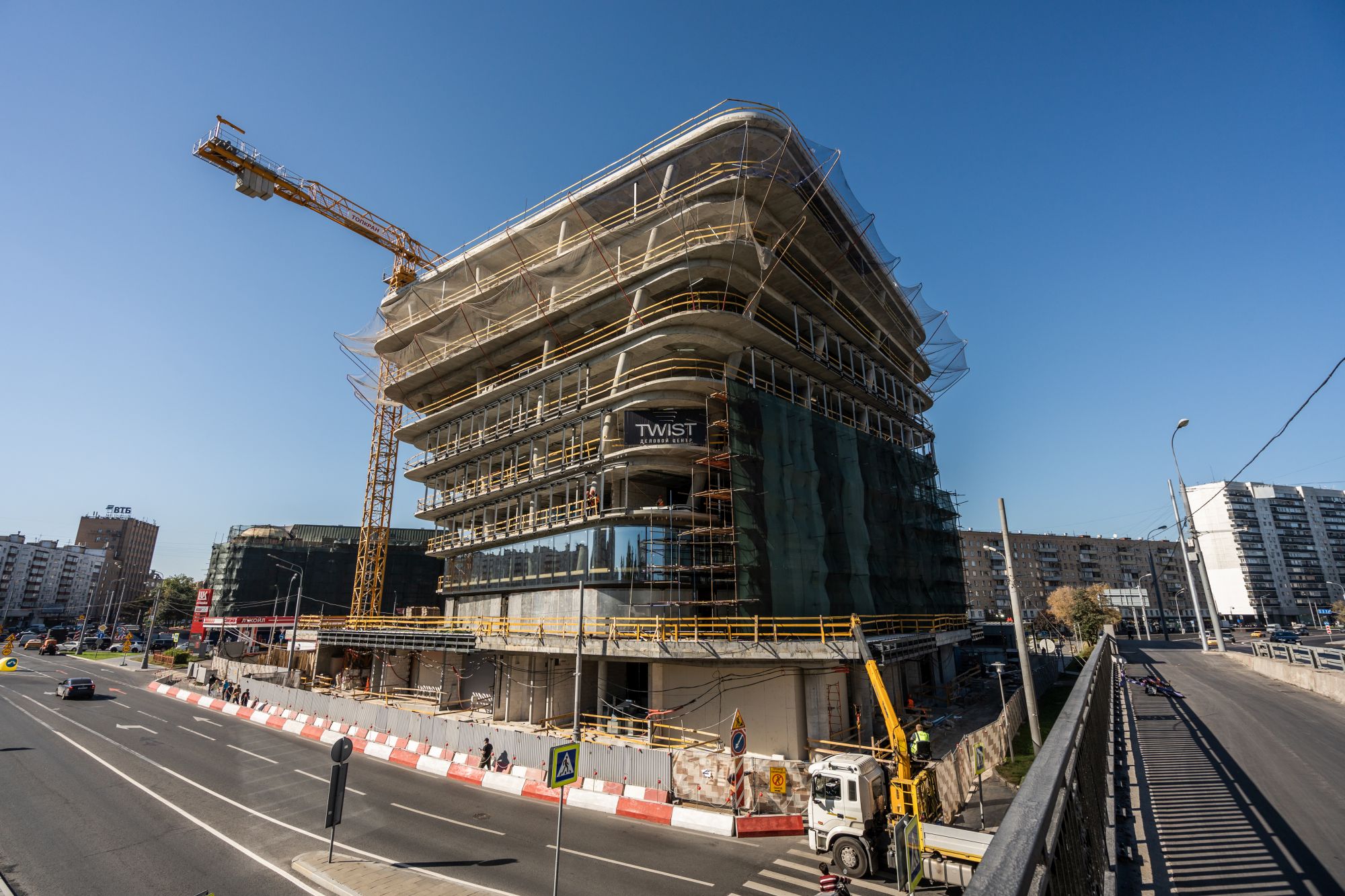

завершение строительства
ОСТАВЬТЕ КОНТАКТЫ – И МЫ С ВАМИ СВЯЖЕМСЯ

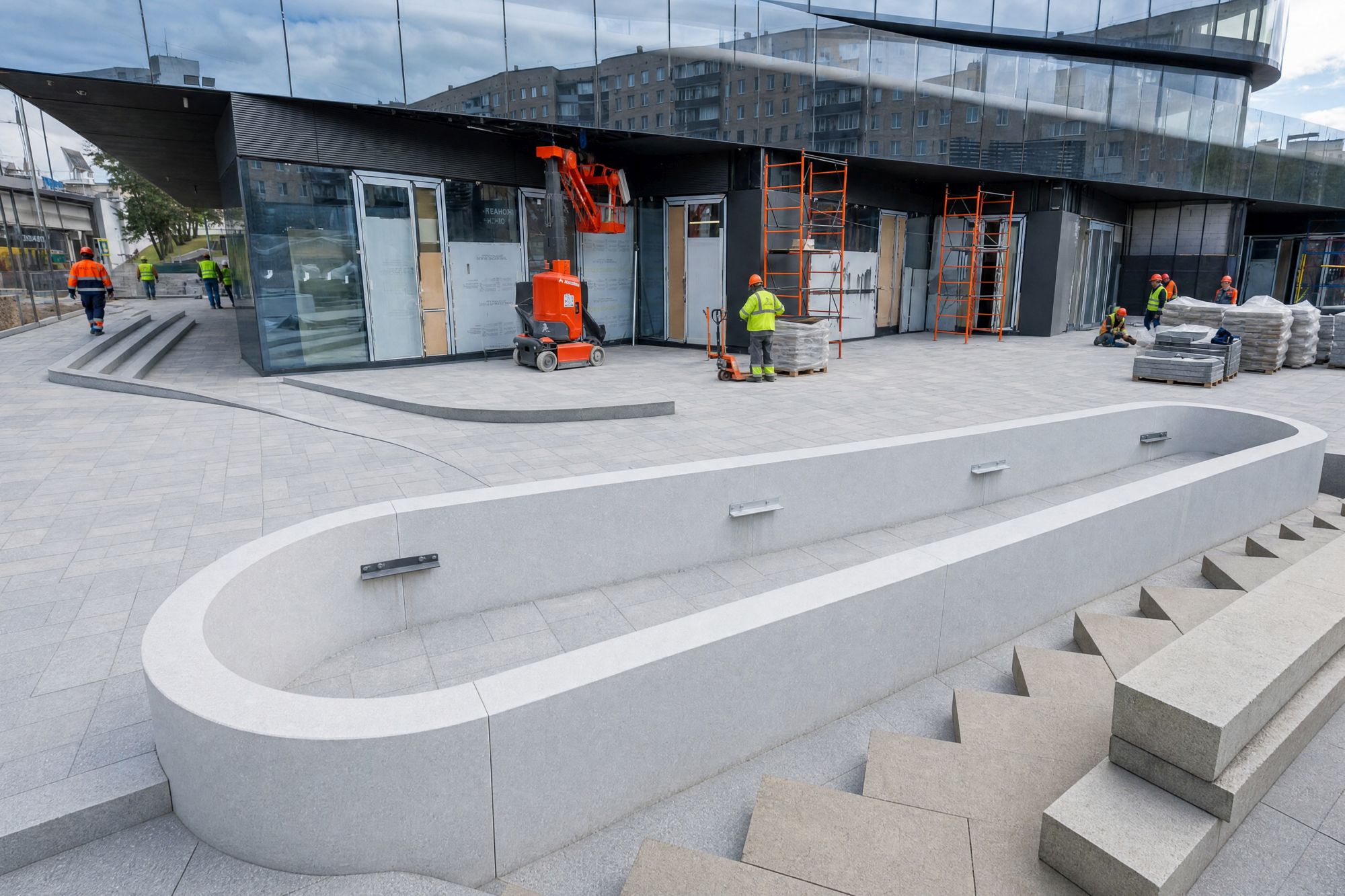

Октябрь 2024

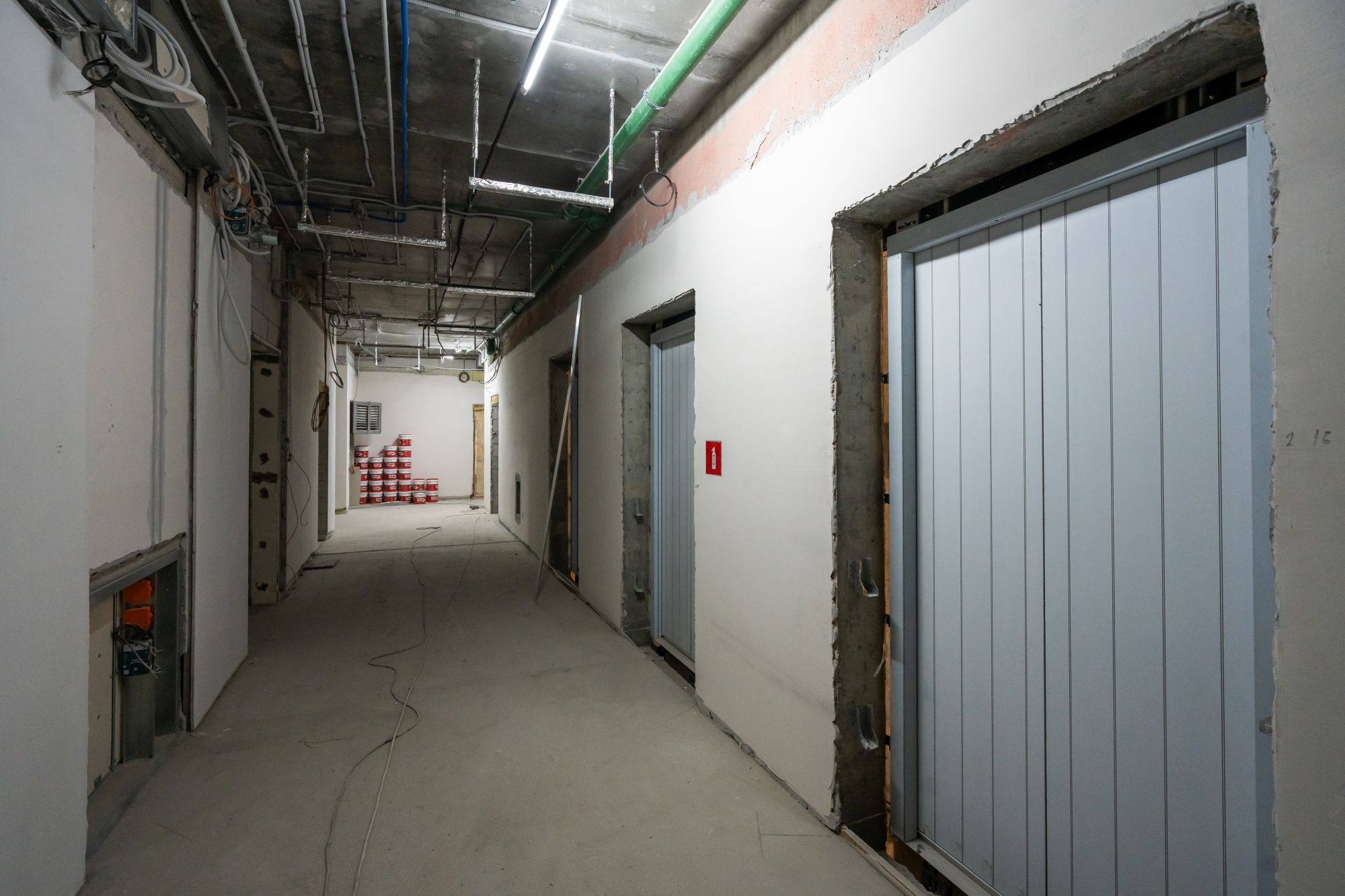

- Завершили перекрытия минус первого этажа.

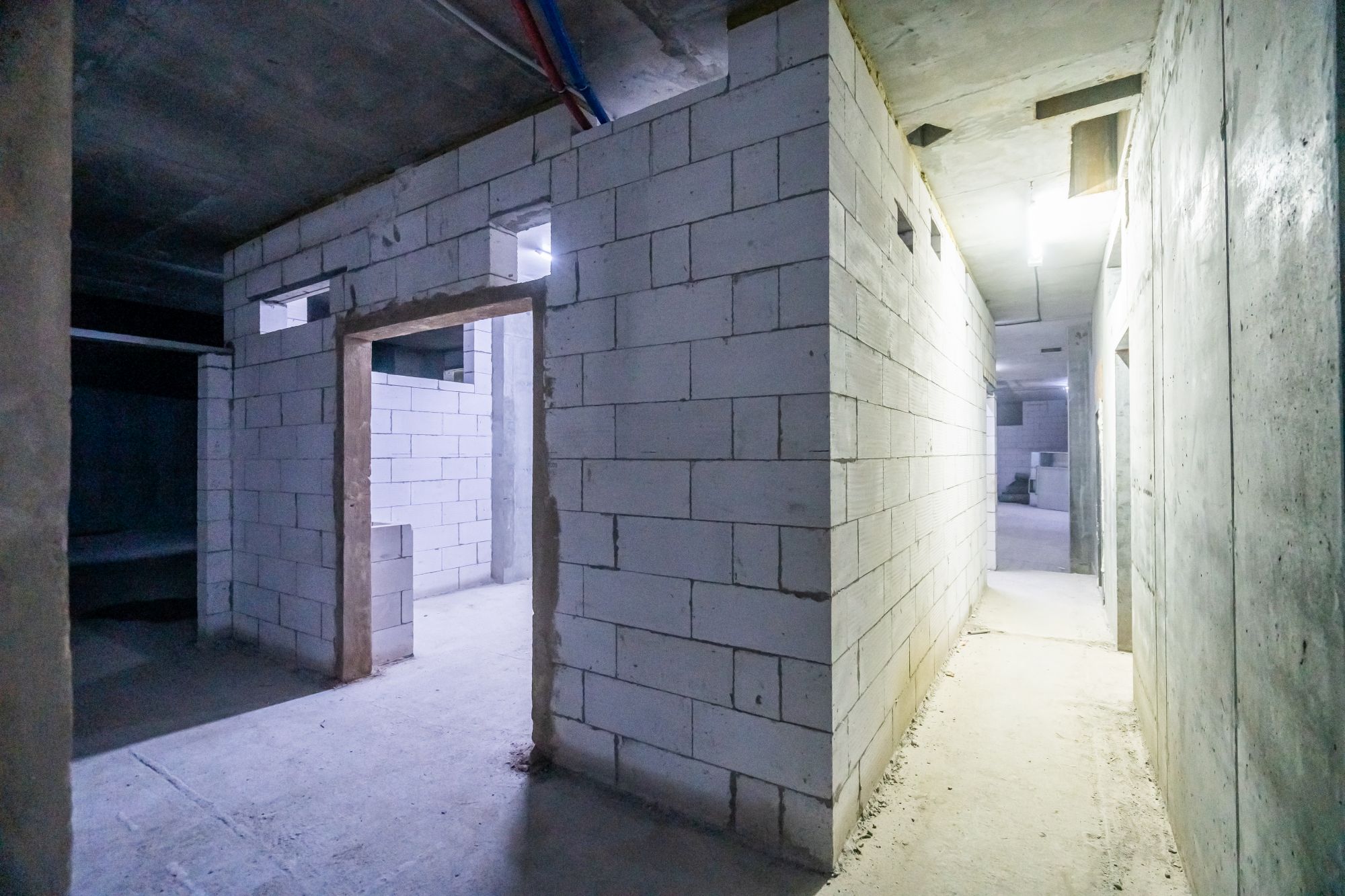

- Выполнили каменную кладку подземных этажей на 90%.

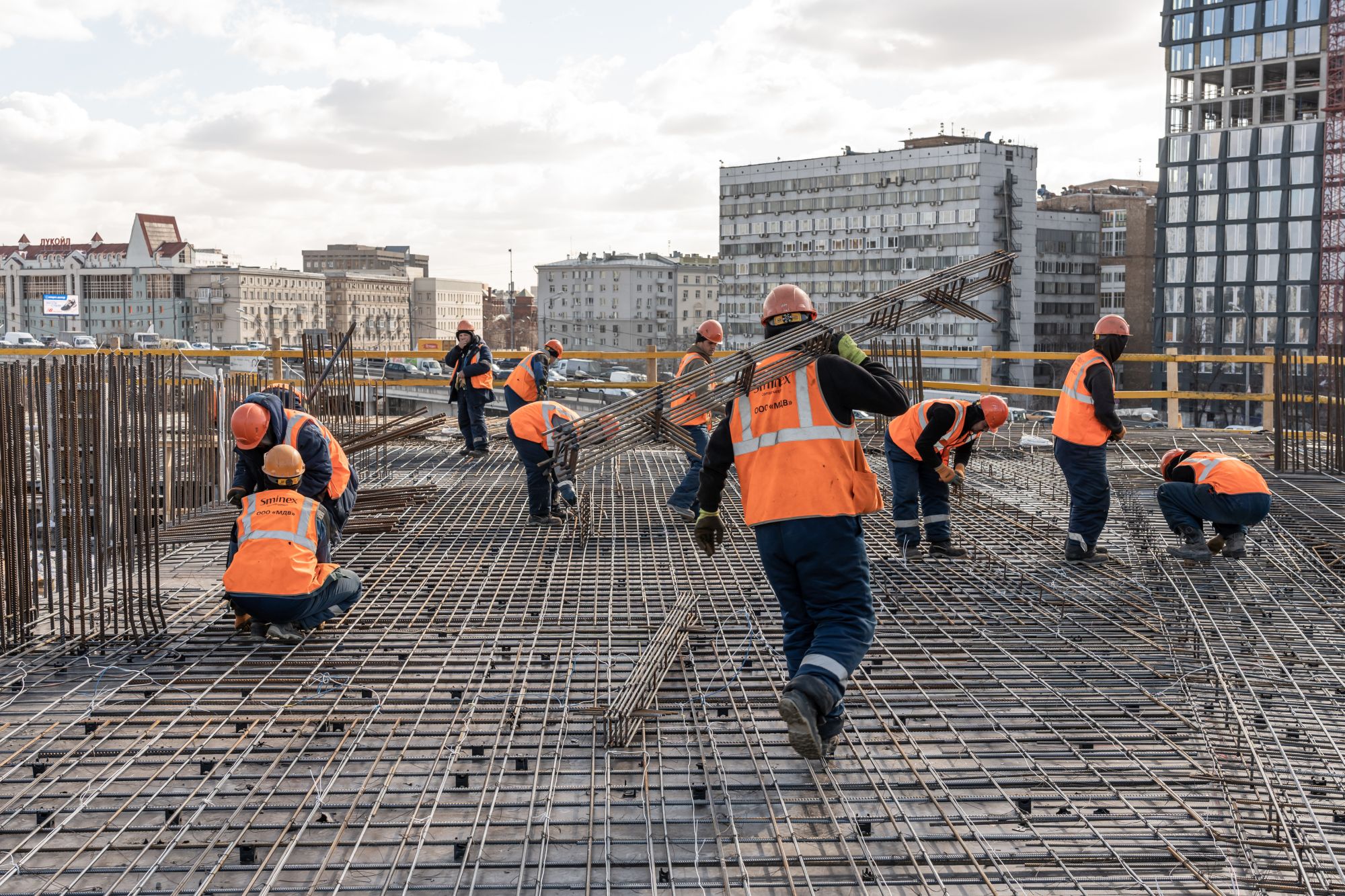

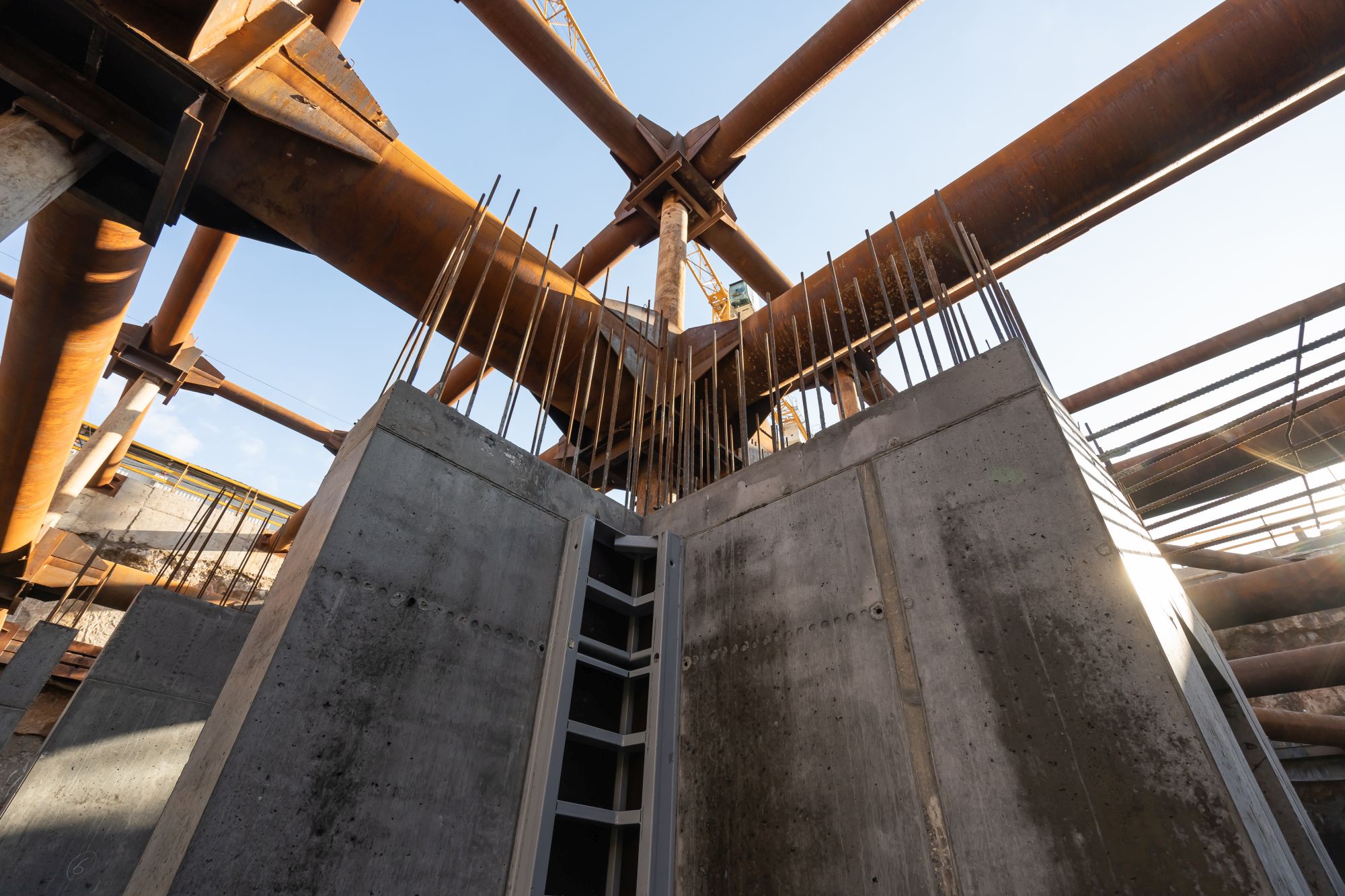

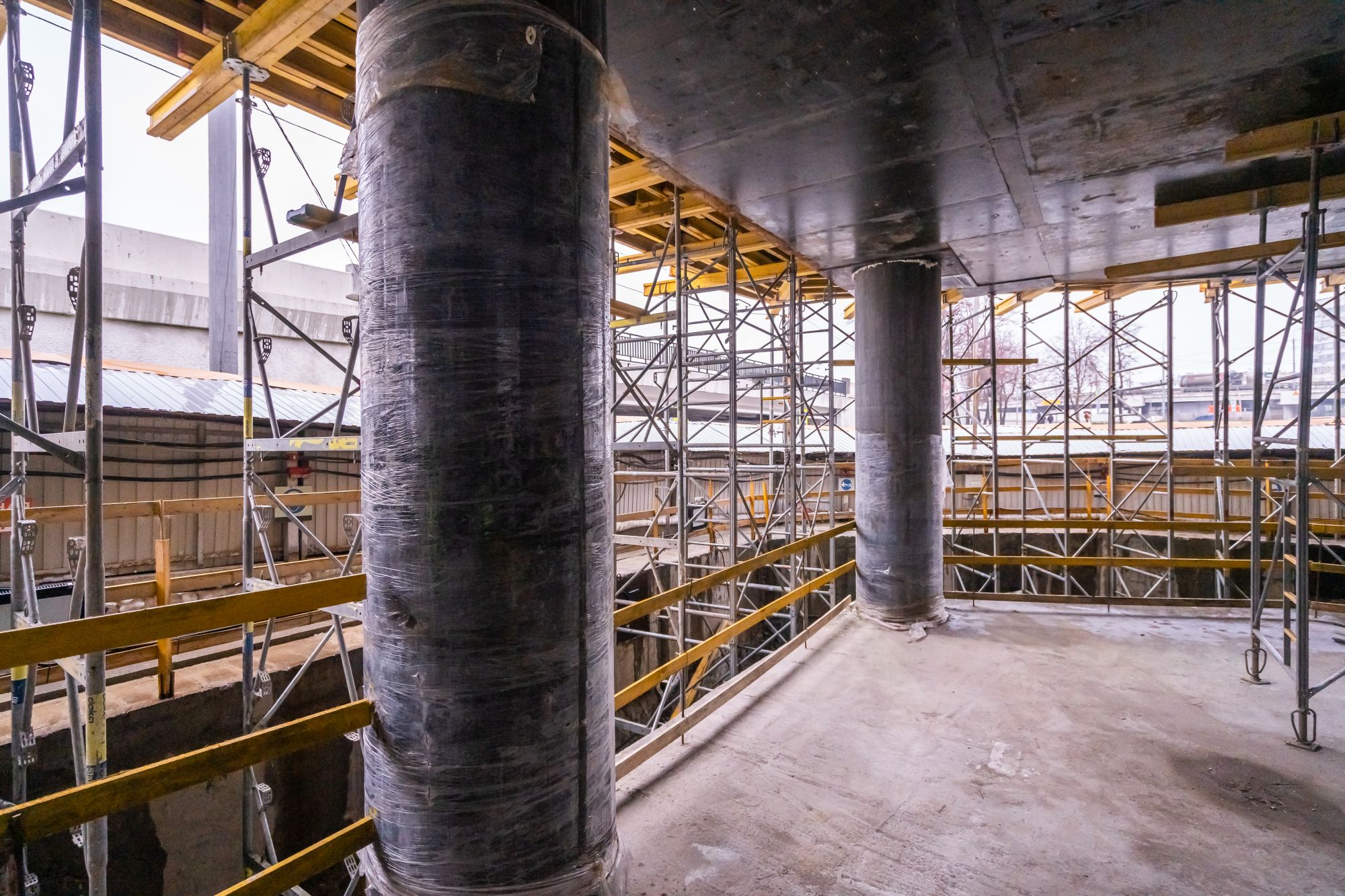

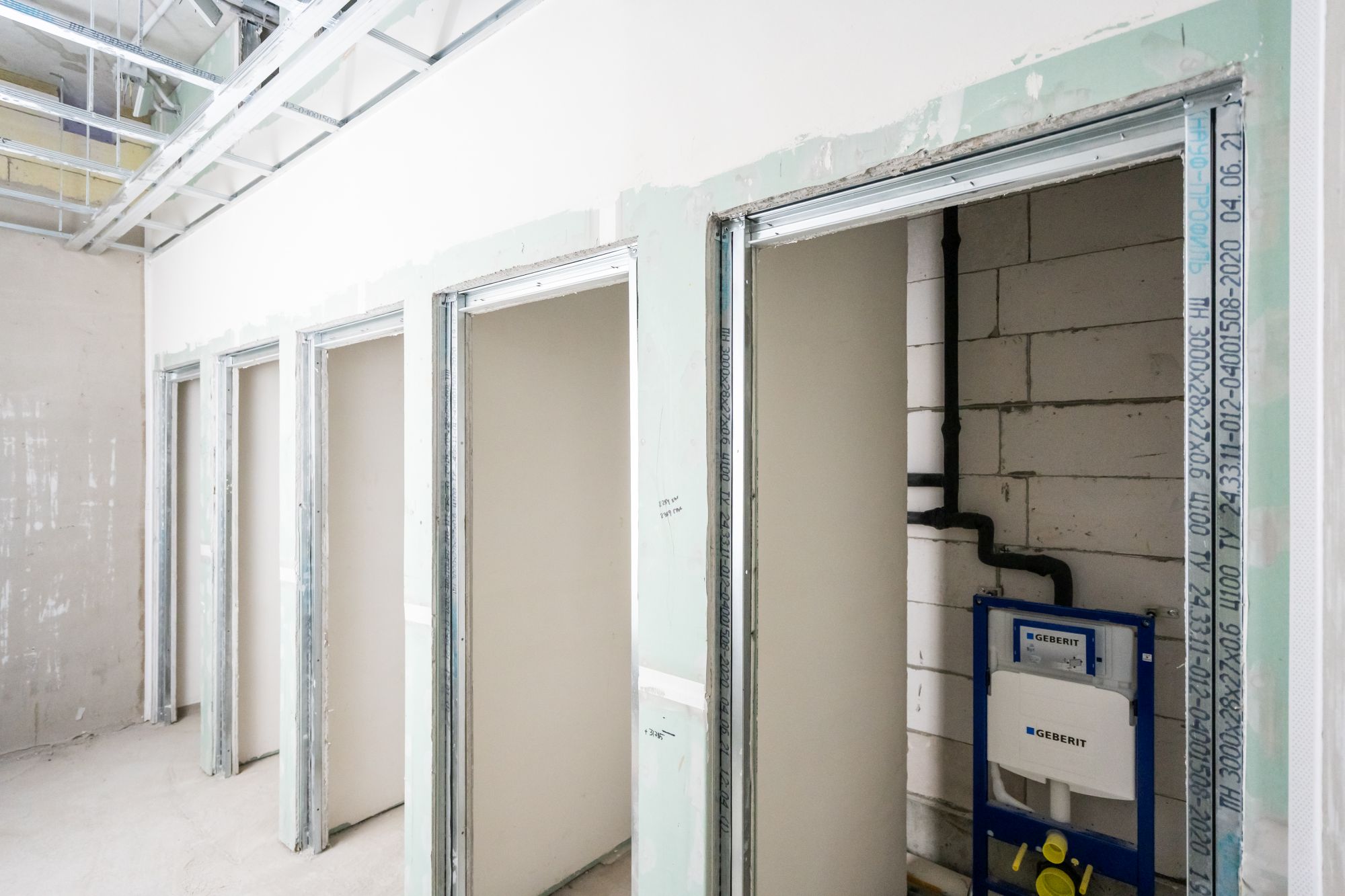

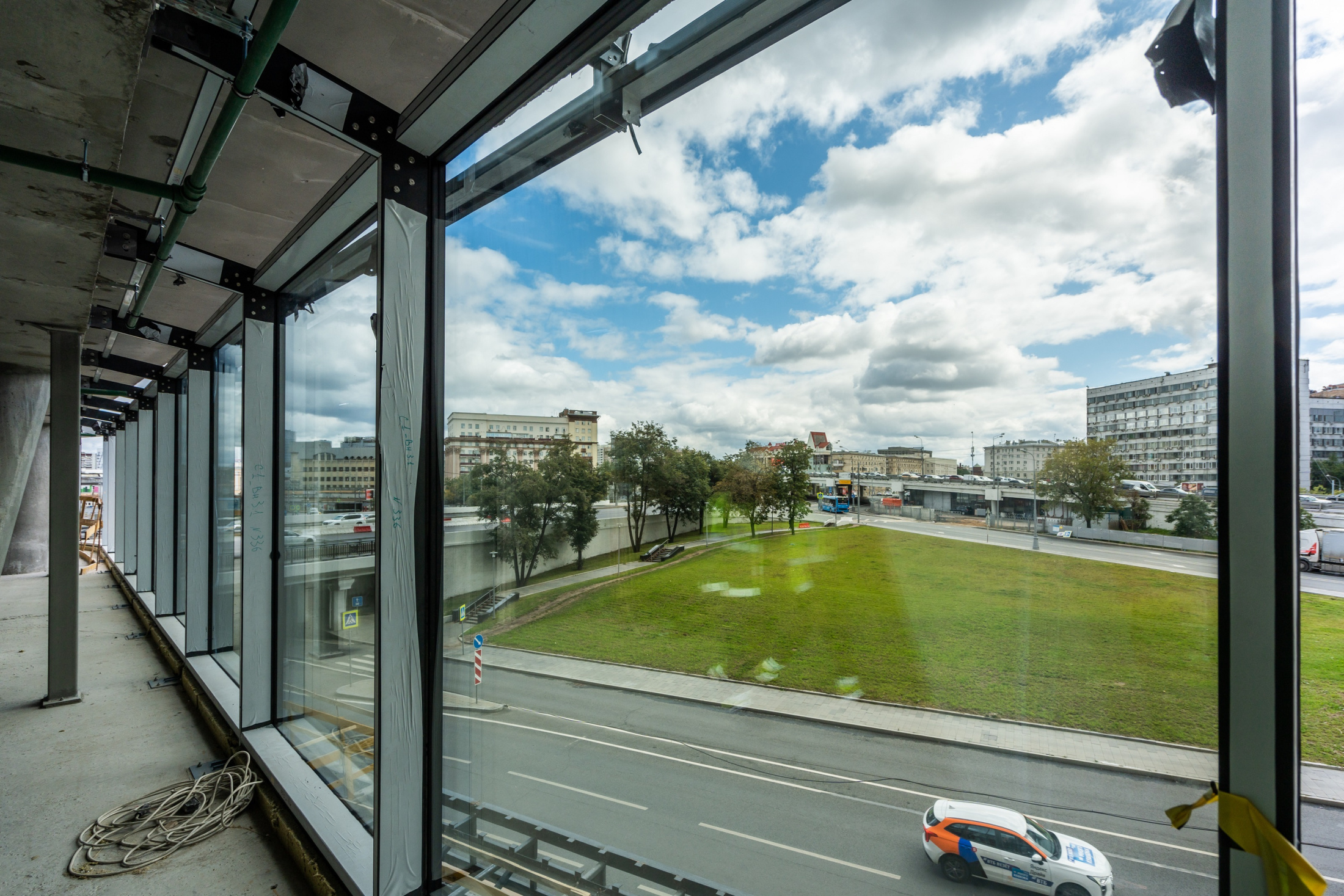

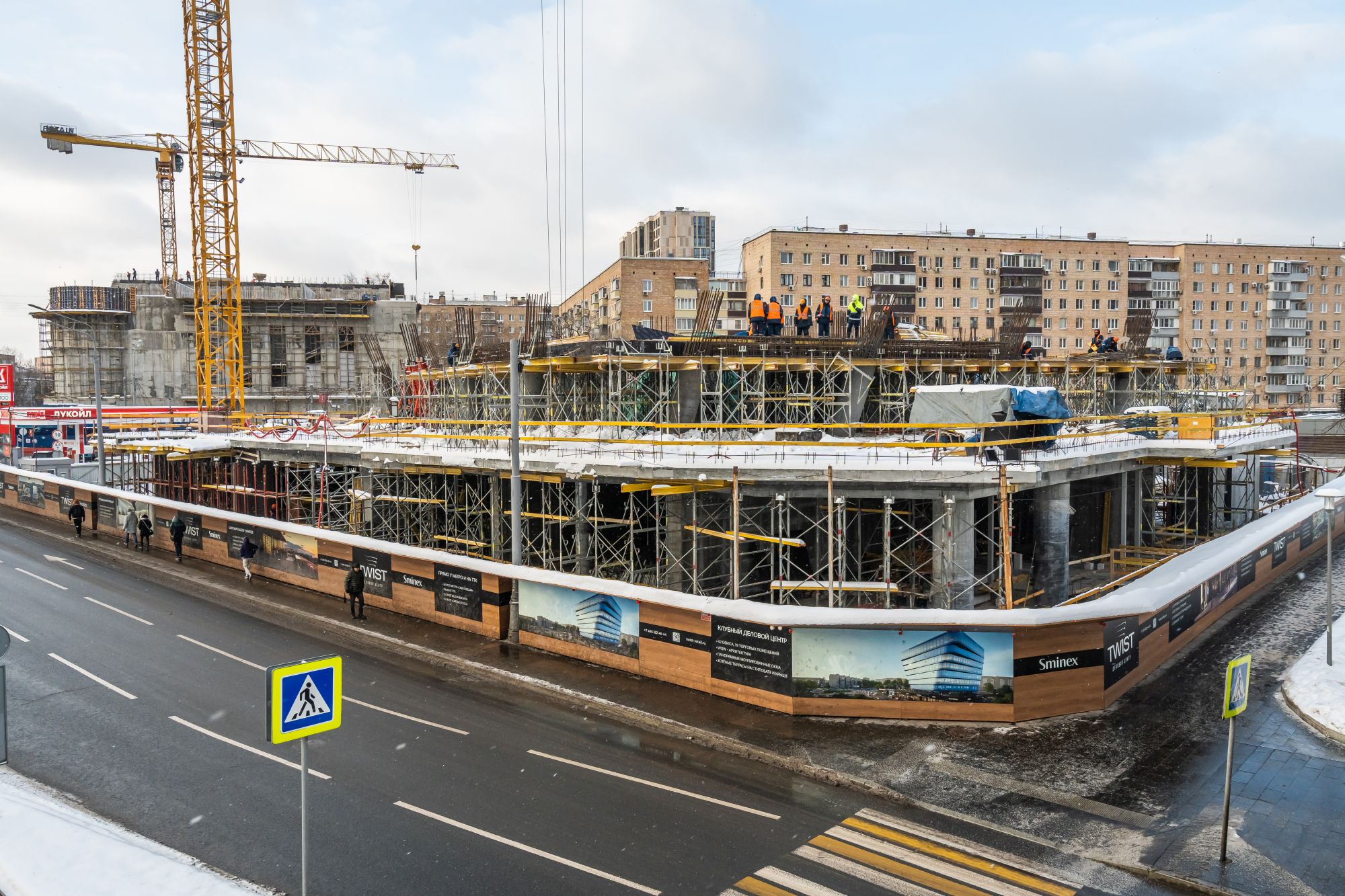

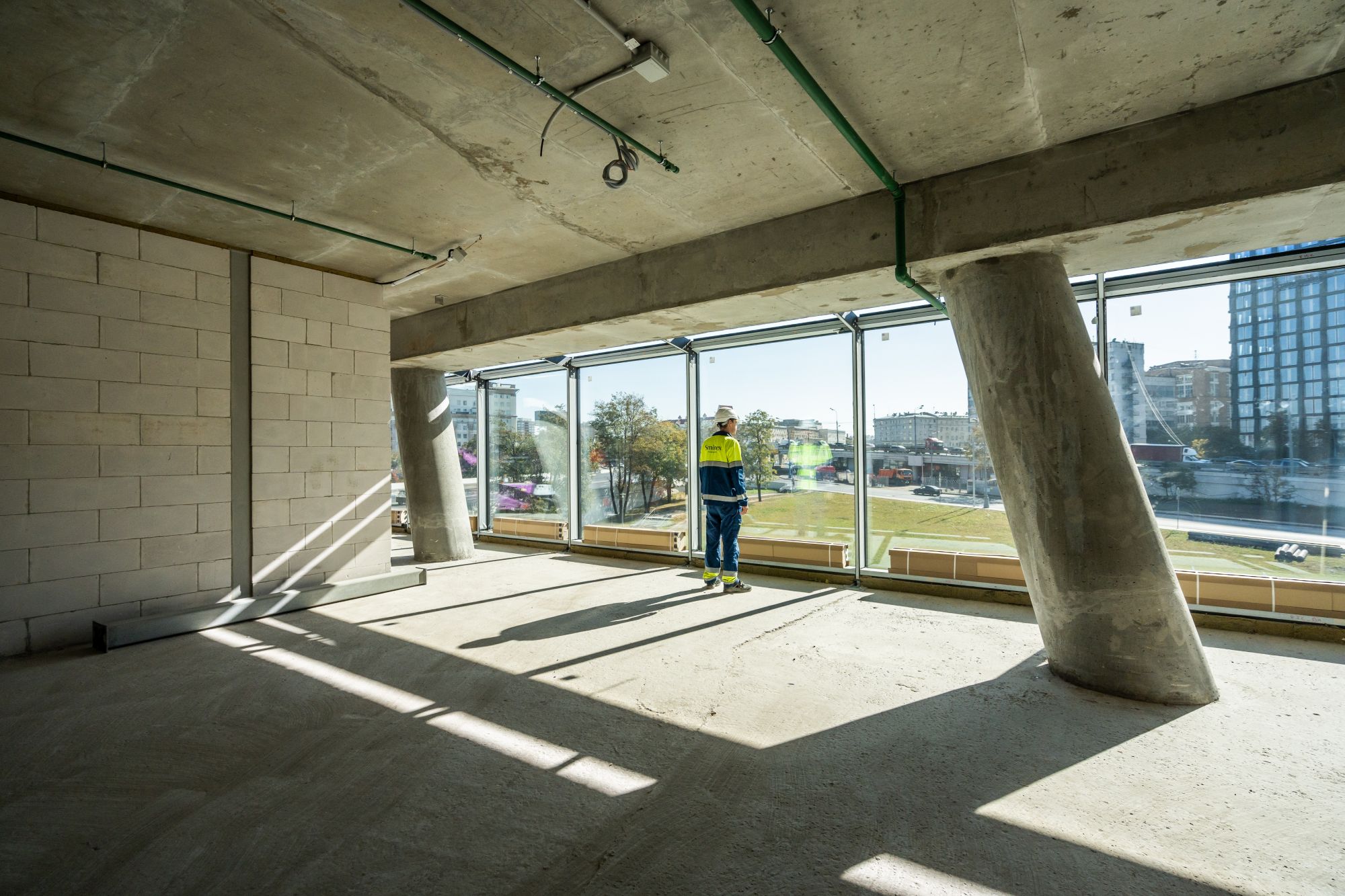

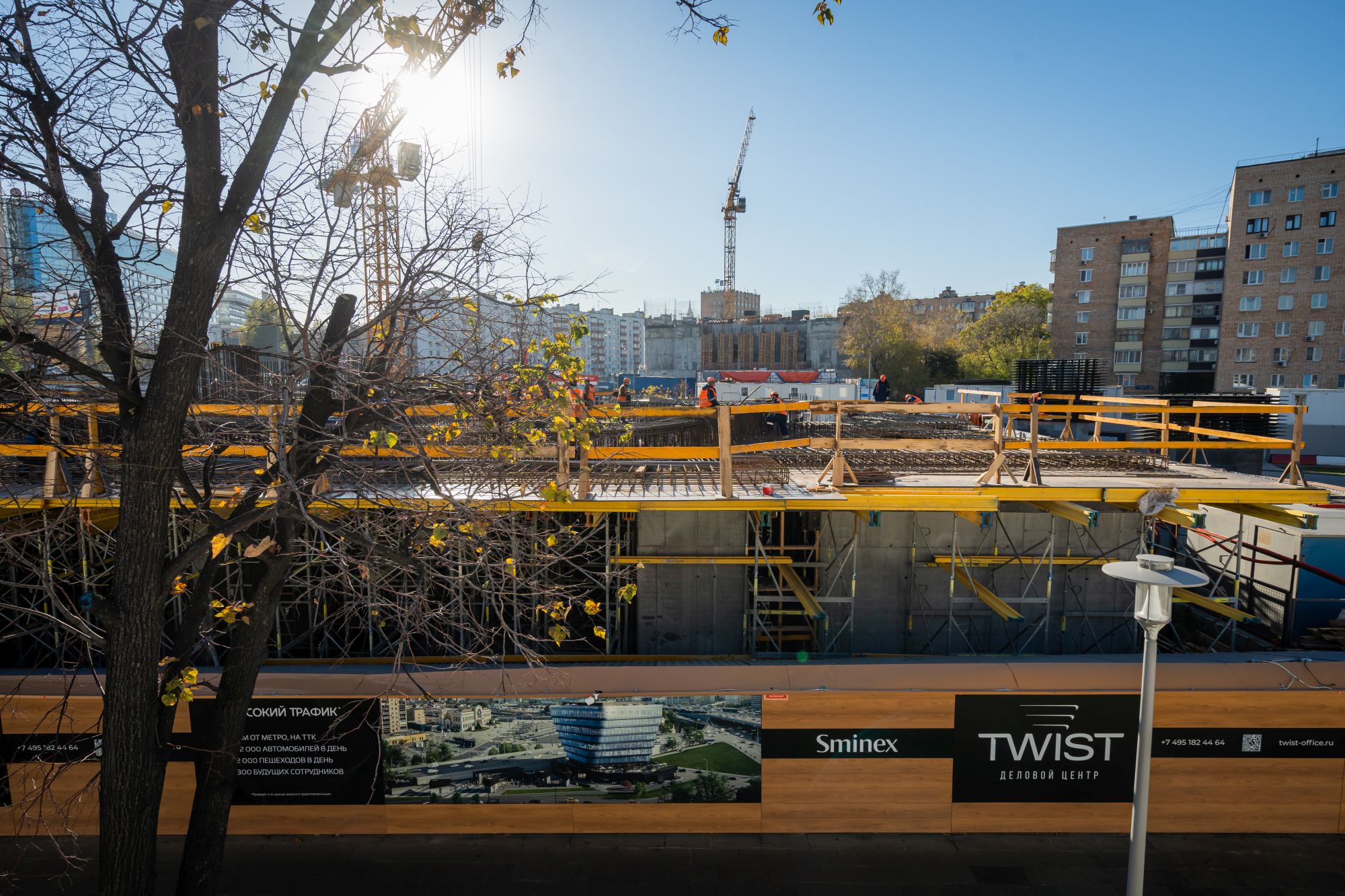

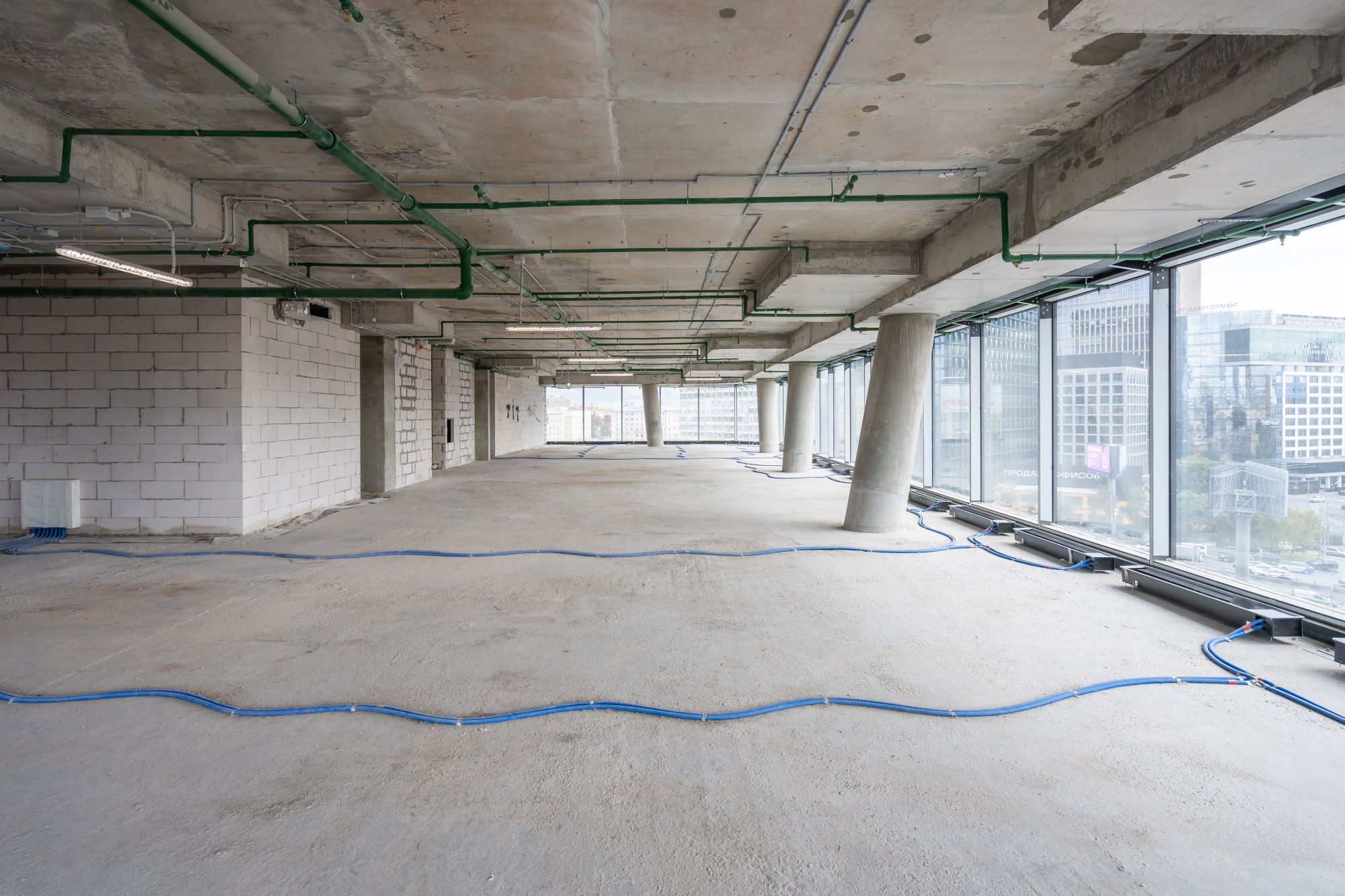

- Начали устройство плиты перекрытия первого этажа.

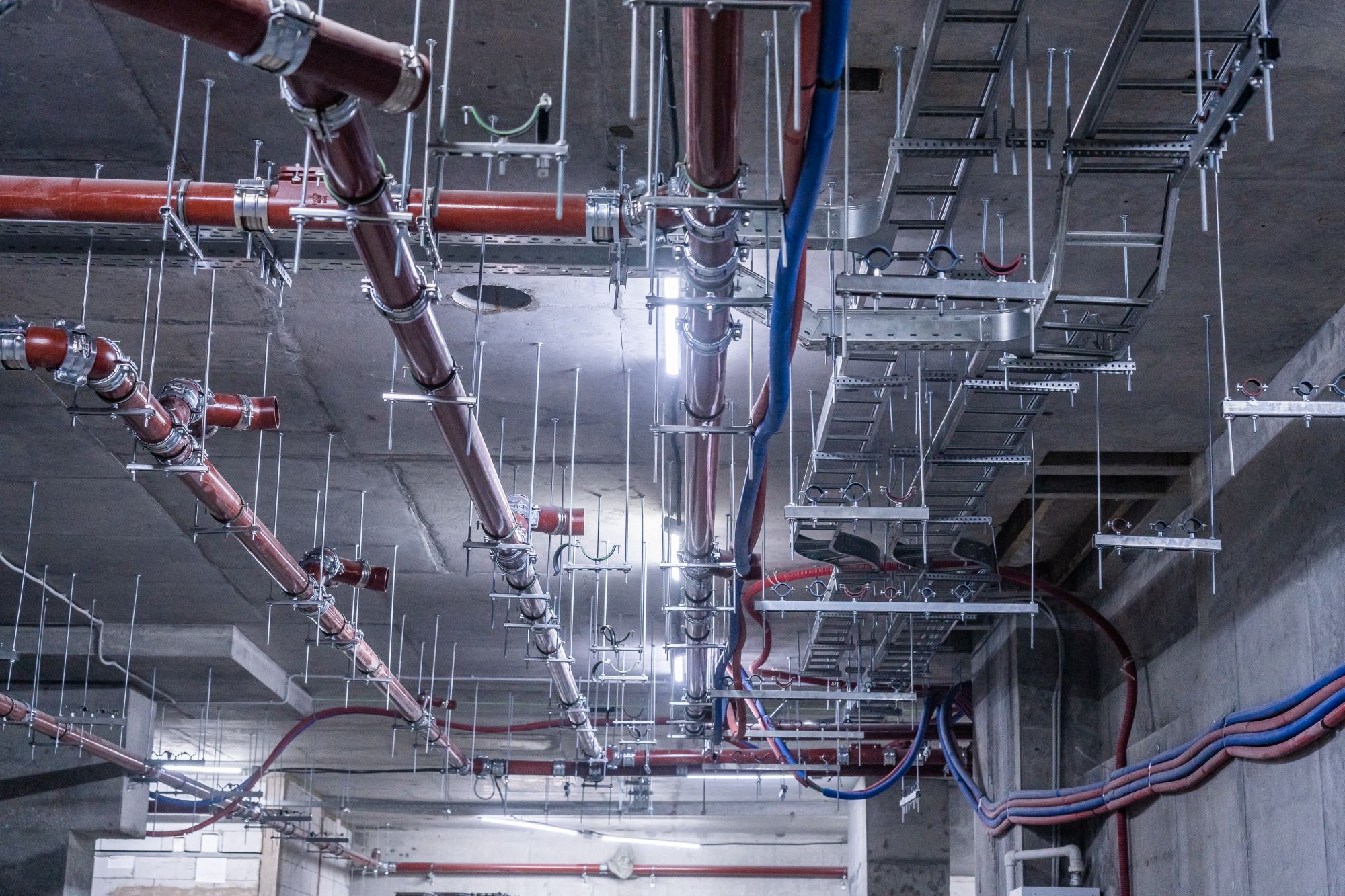

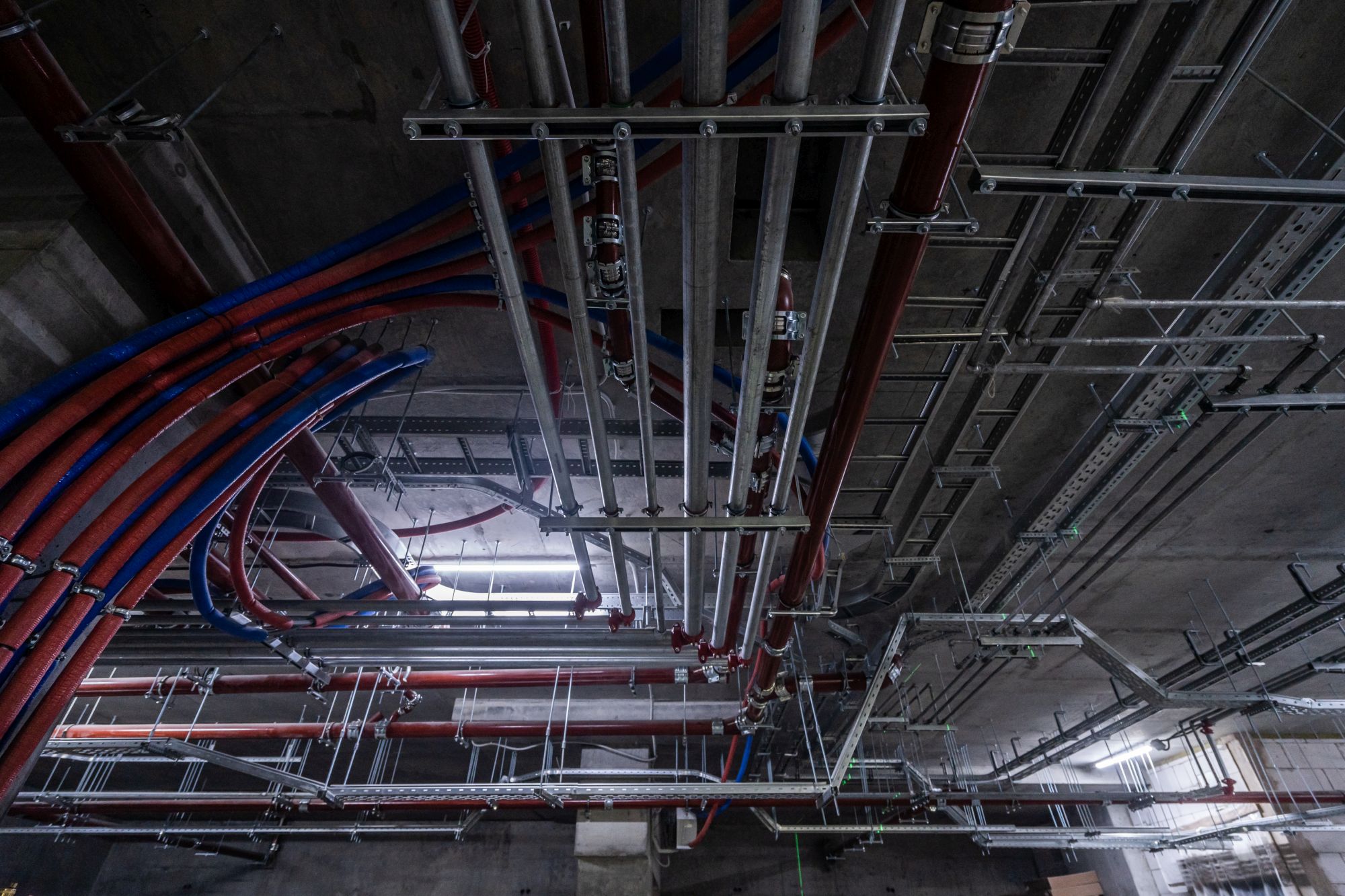

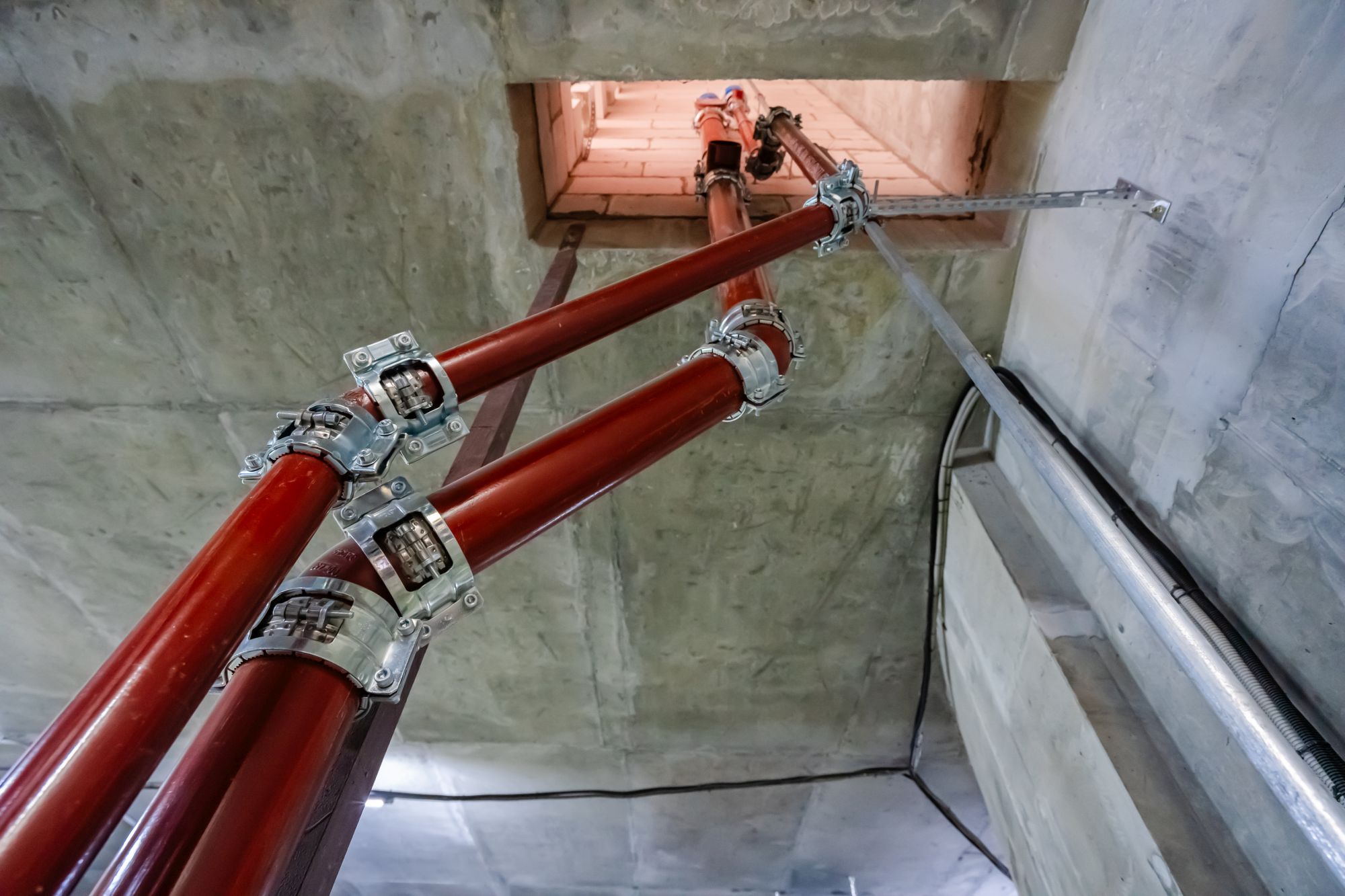

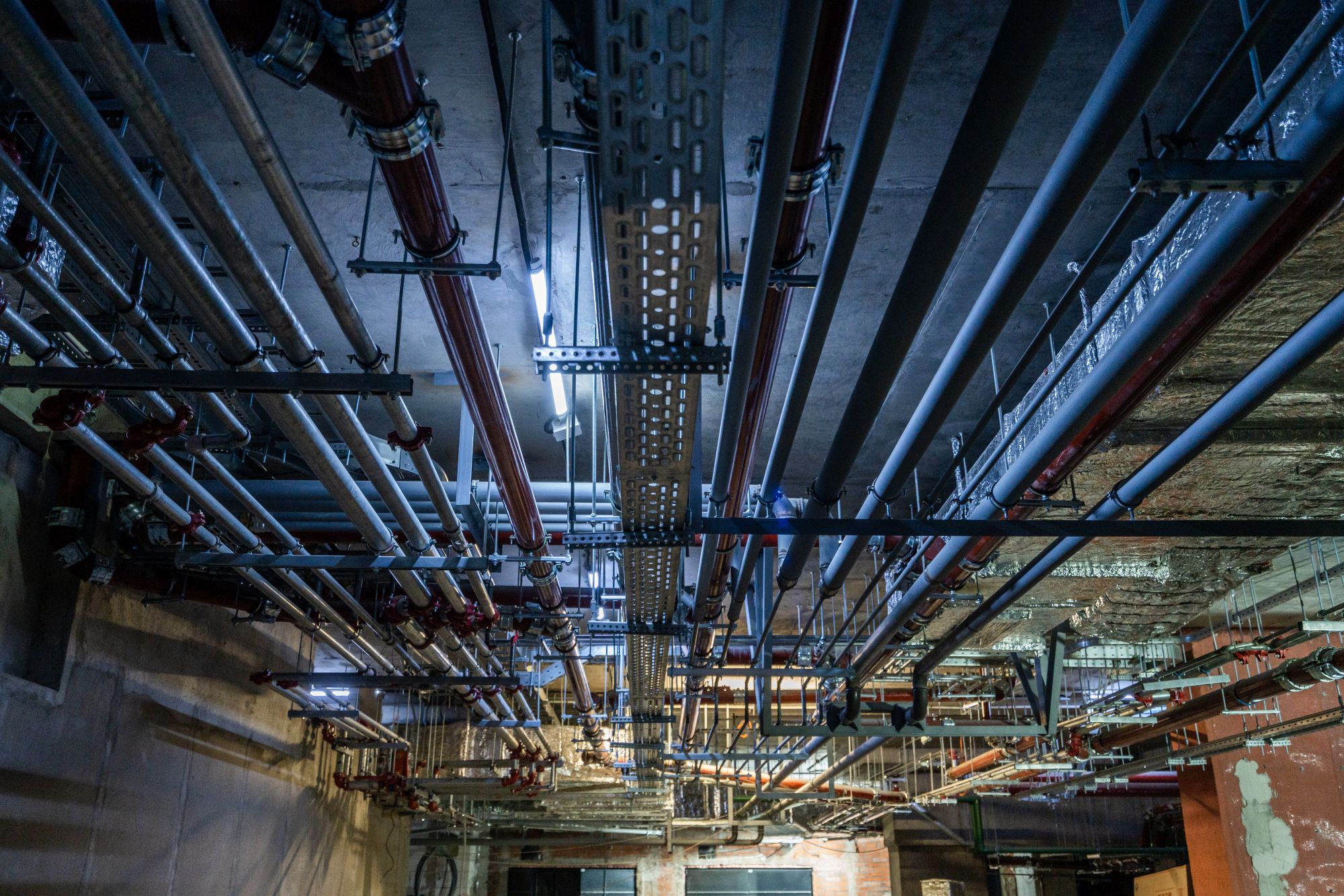

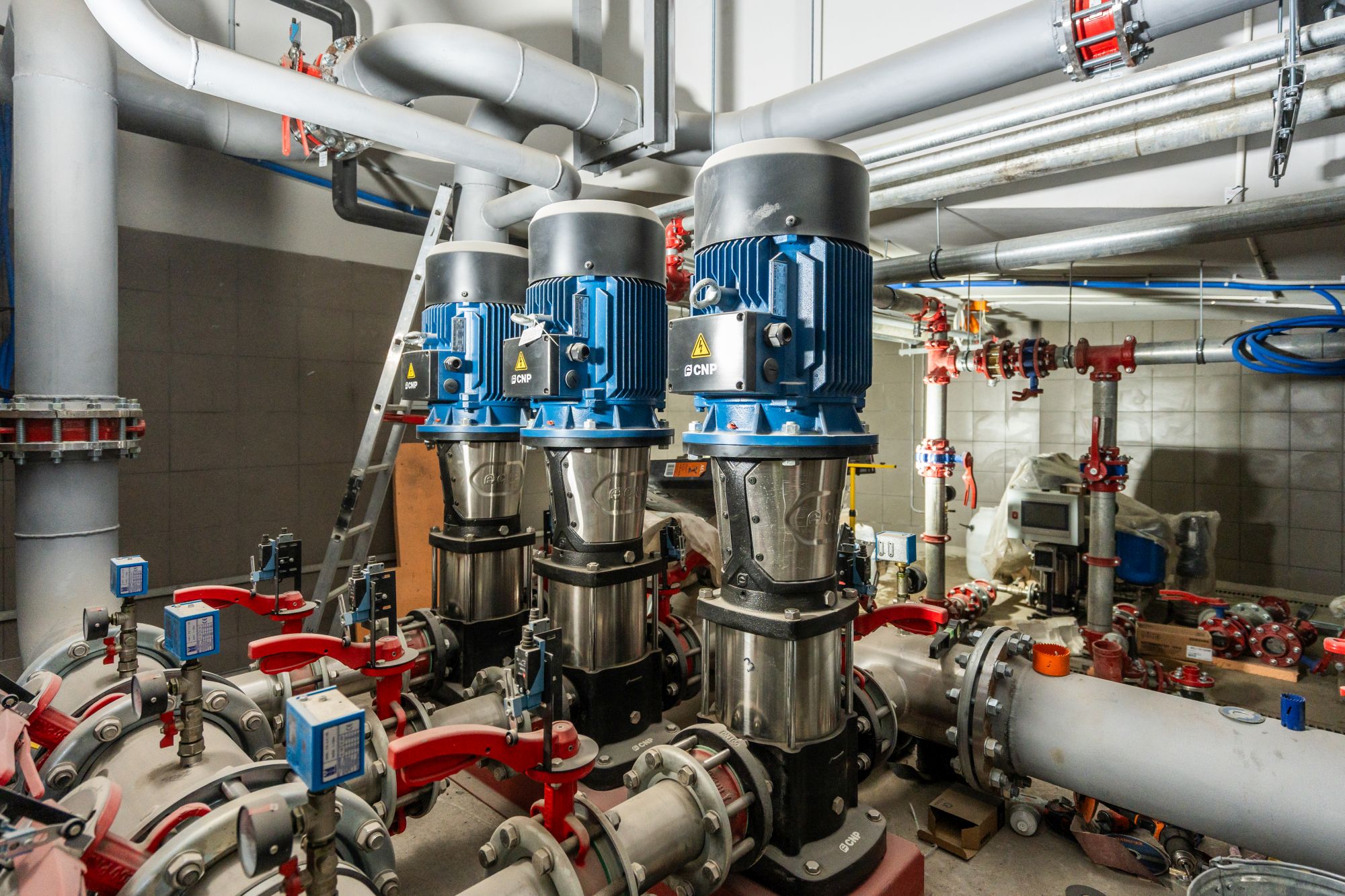

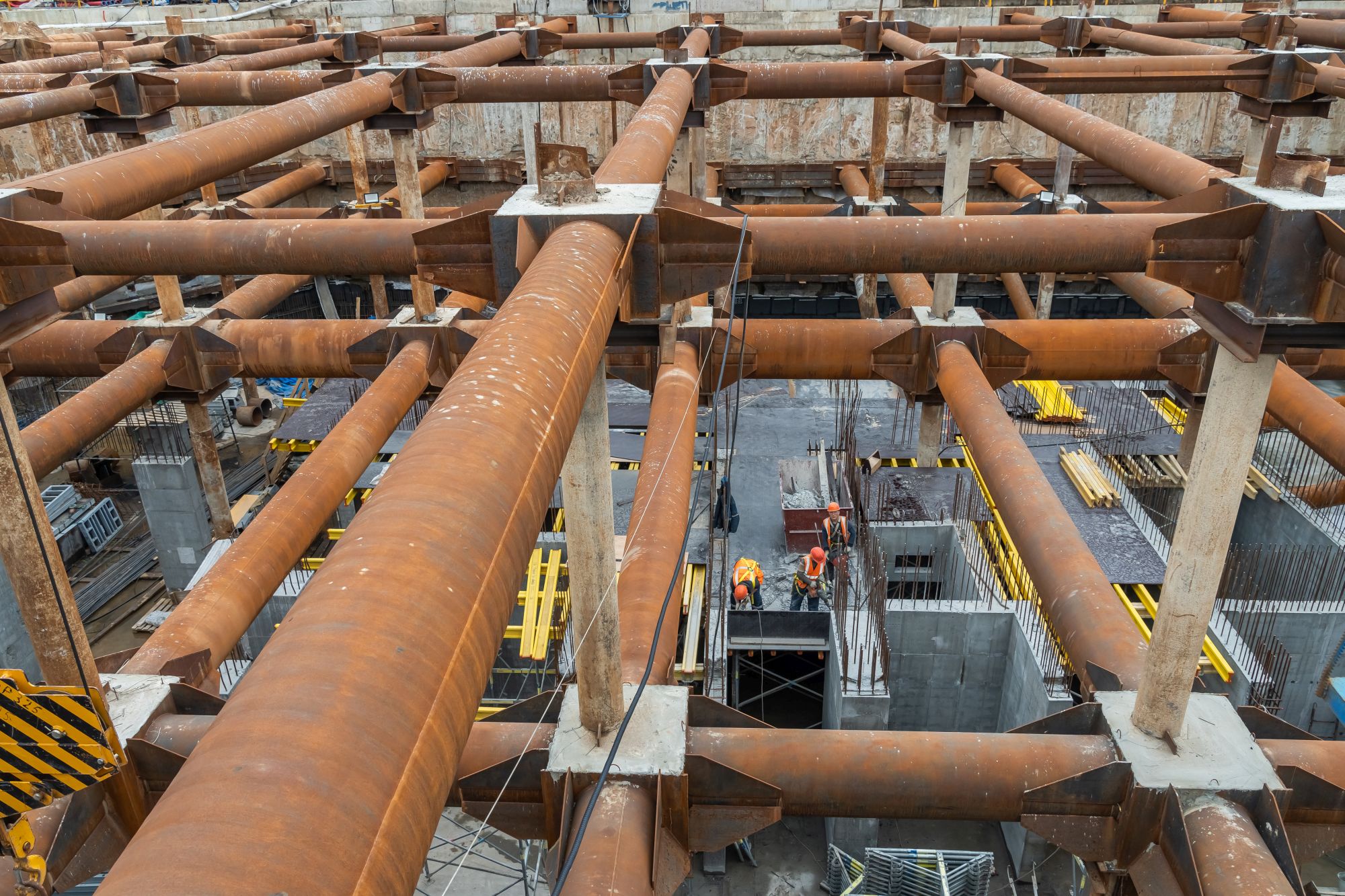

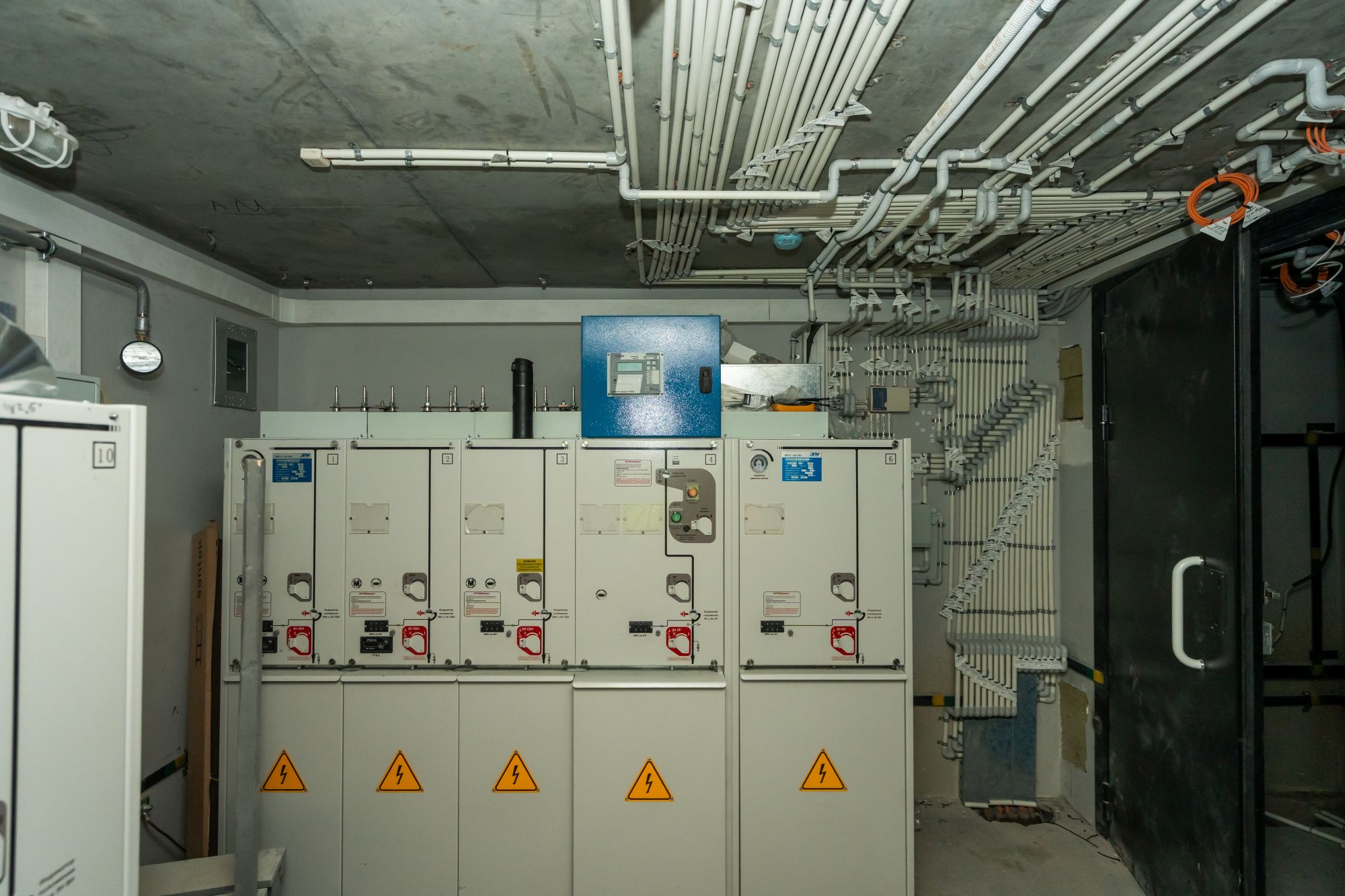

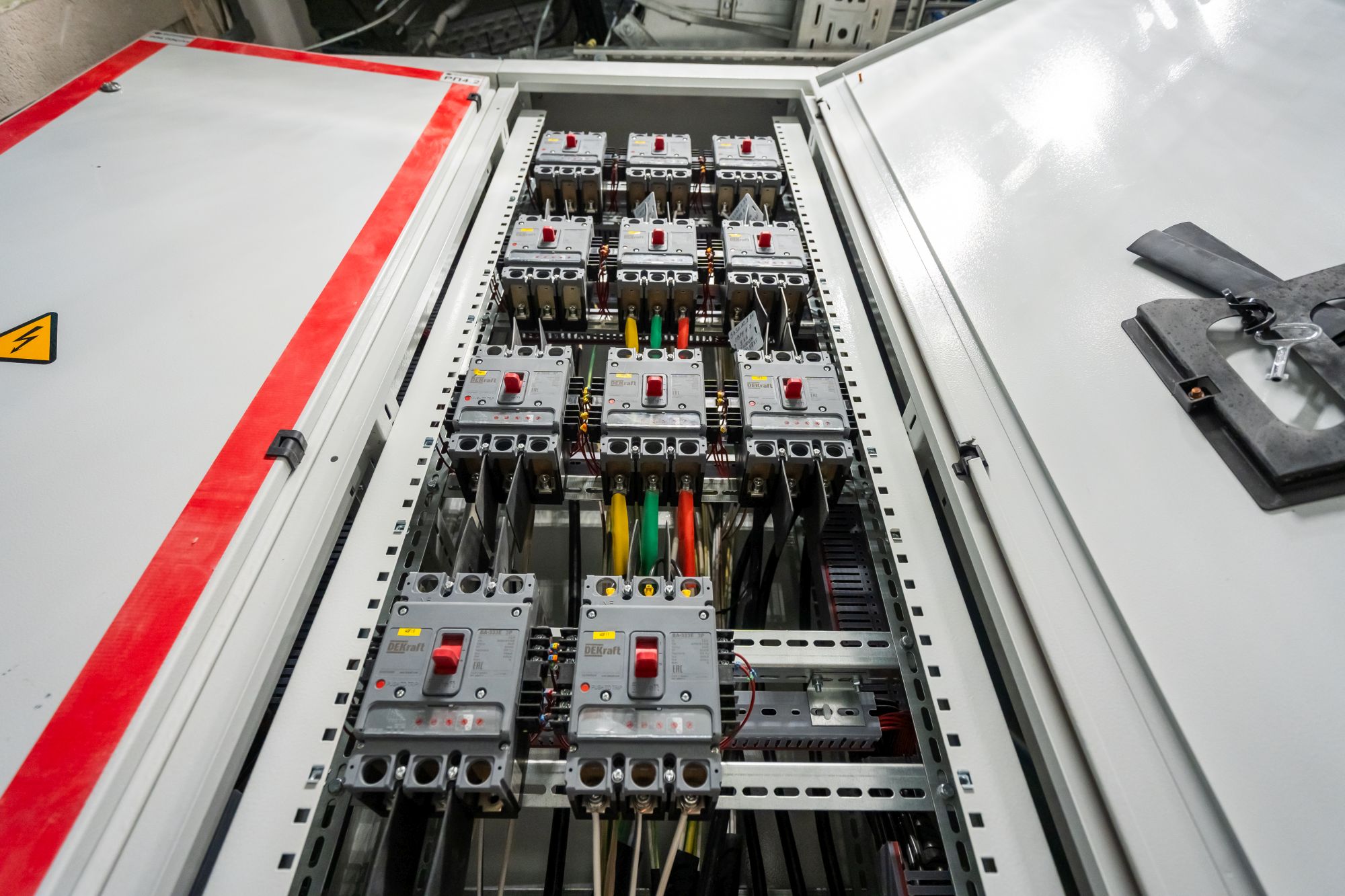

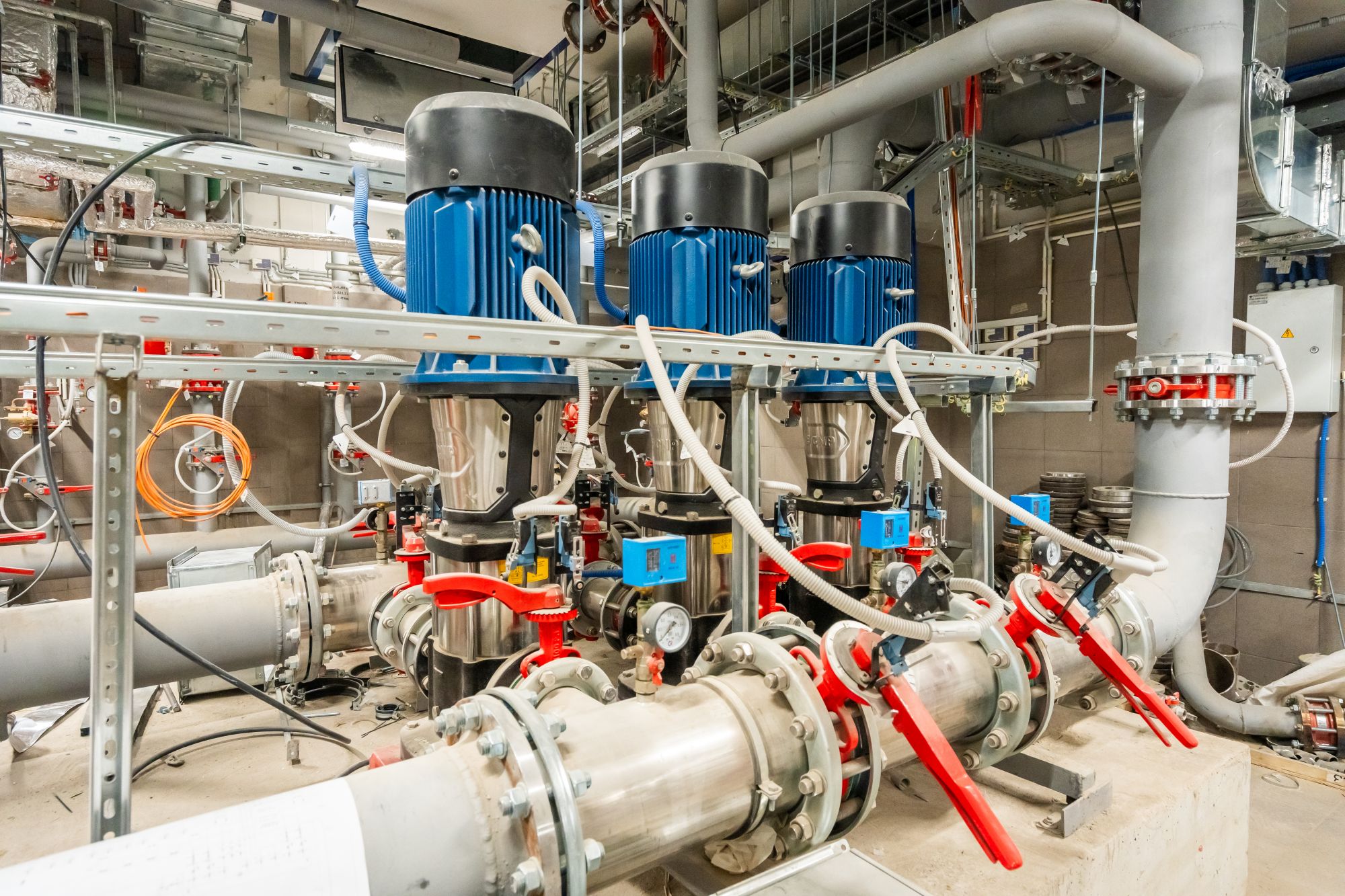

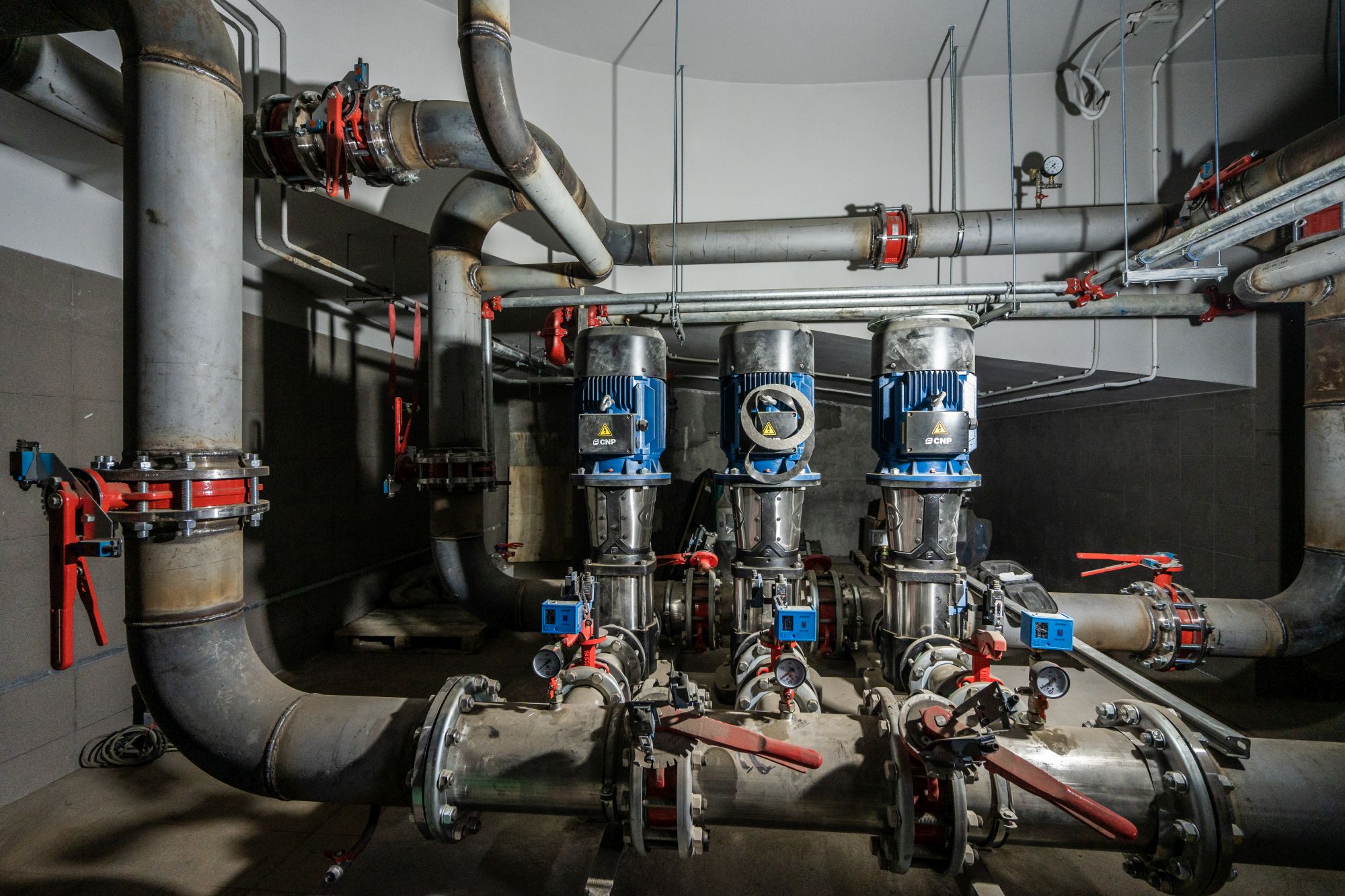

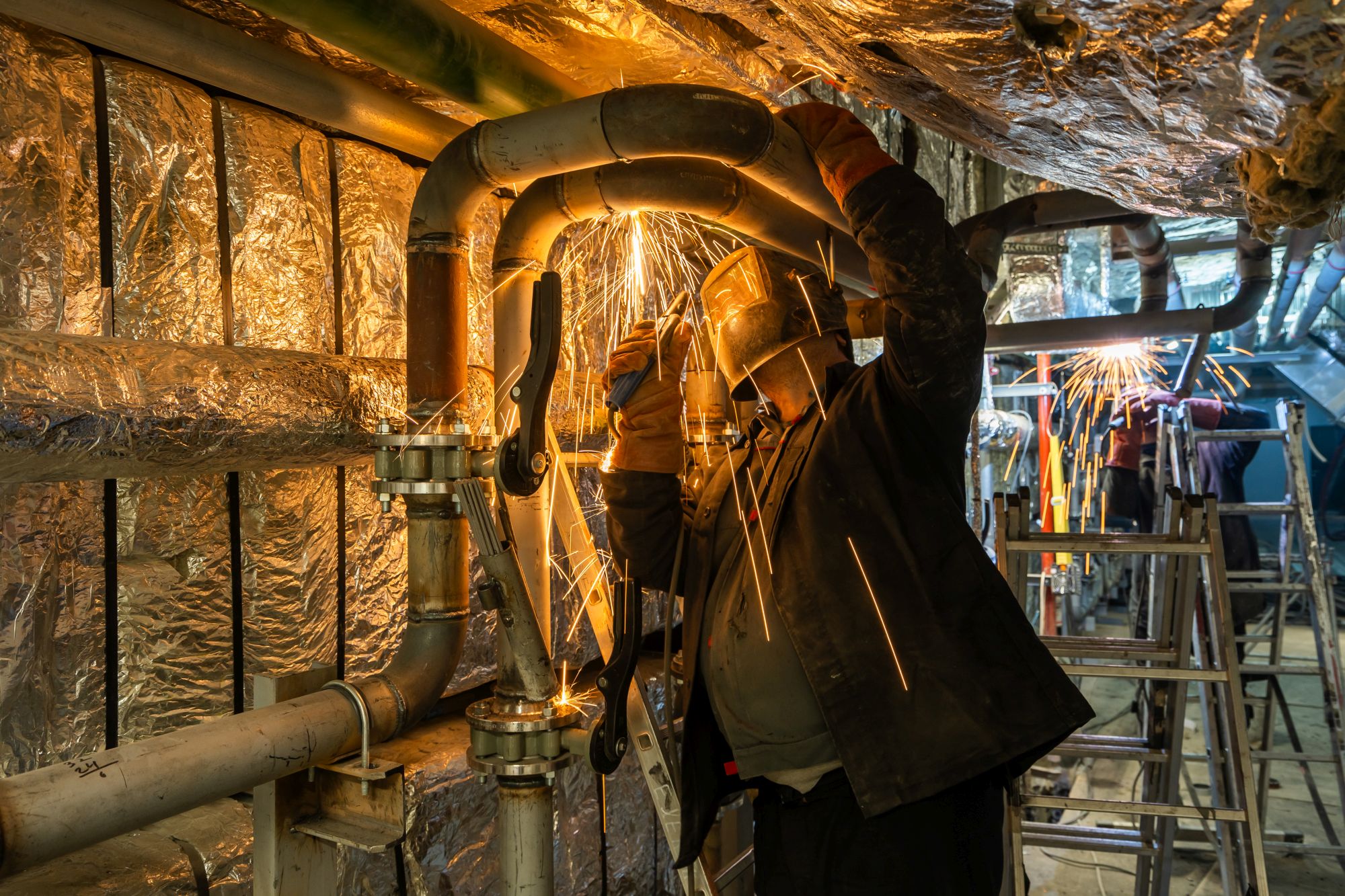

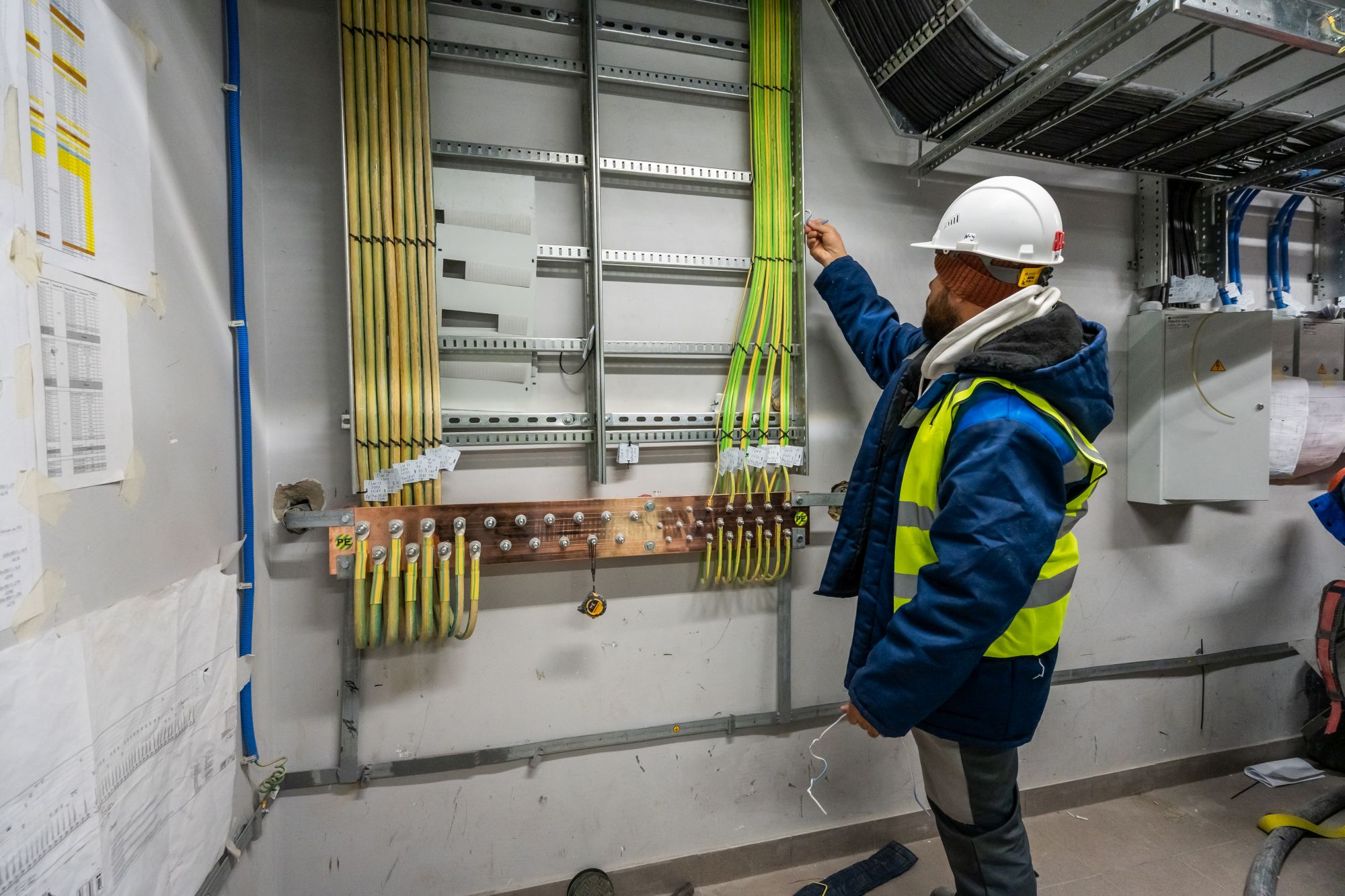

- Приступили к монтажу наружных инженерных сетей.
Сентябрь 2024

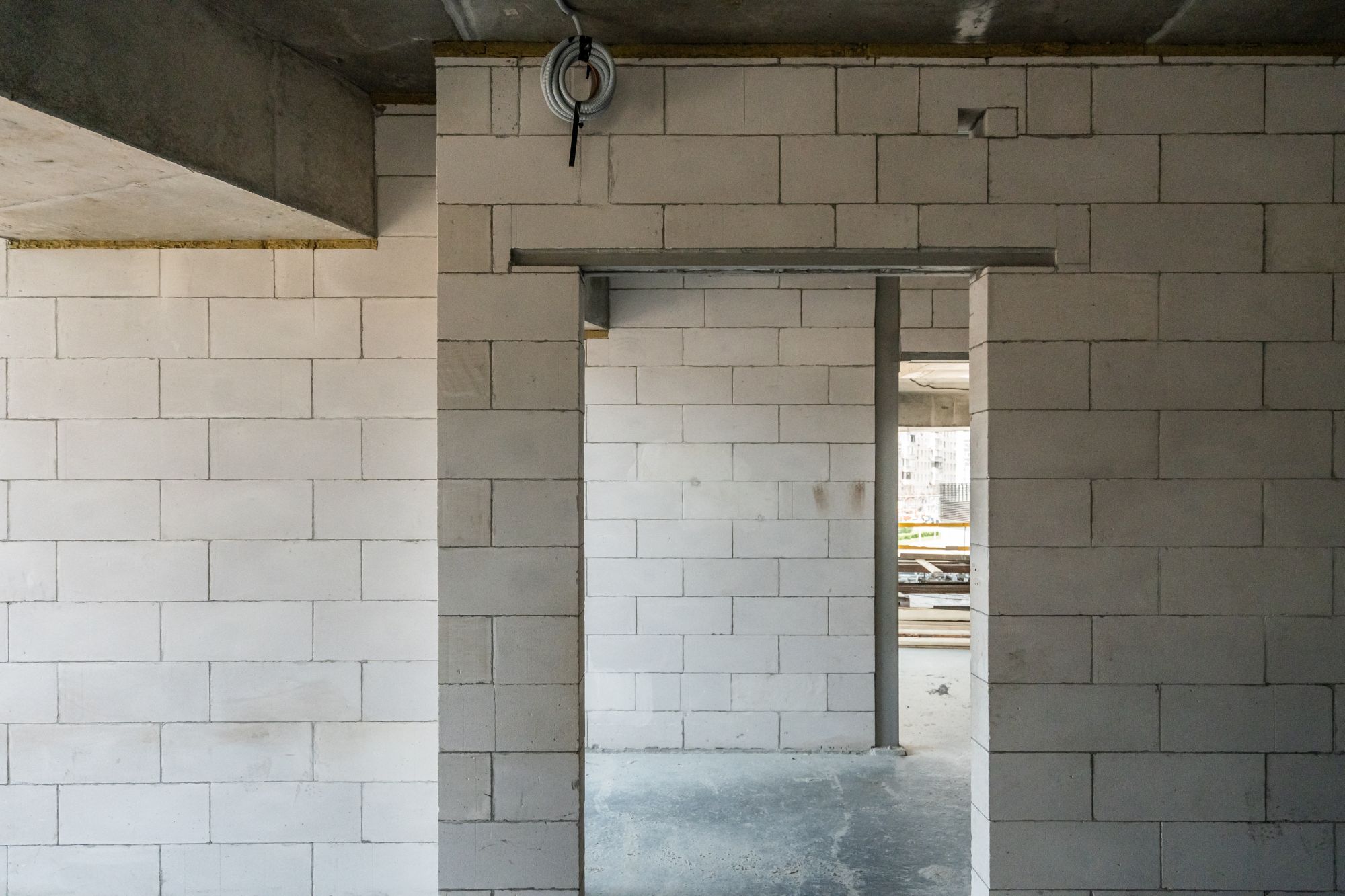

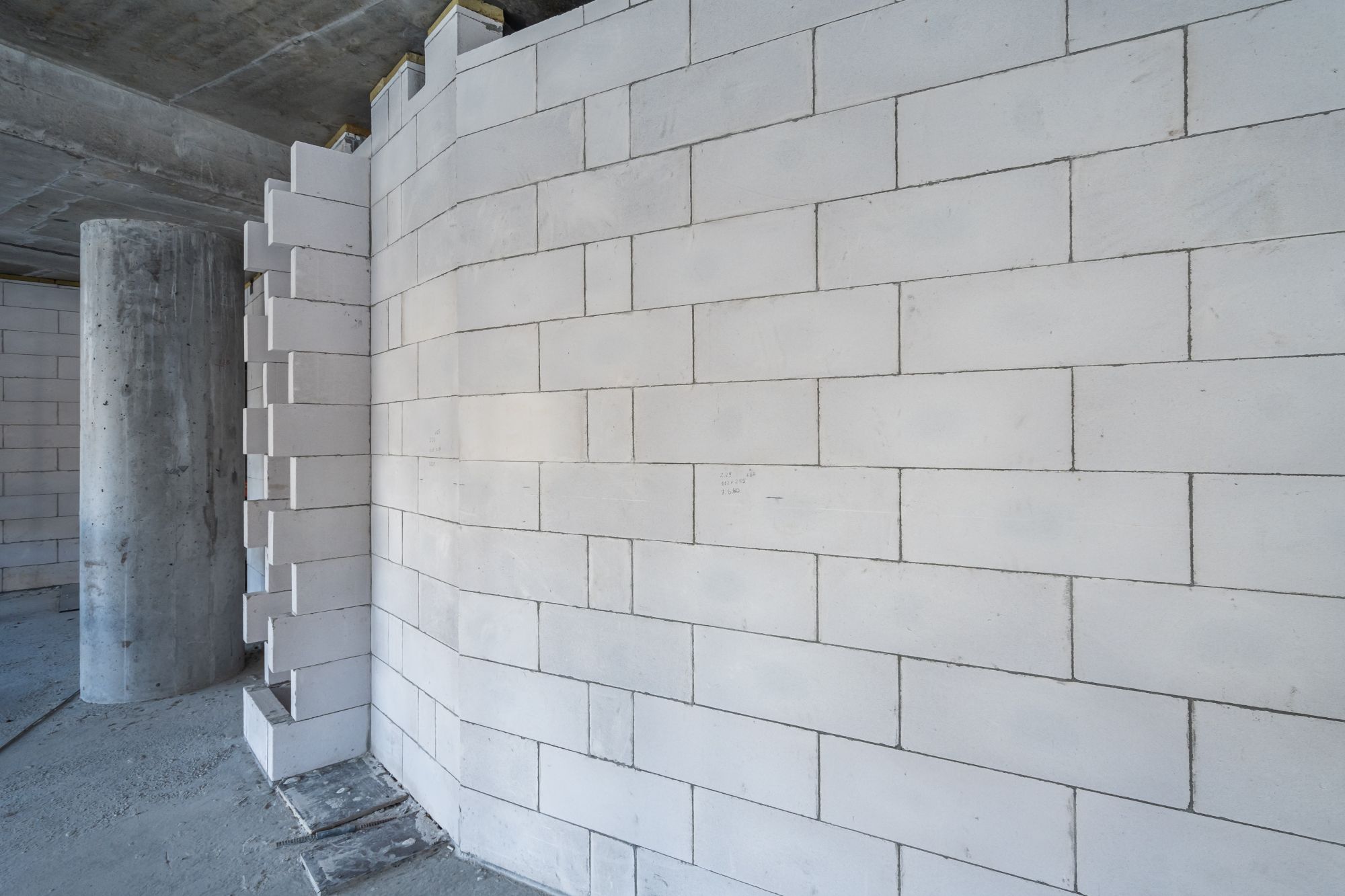

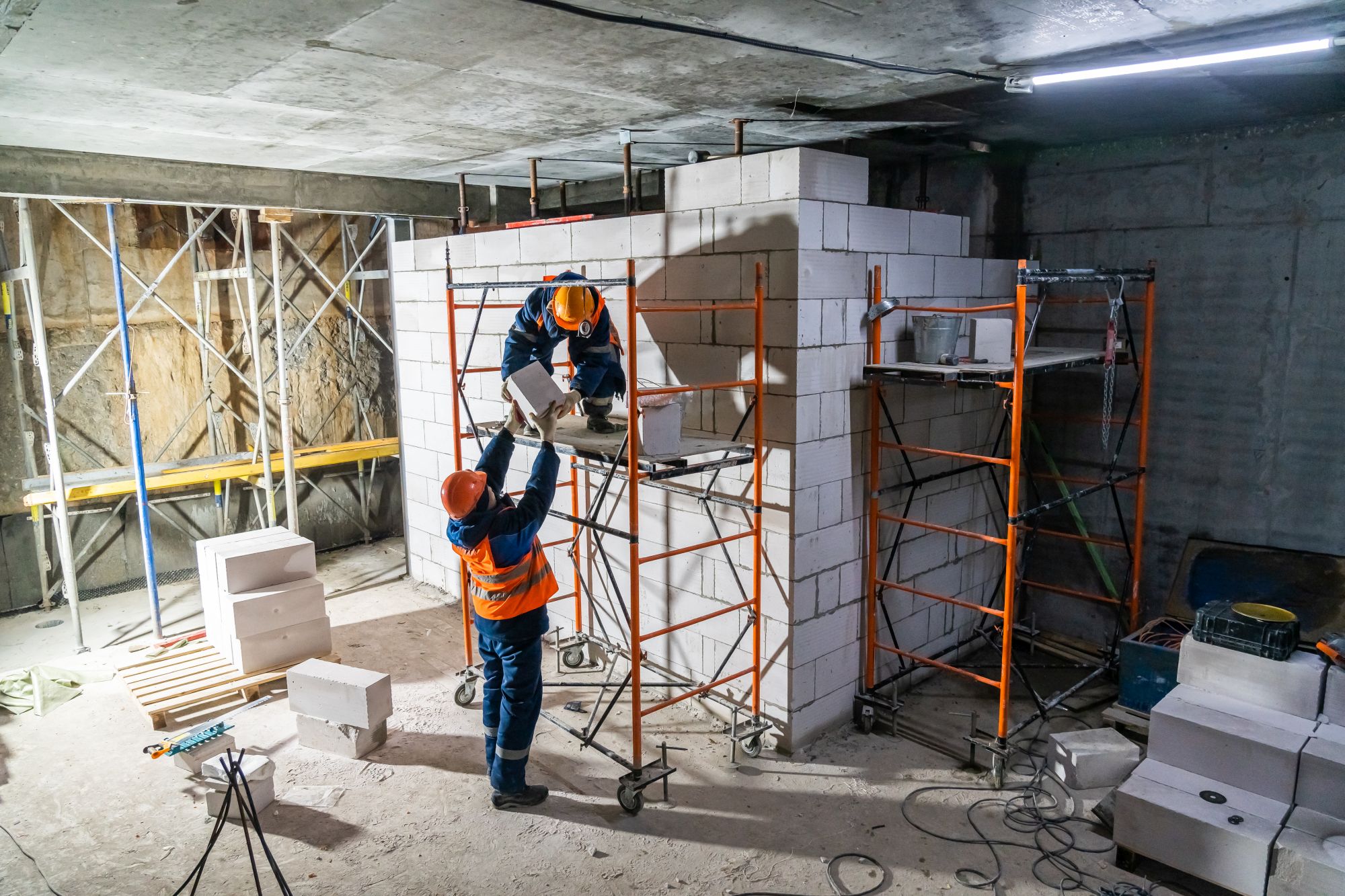

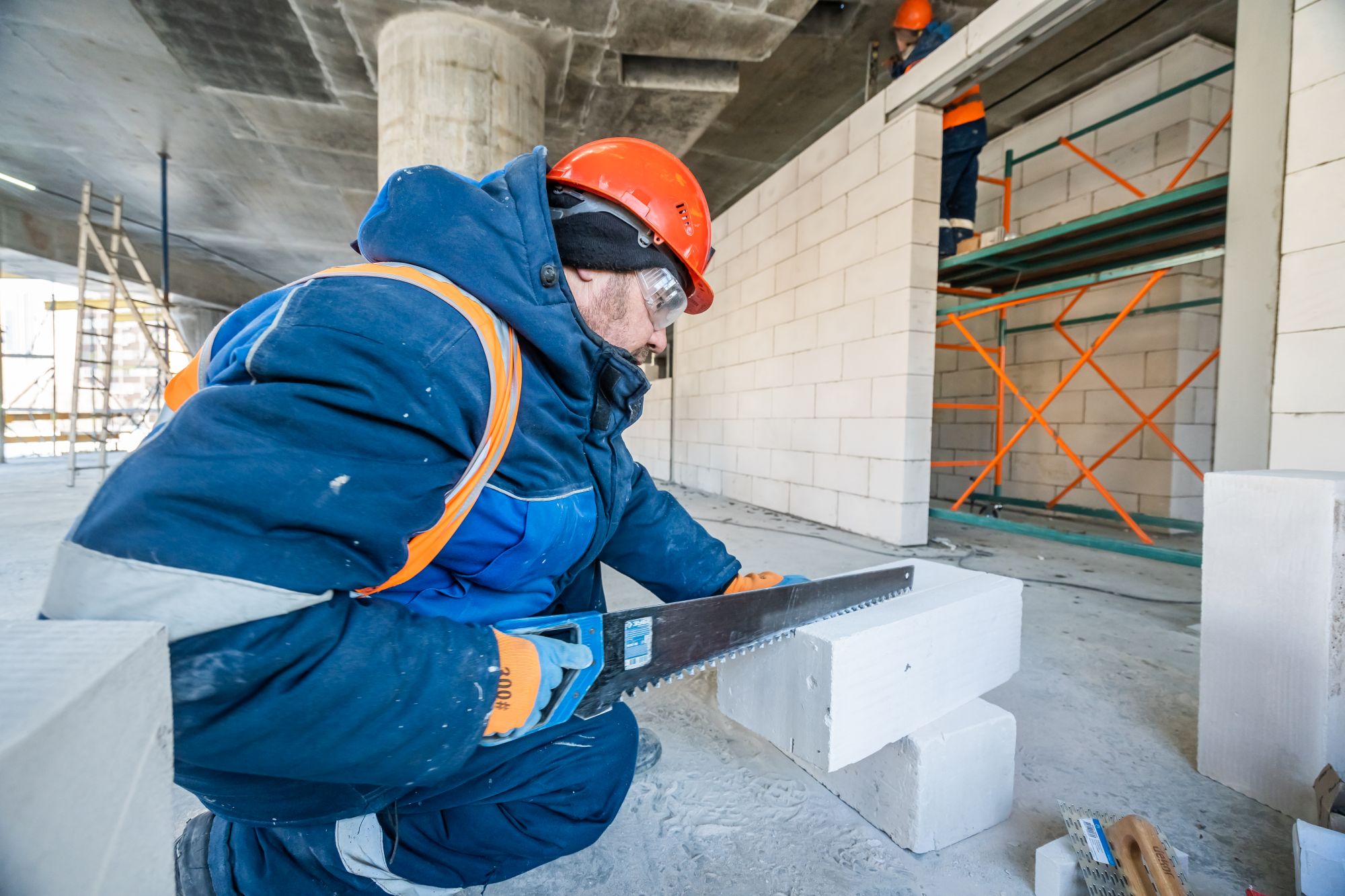

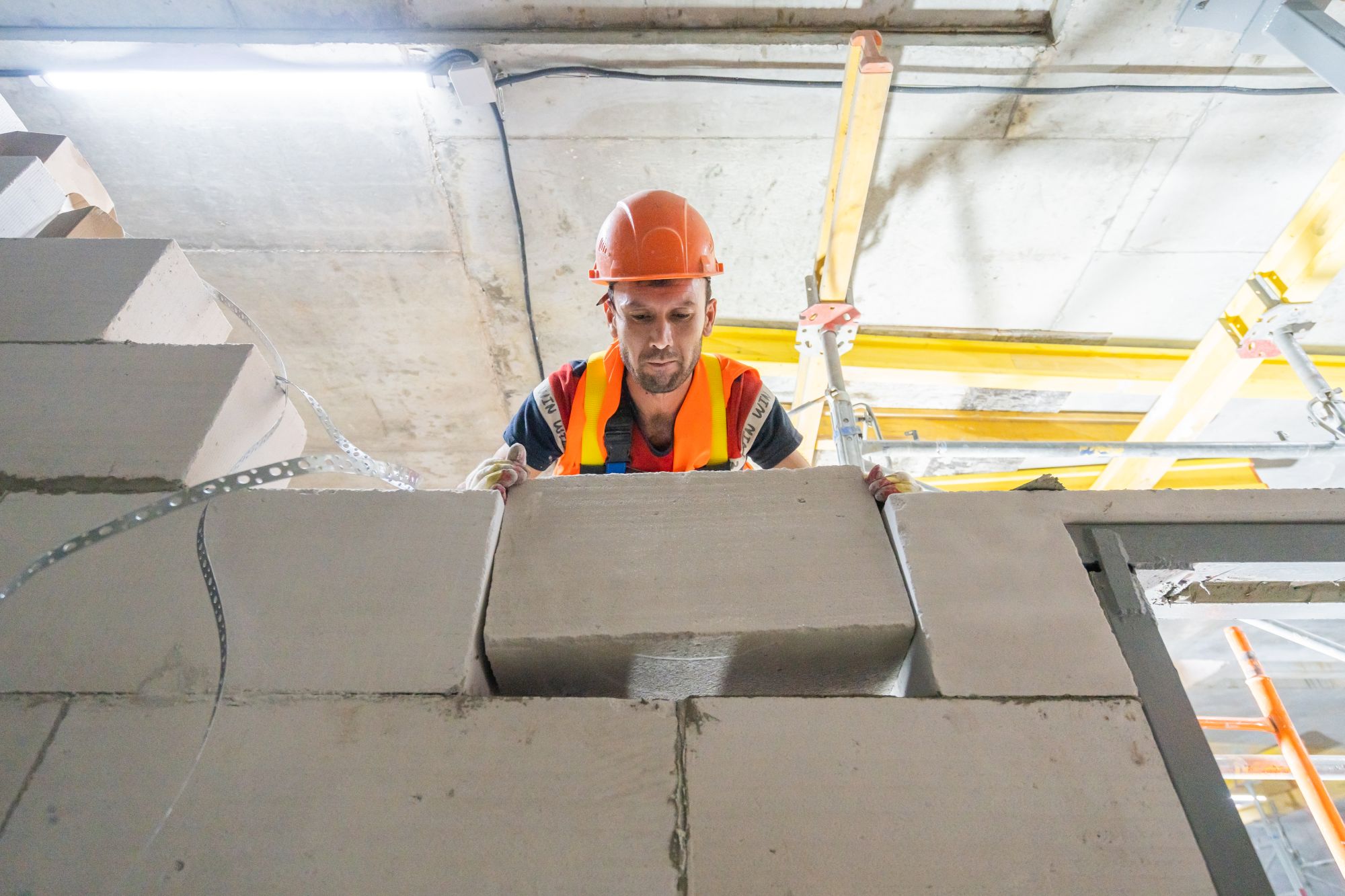

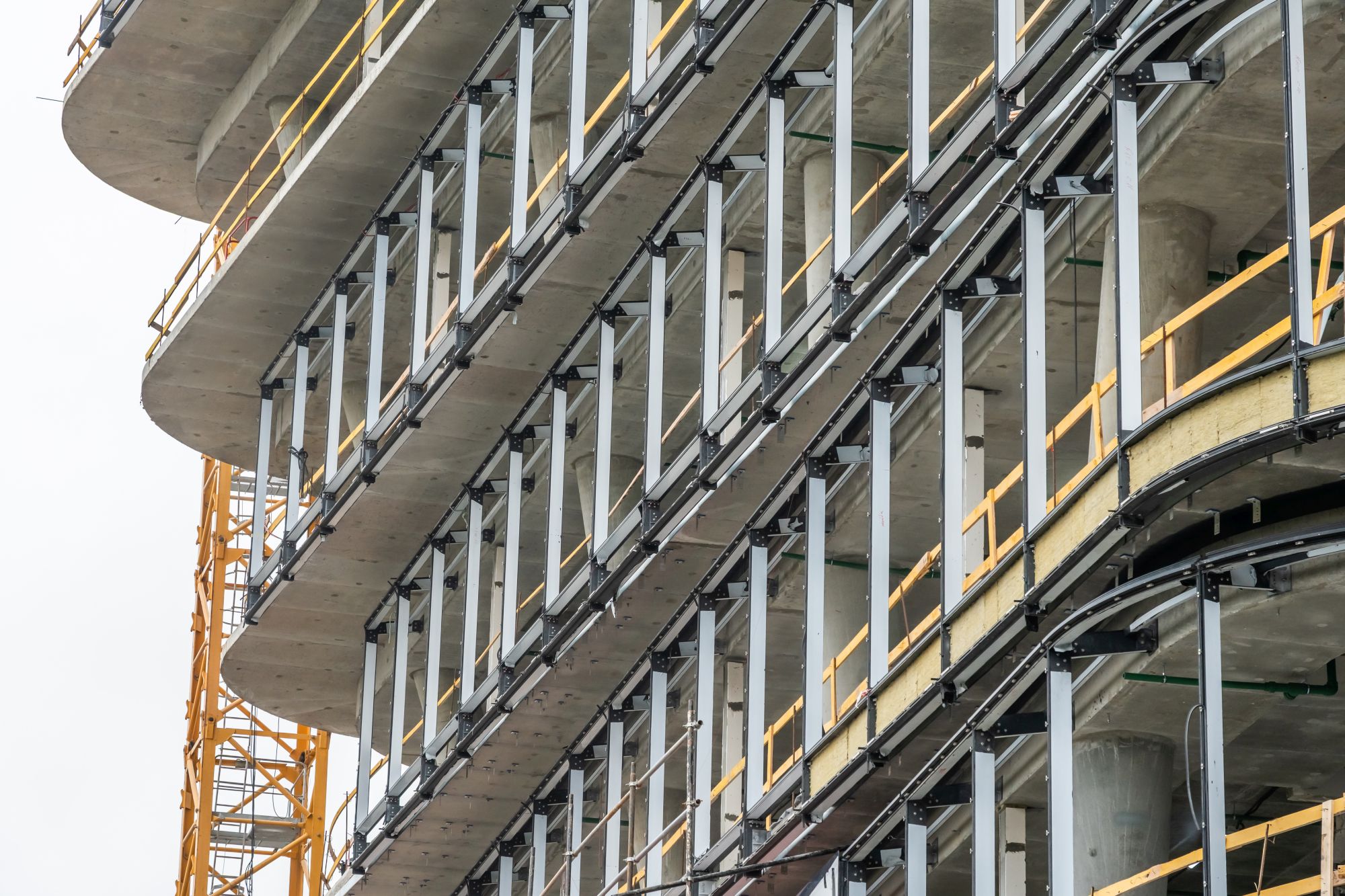

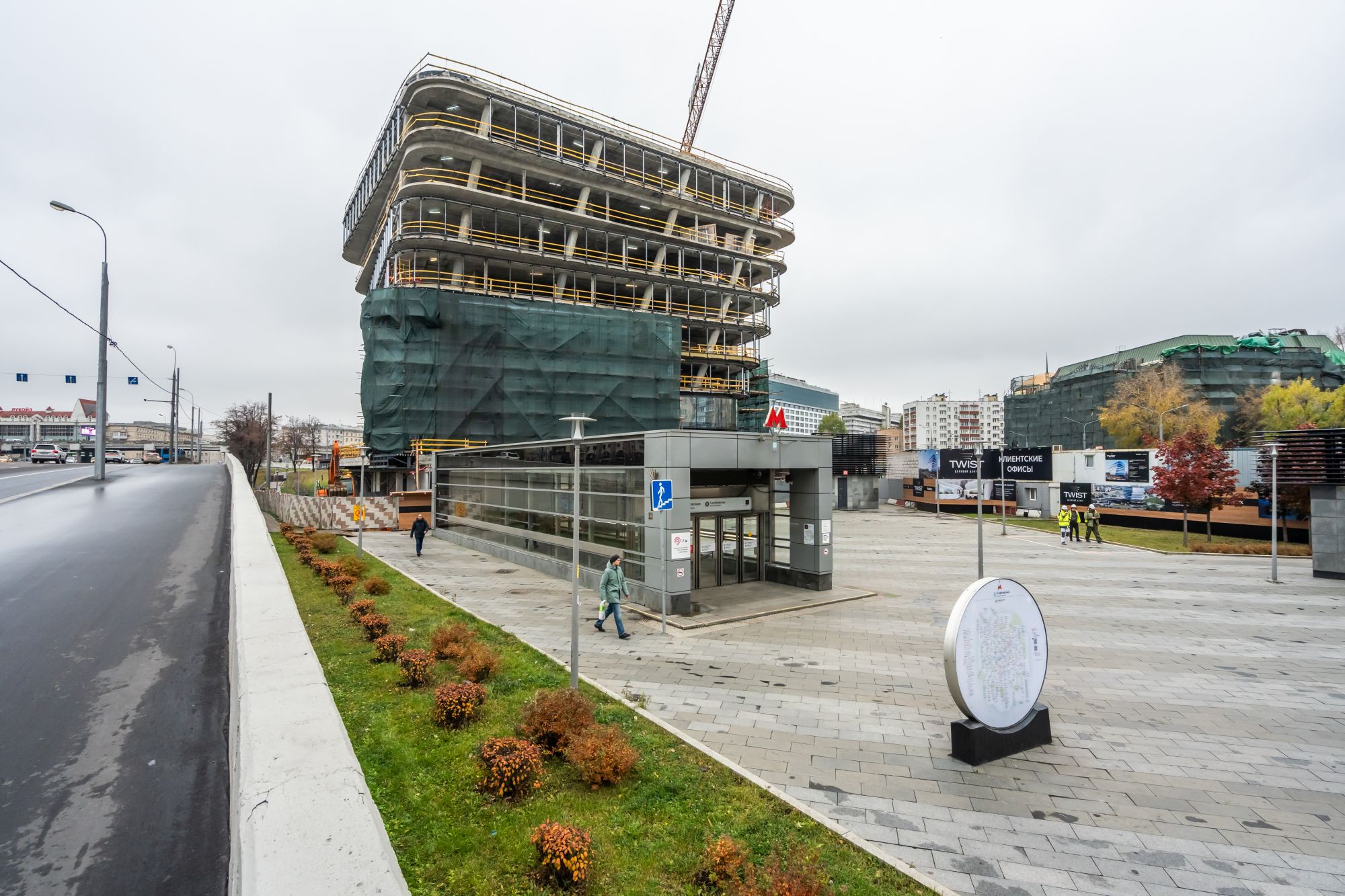

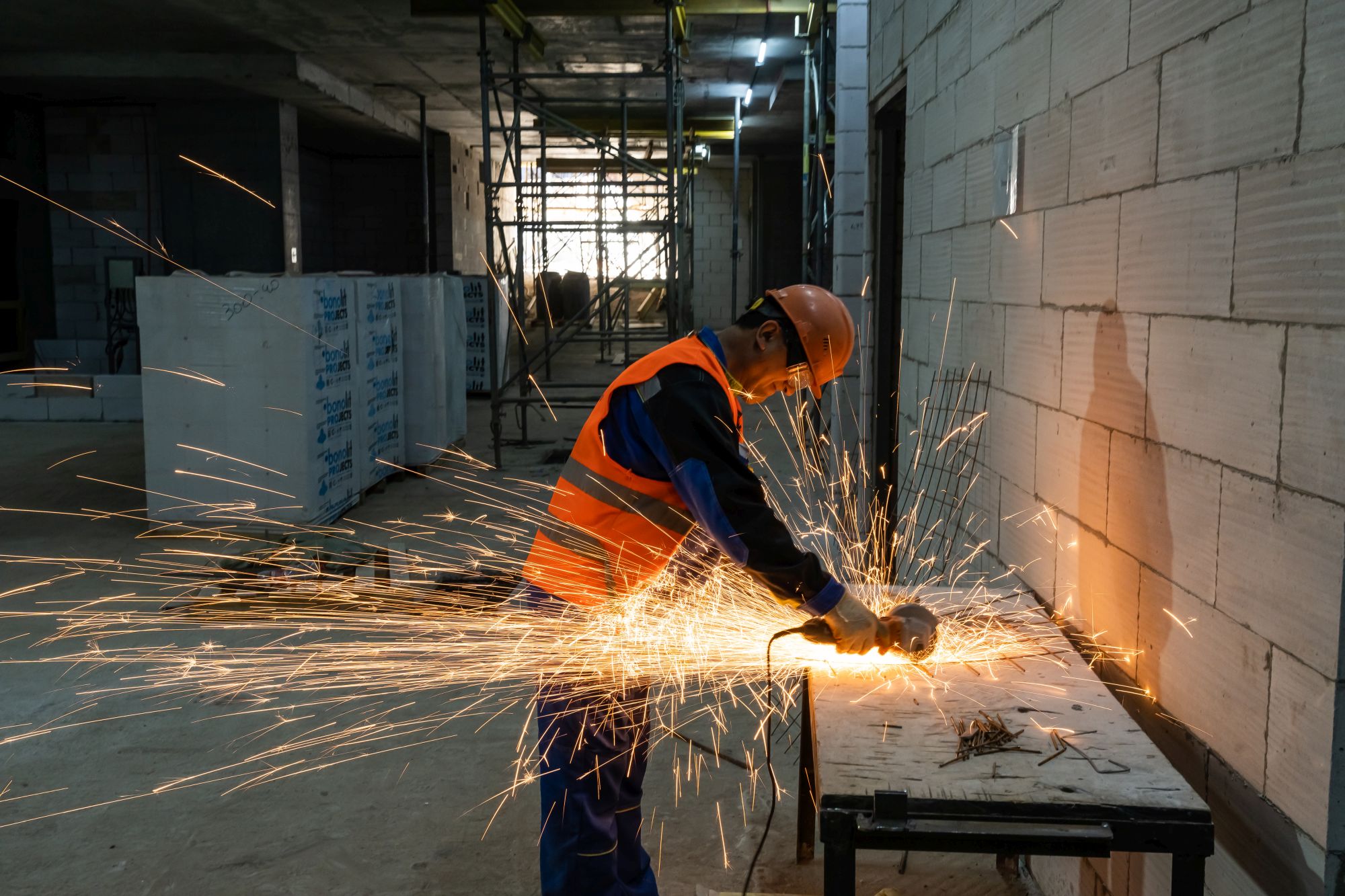

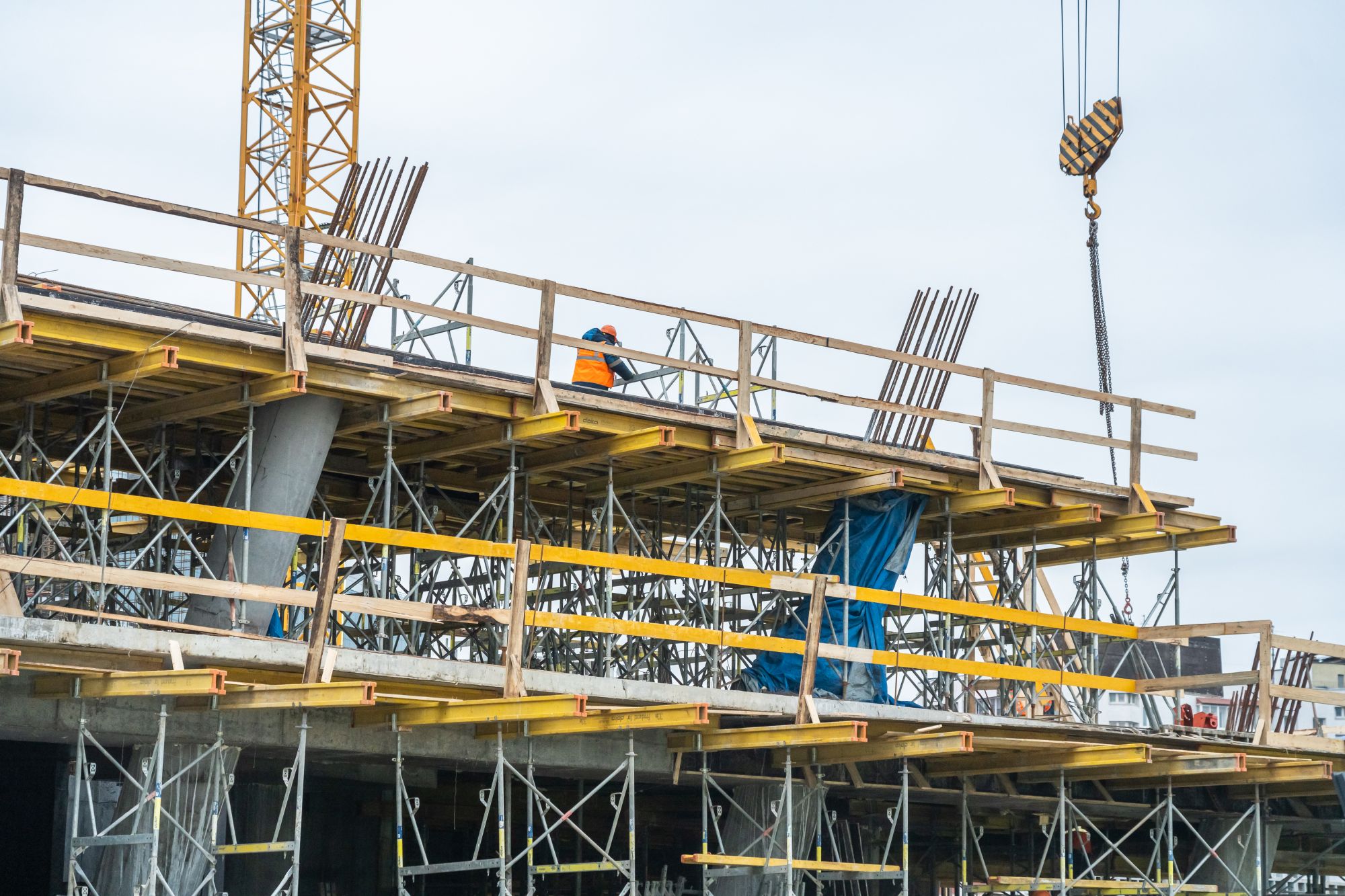

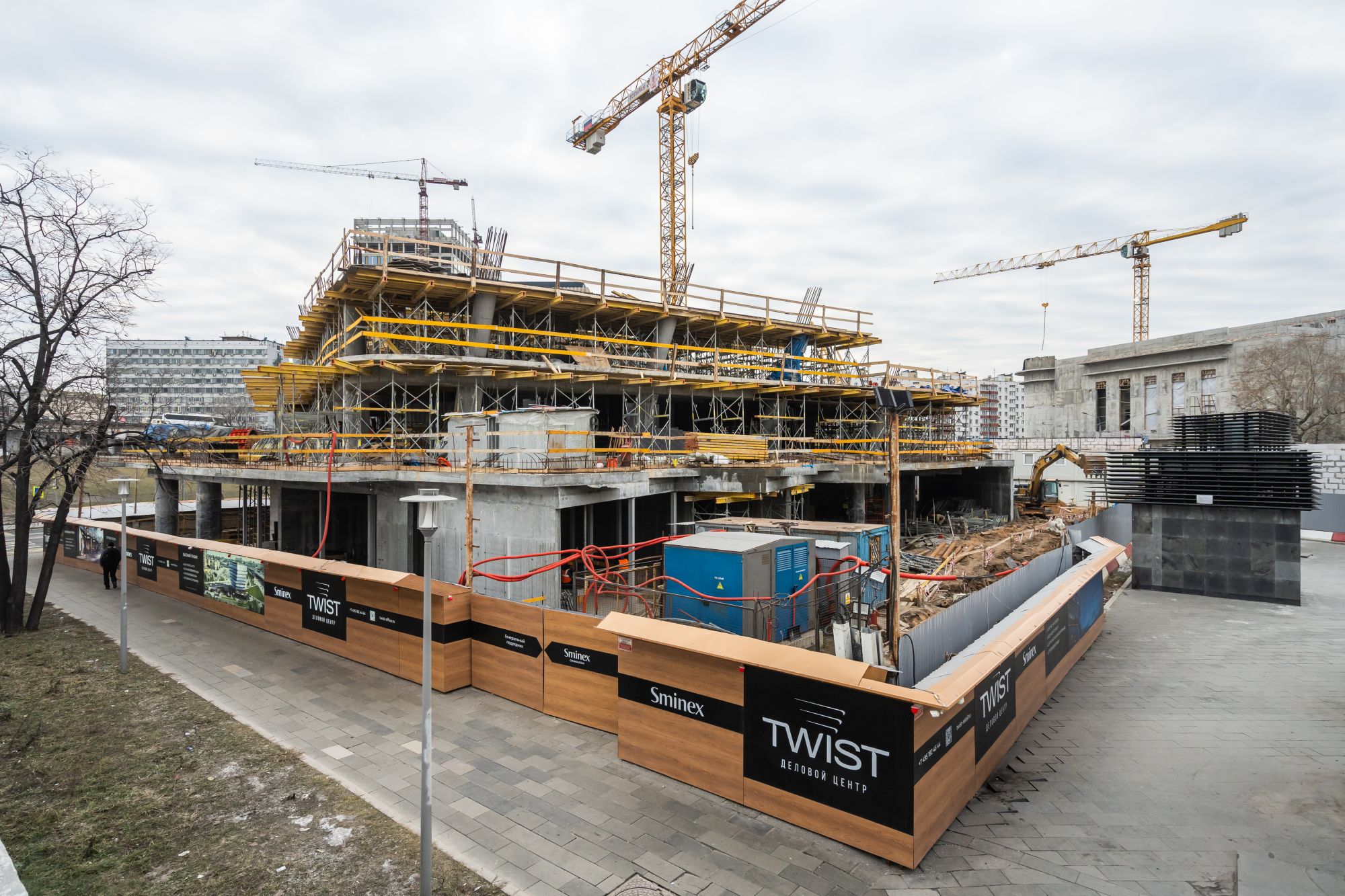

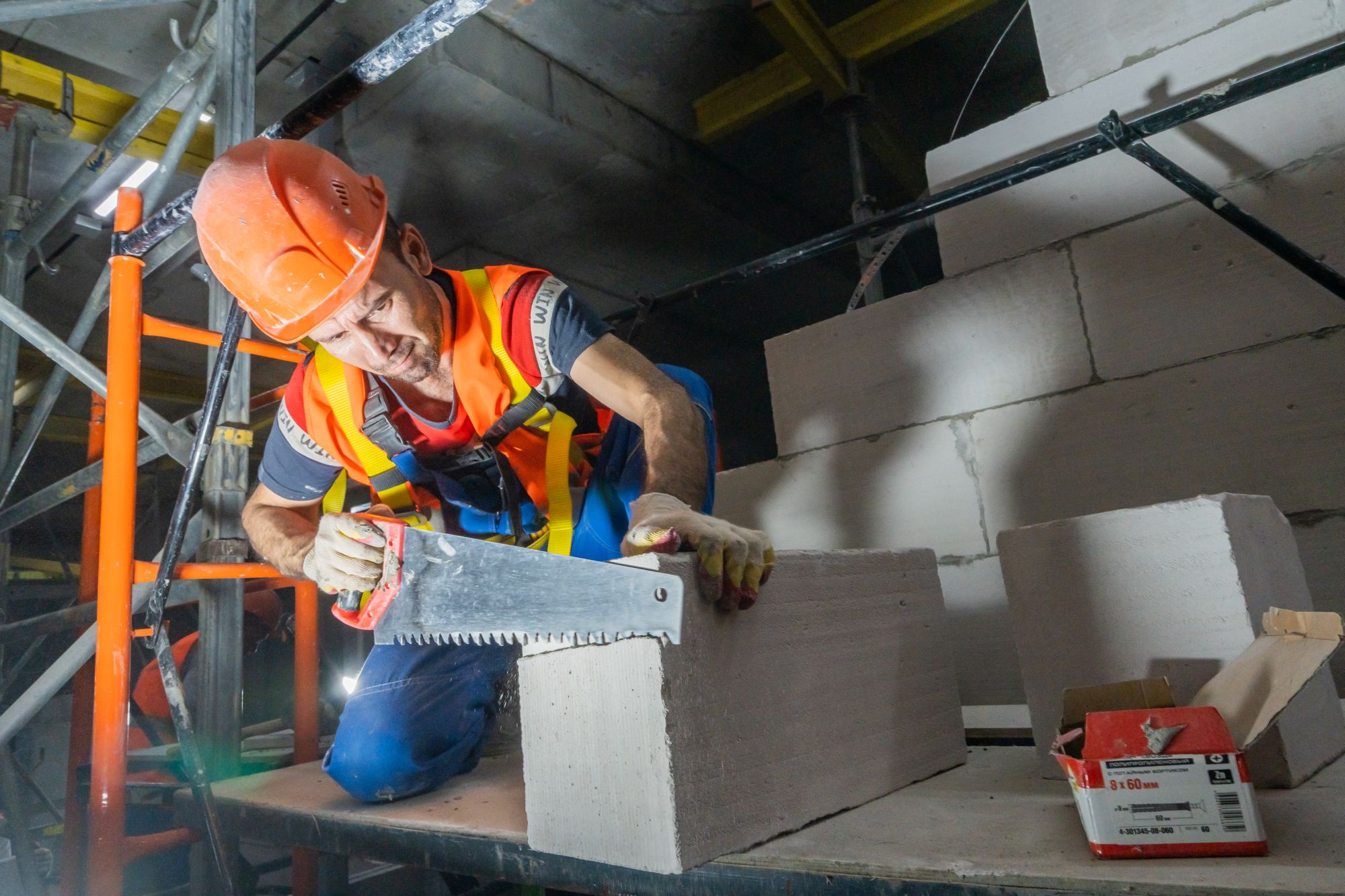

- Построили 50% стен первого надземного этажа.

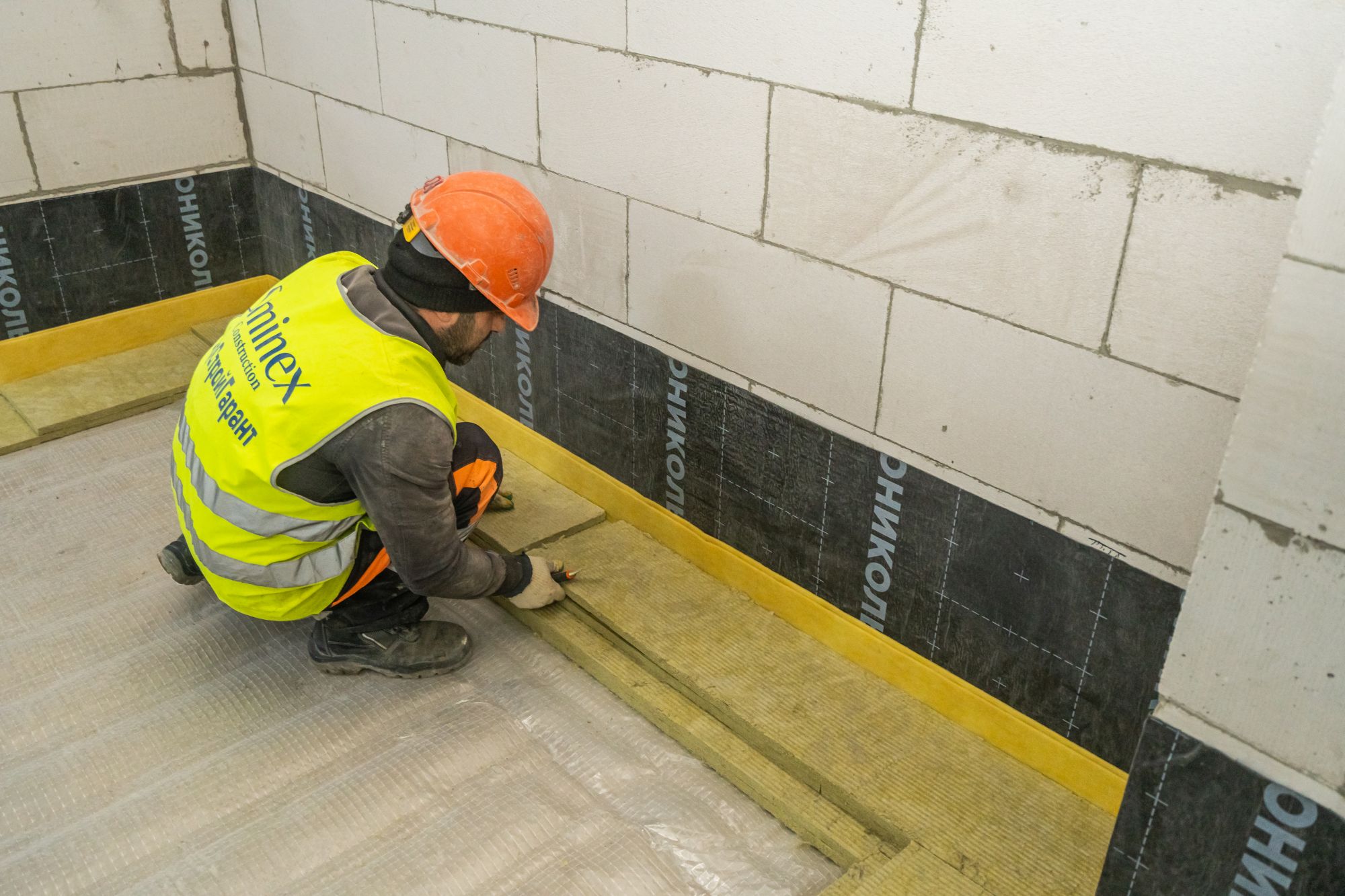

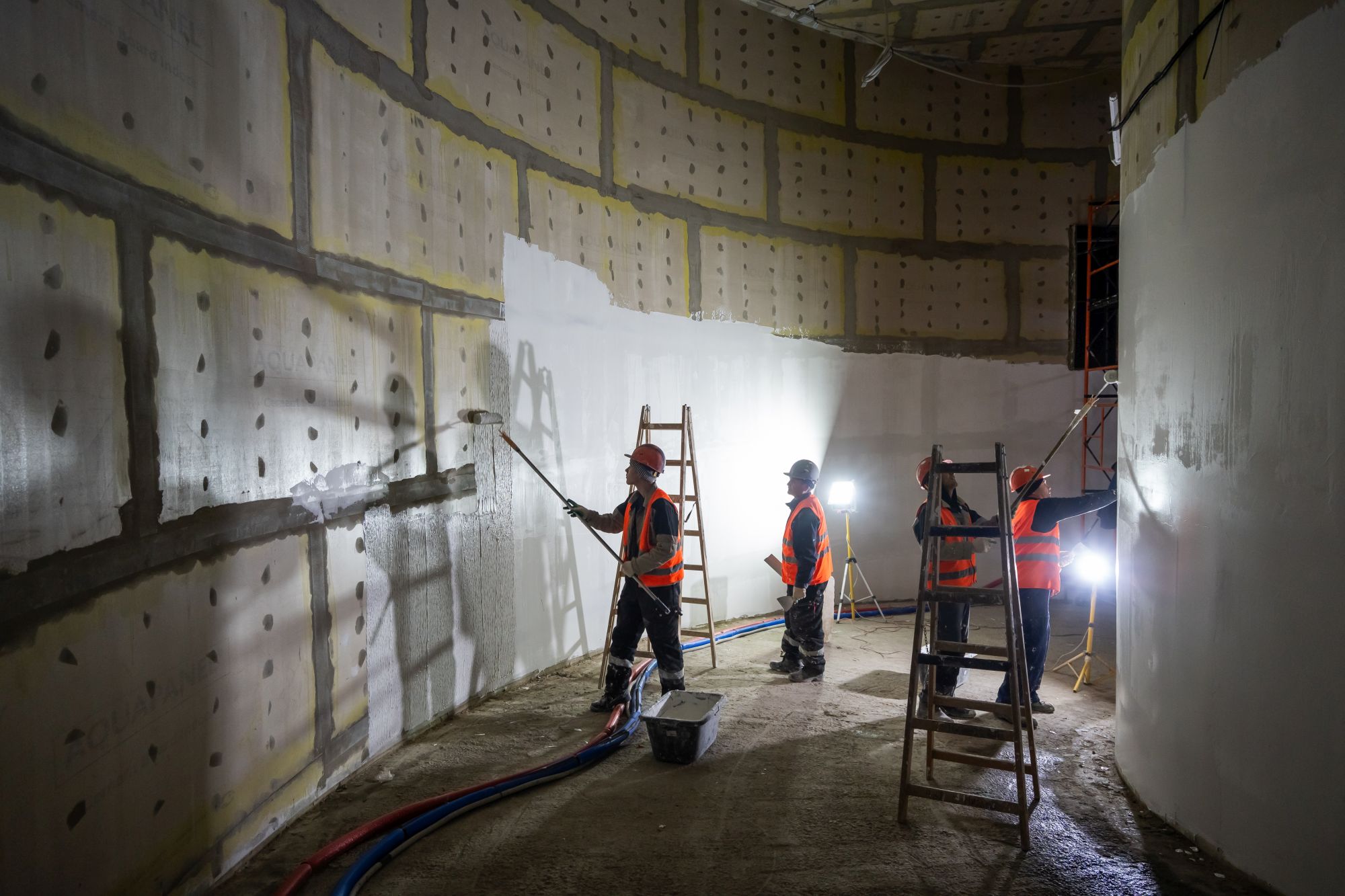

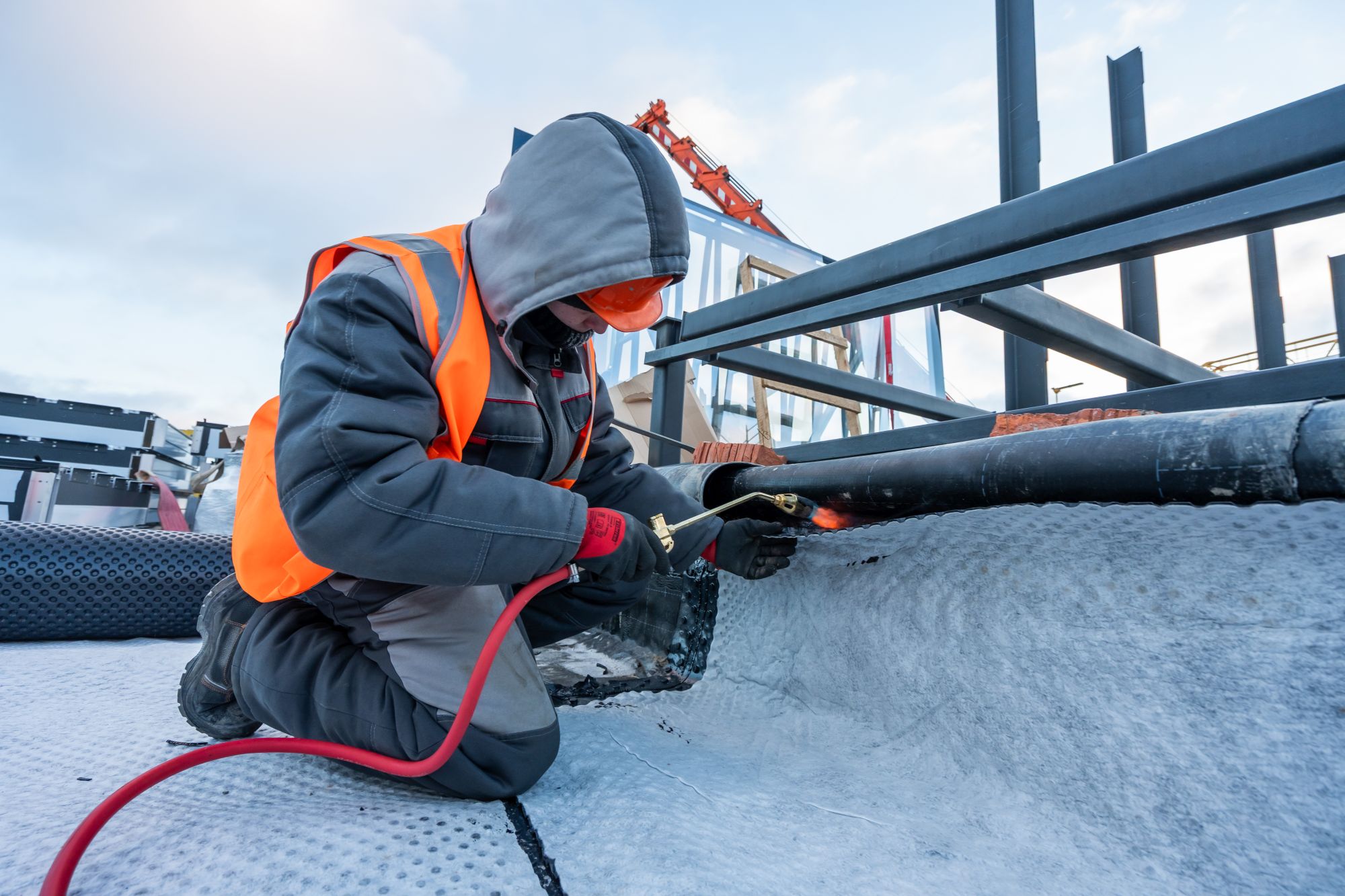

- Завершили гидроизоляцию подземной части.
- Возвели стены и колонны подземной части.
- Выполнили каменную кладку подземных этажей на 70%.
- Смонтировали перекрытия минус первого этажа на 70%.
Август 2024

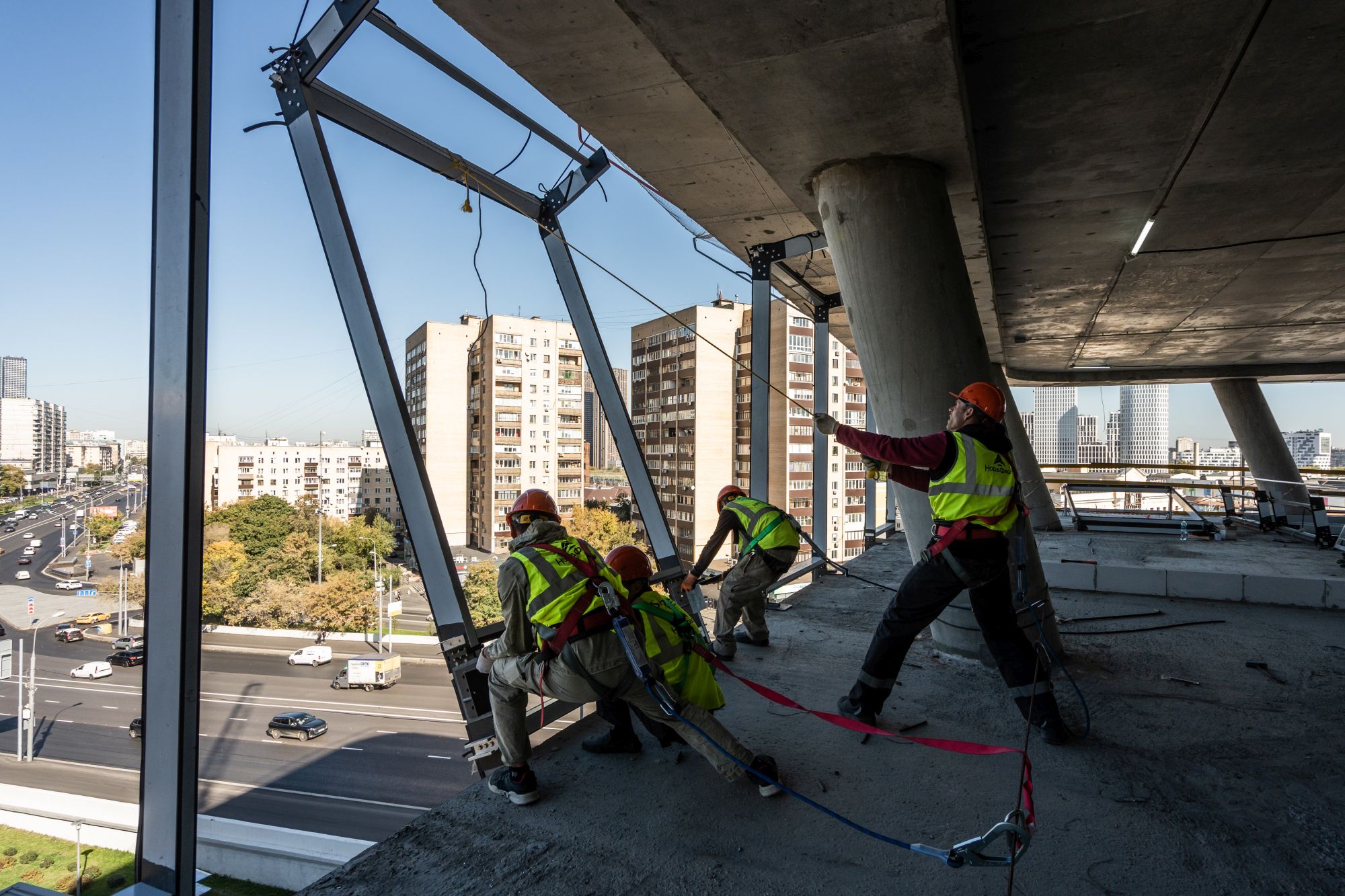

- Полностью демонтировали распорную систему подземной части.

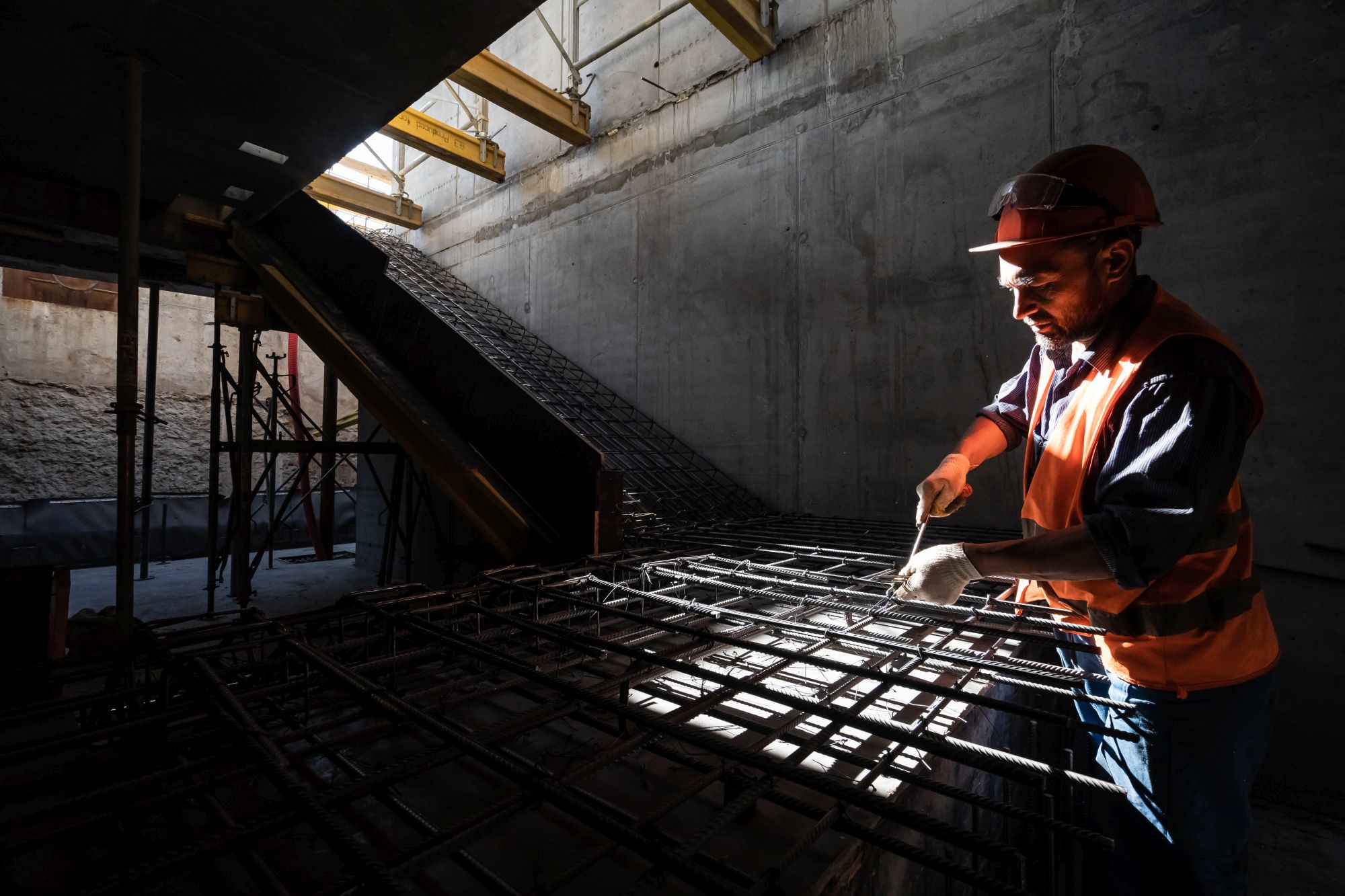

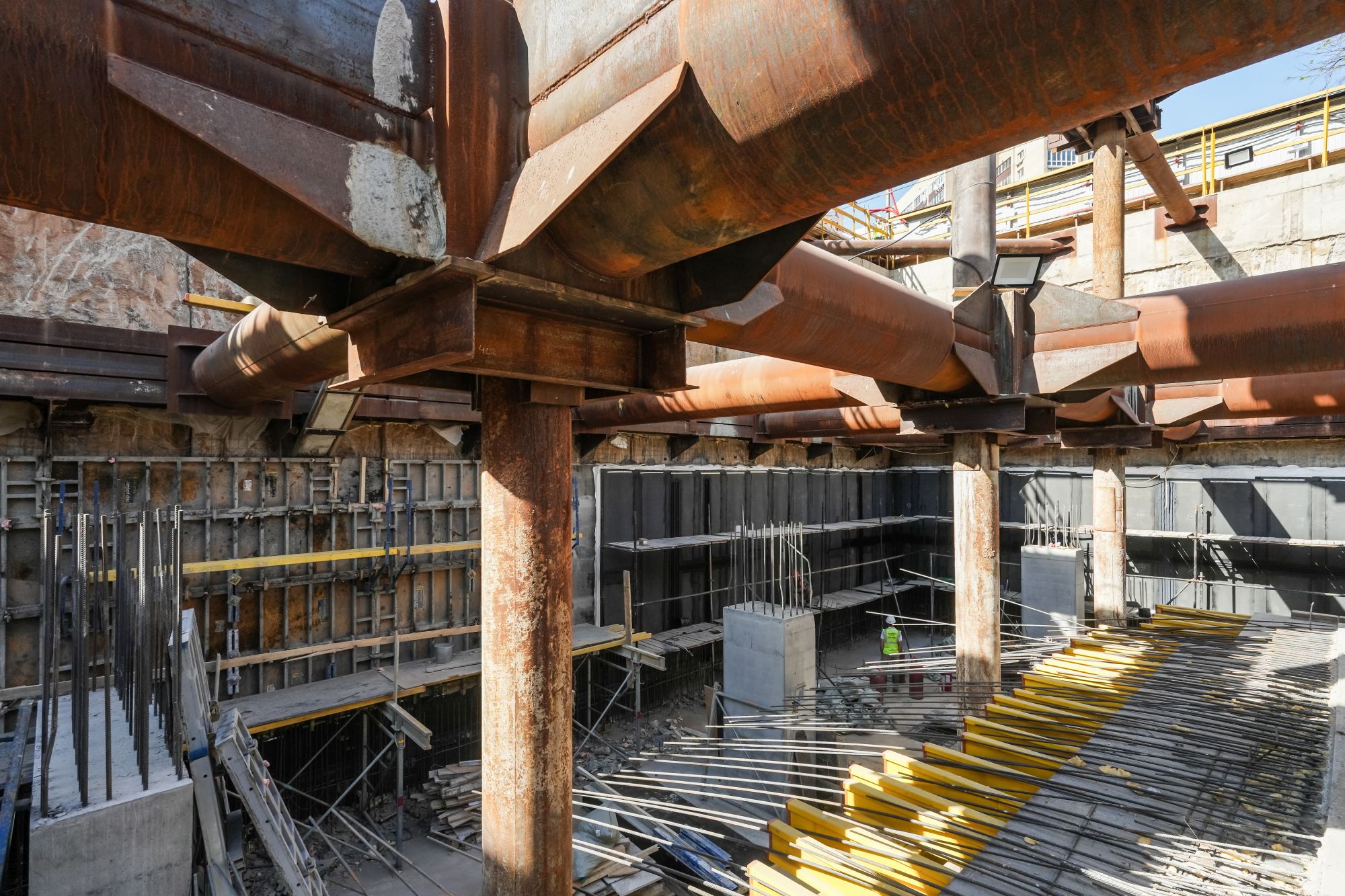

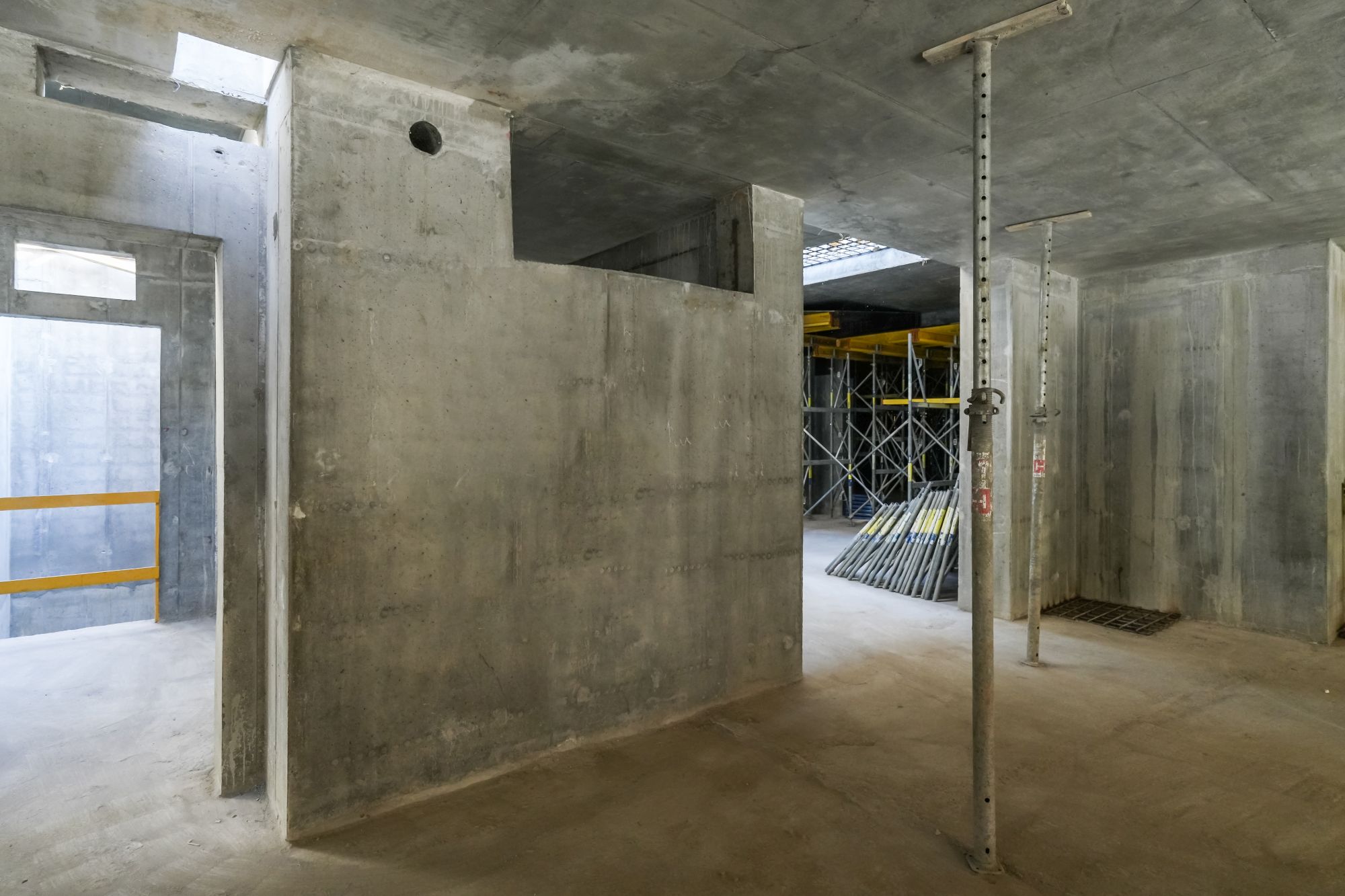

- Завершили монолит стен и перекрытий минус второго этажа.

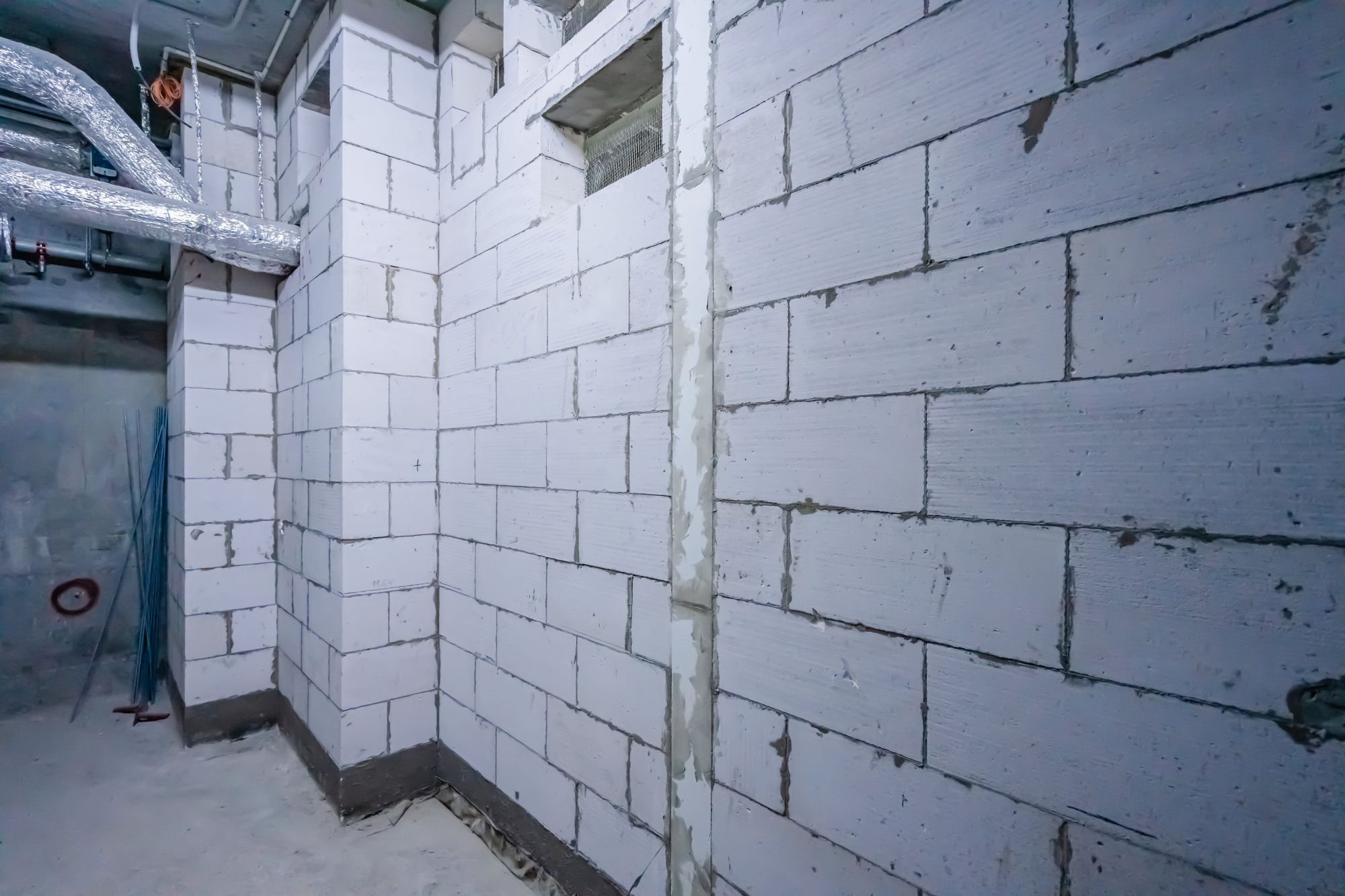

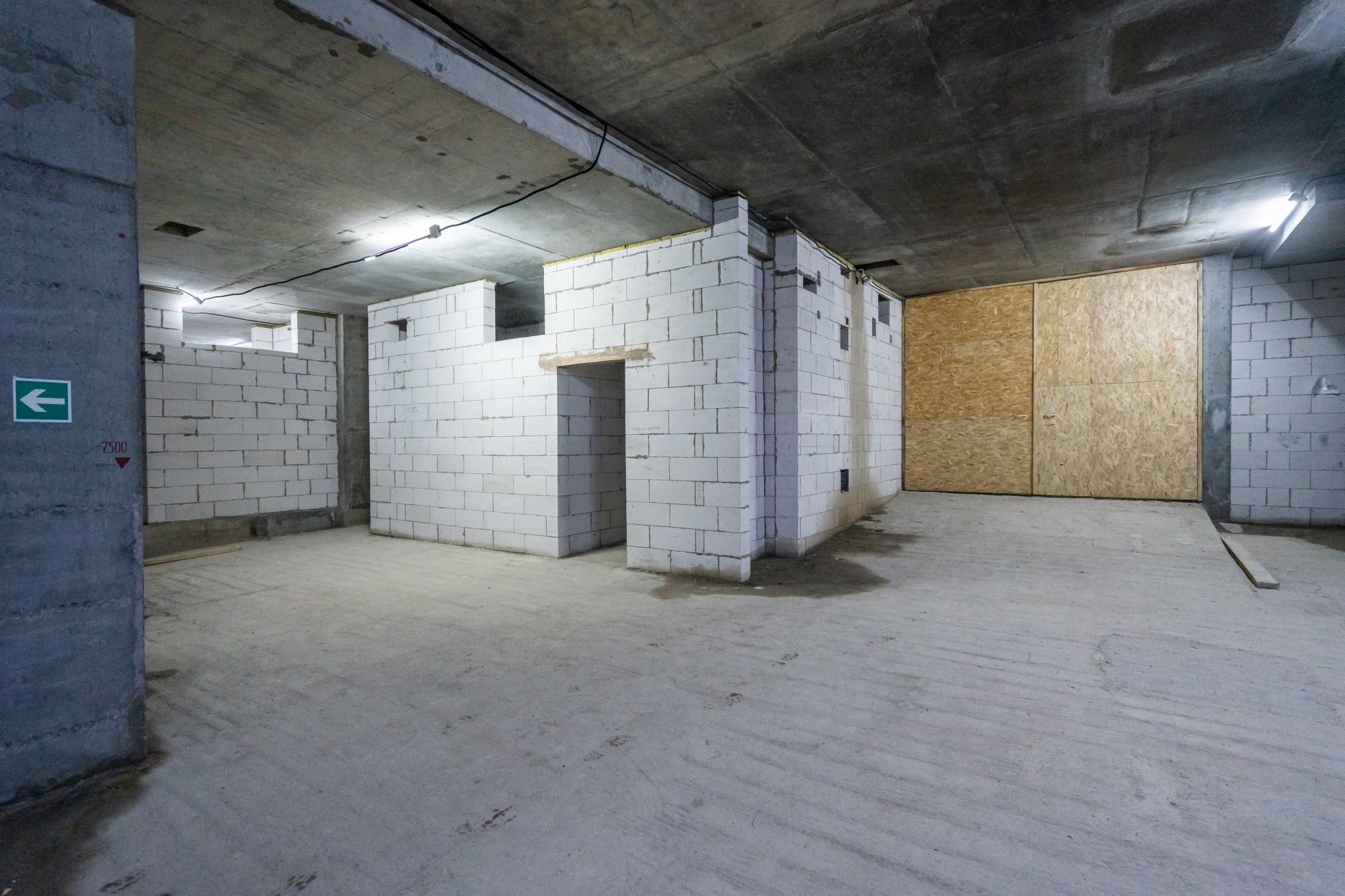

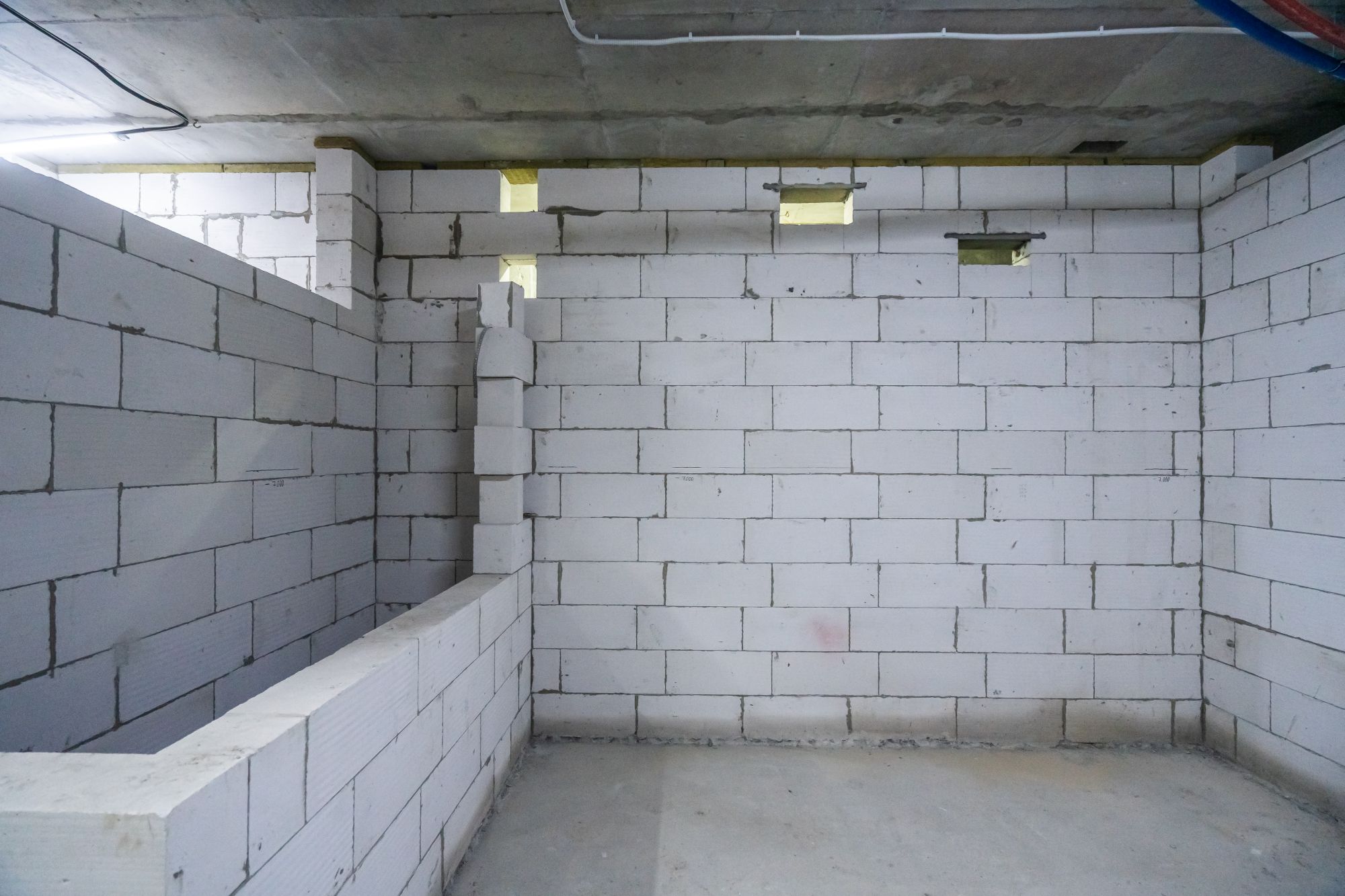

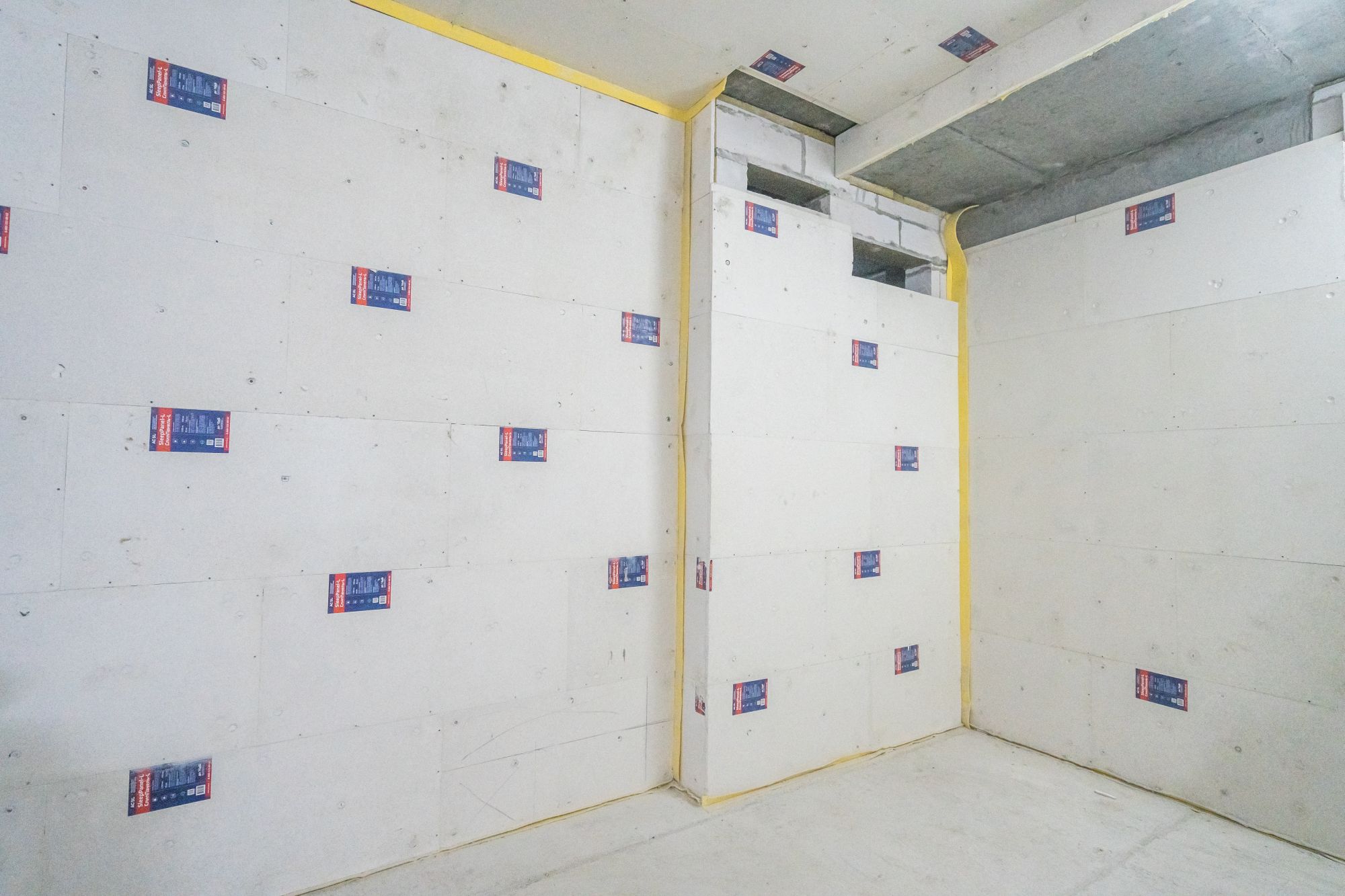

- Начали возводить стены и перегородки технических помещений и келлеров.
- Выполнили монолит стен минус первого этажа на 90%.

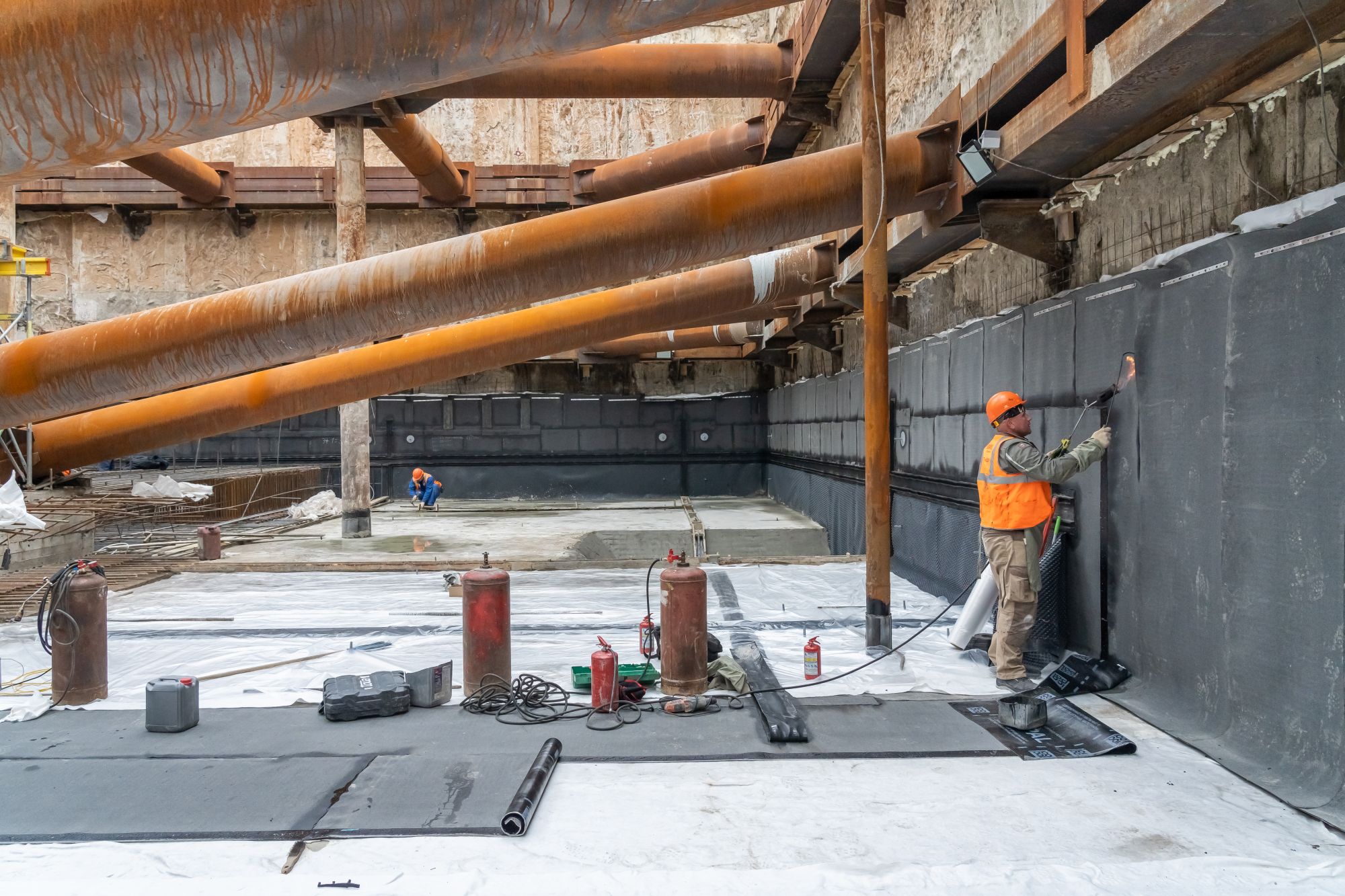

- Завершили гидроизоляцию подземной части на 90%.
Июль 2024

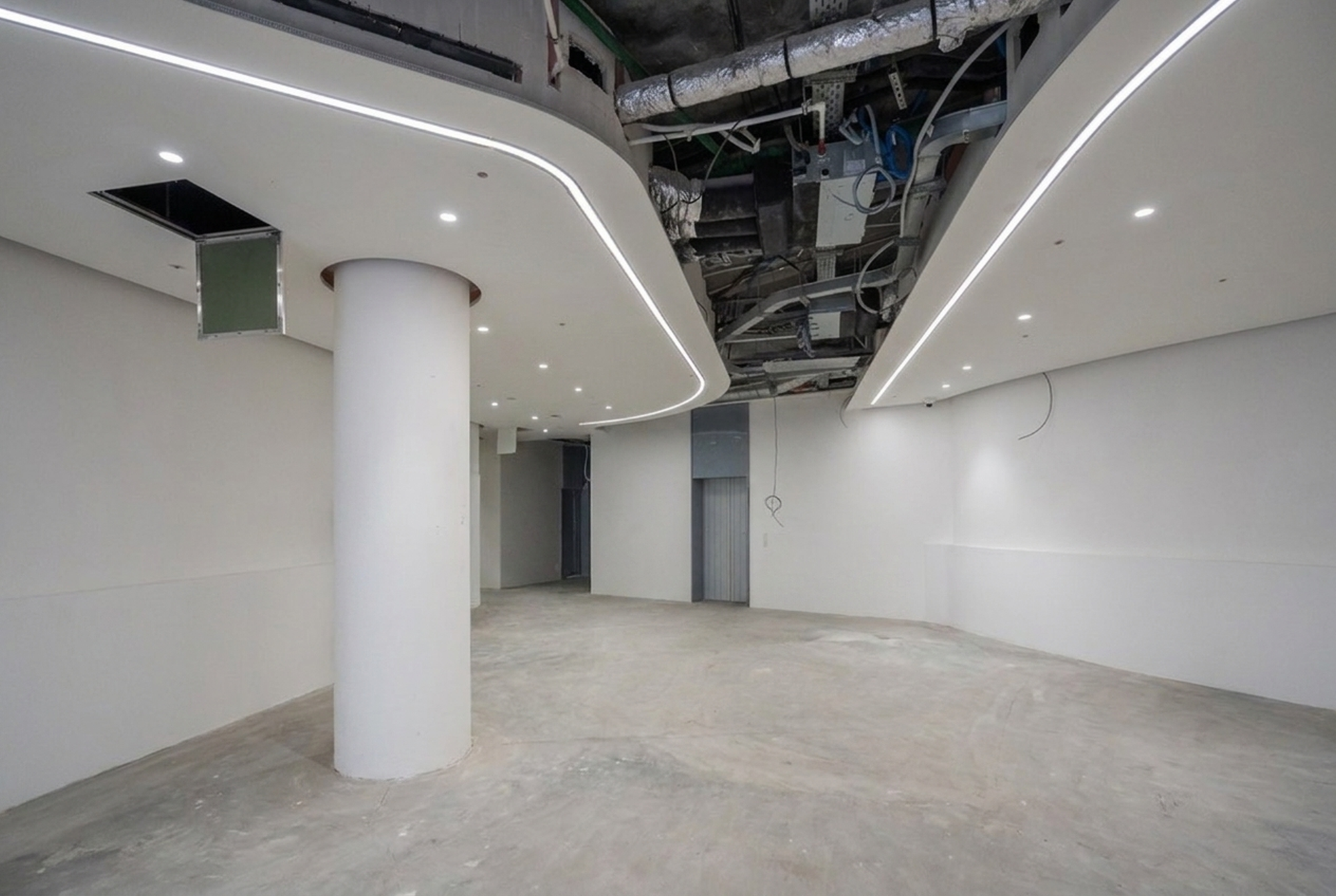

- Приступили к его строительству ретейла — демонтируем распорную систему и возводим несущие вертикальные конструкции.
- На минус втором этаже построили монолитные стены на 95% и cоорудили плиту перекрытия на 70%.
- На минус третьем этаже возвели стены на 95%.
- Выполнили гидроизоляцию подземной части здания на 80%.
Июнь 2024
- Завершили монолит минус третьего этажа, приступили к устройству стен и перегородок.

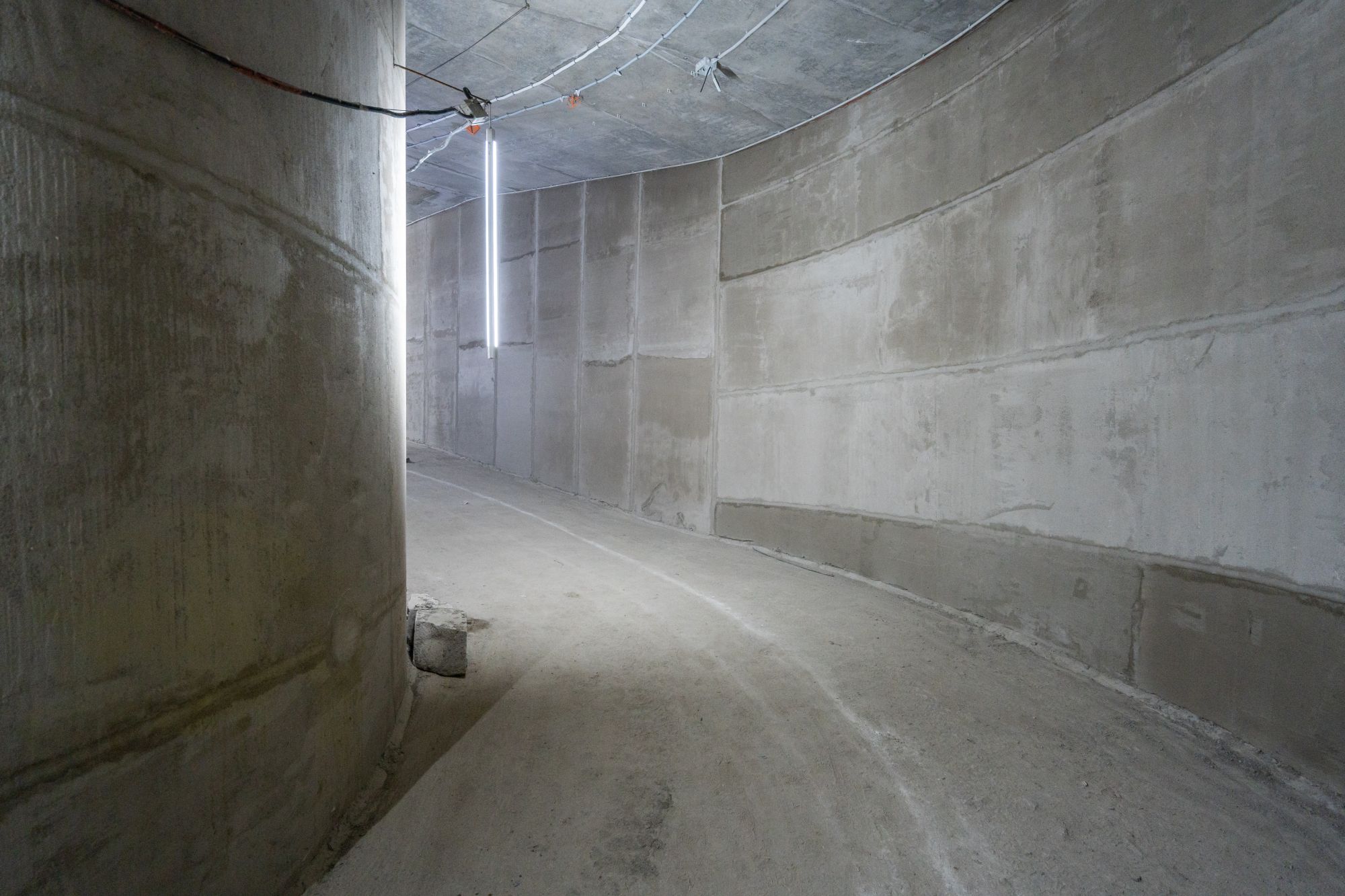

- Построили пандус с минус третьего на минус второй этаж паркинга.
- Демонтировали распорную систему на минус втором этаже.
- Выполнили гидроизоляцию подземной части здания на 60%.
Май 2024

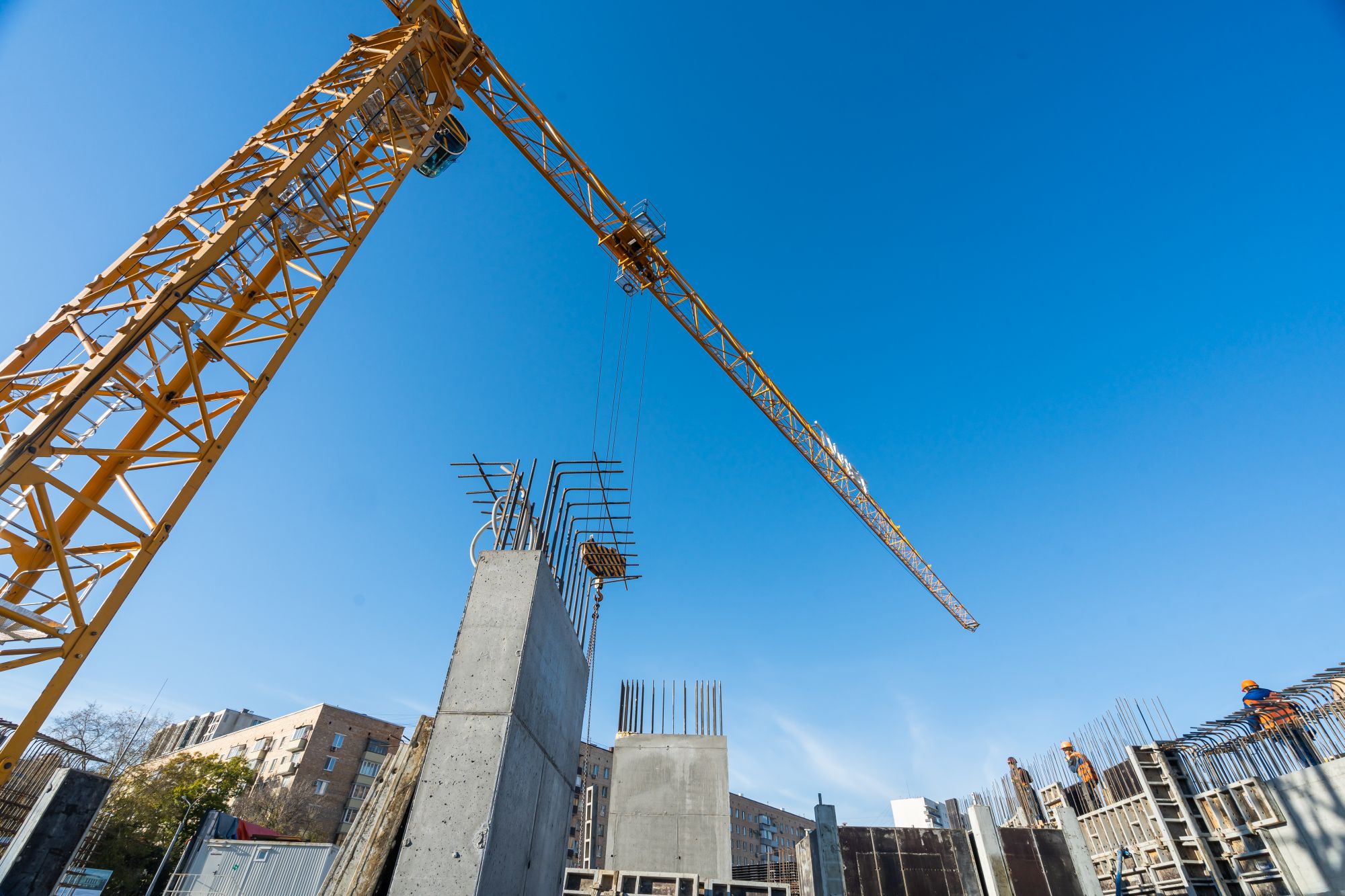

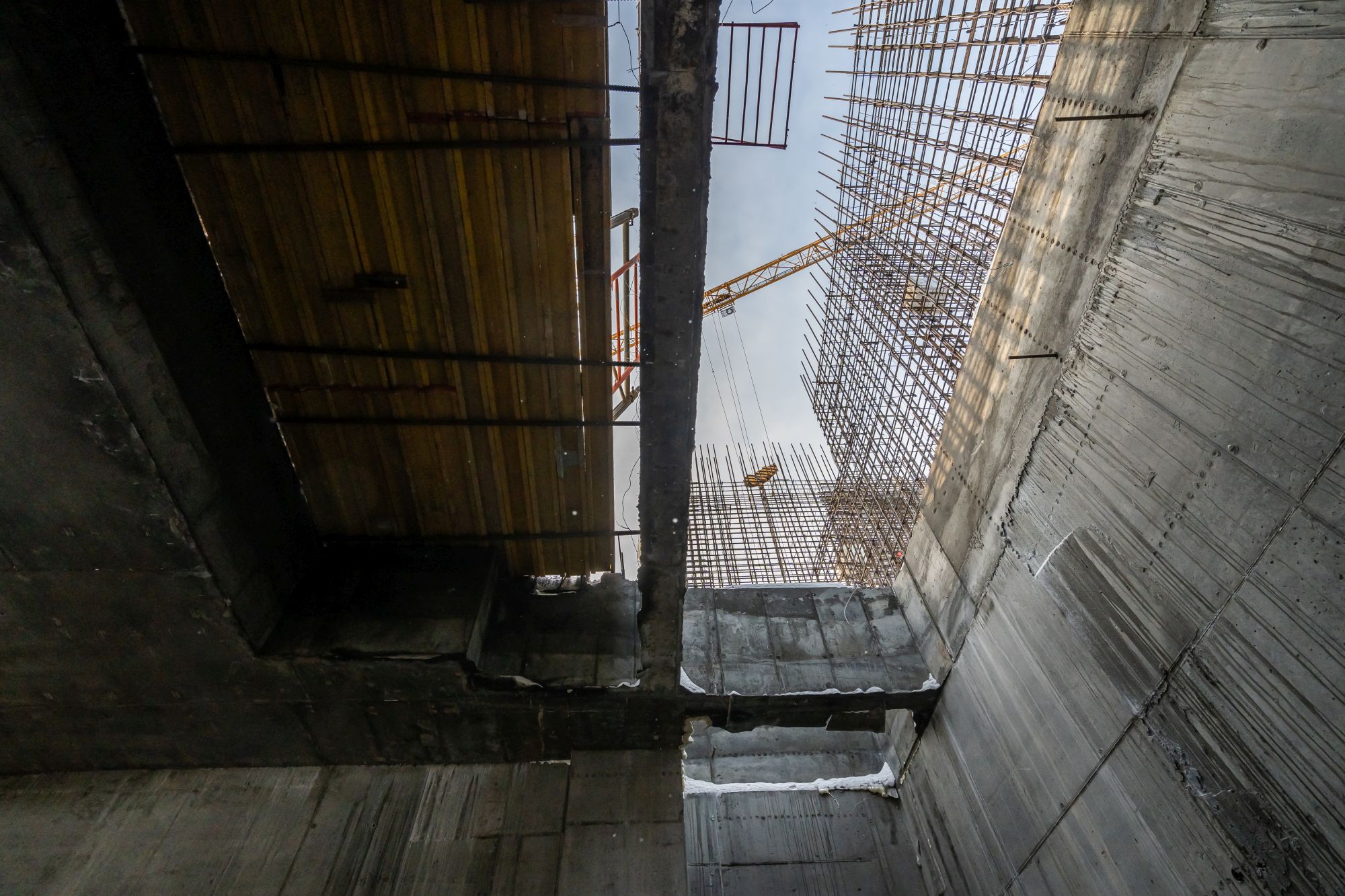

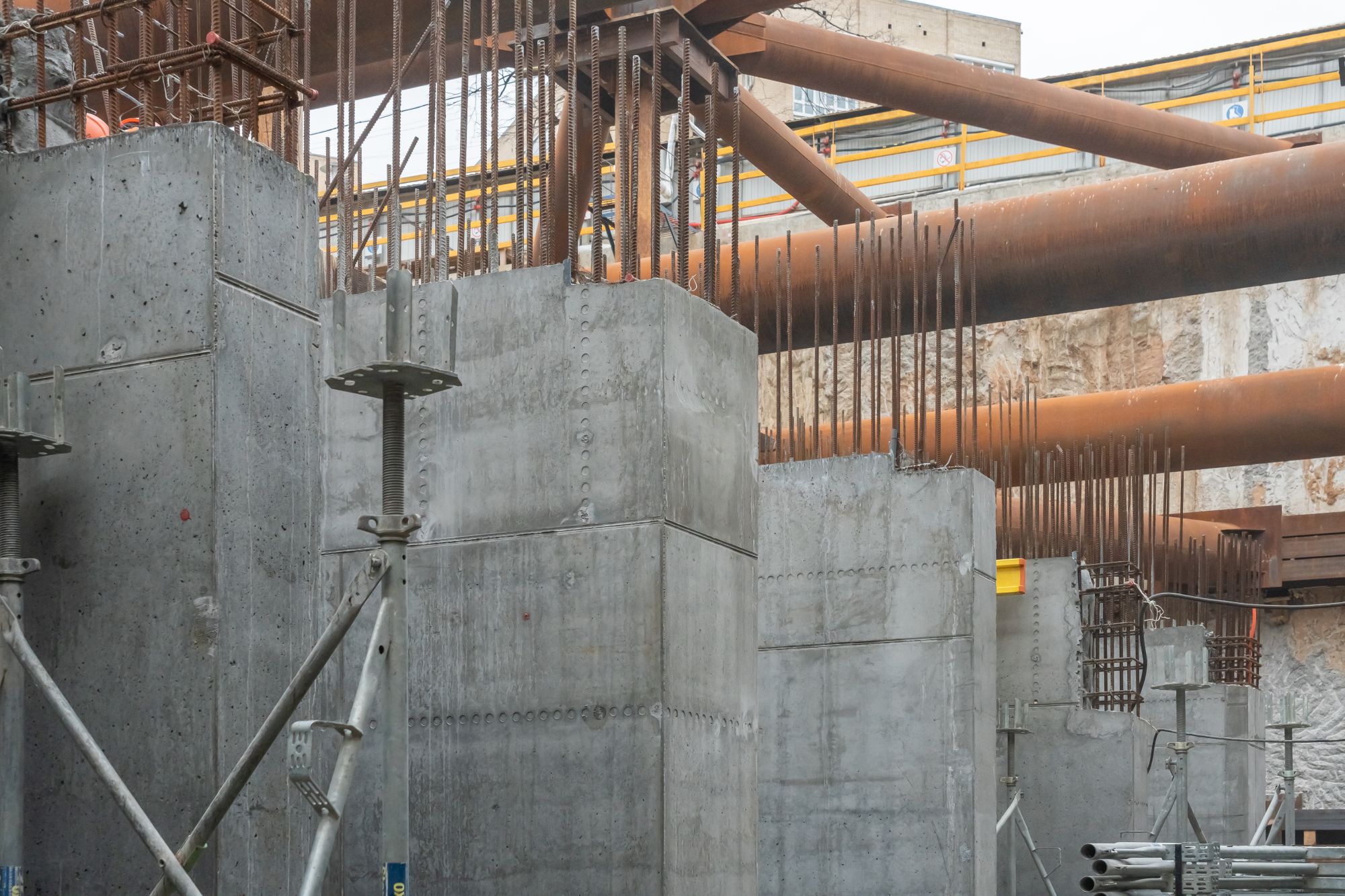

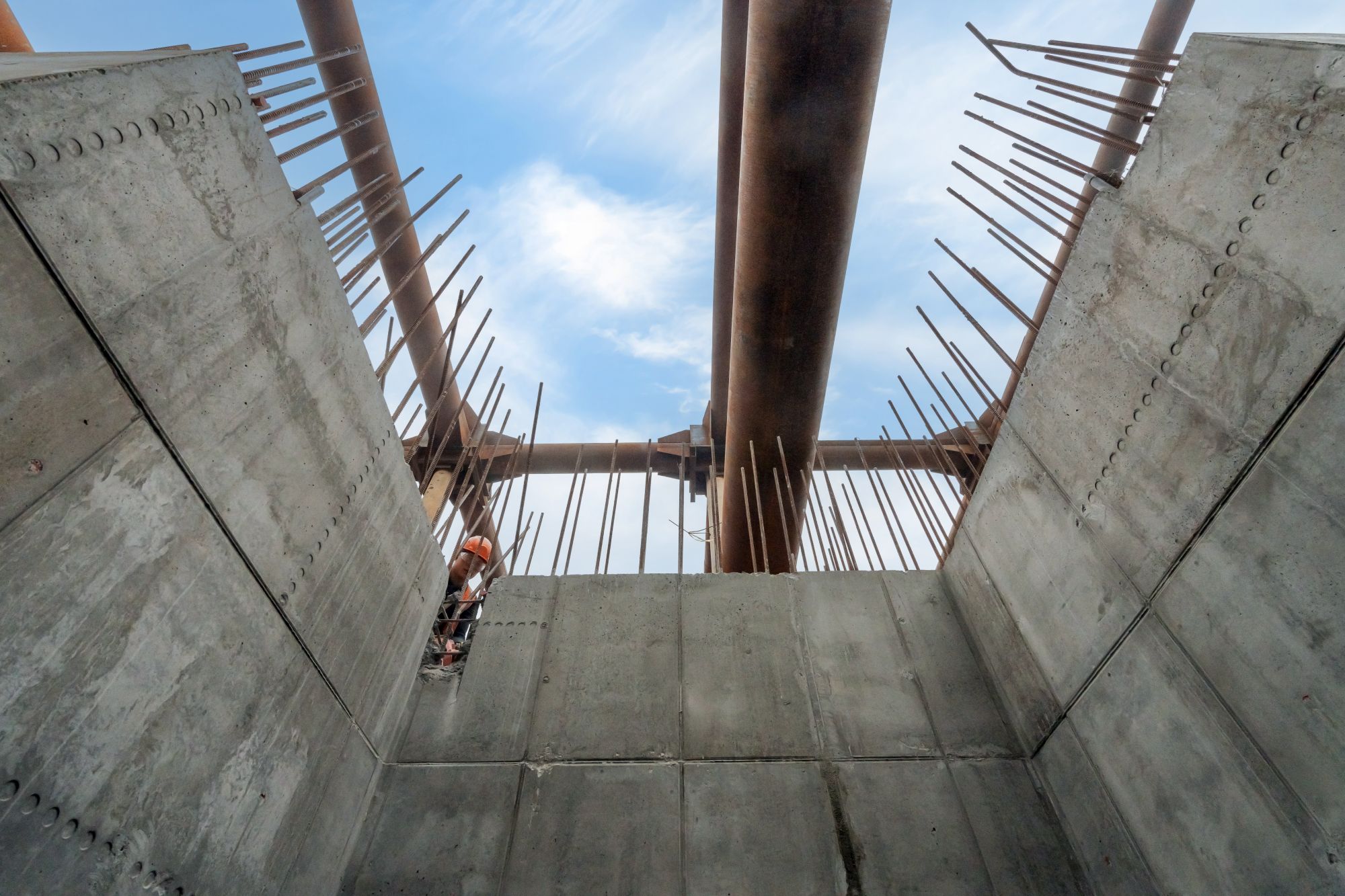

- Возвели монолитные стены и колонны минус третьего этажа.
- Завершили устройство плиты перекрытия на 80%.

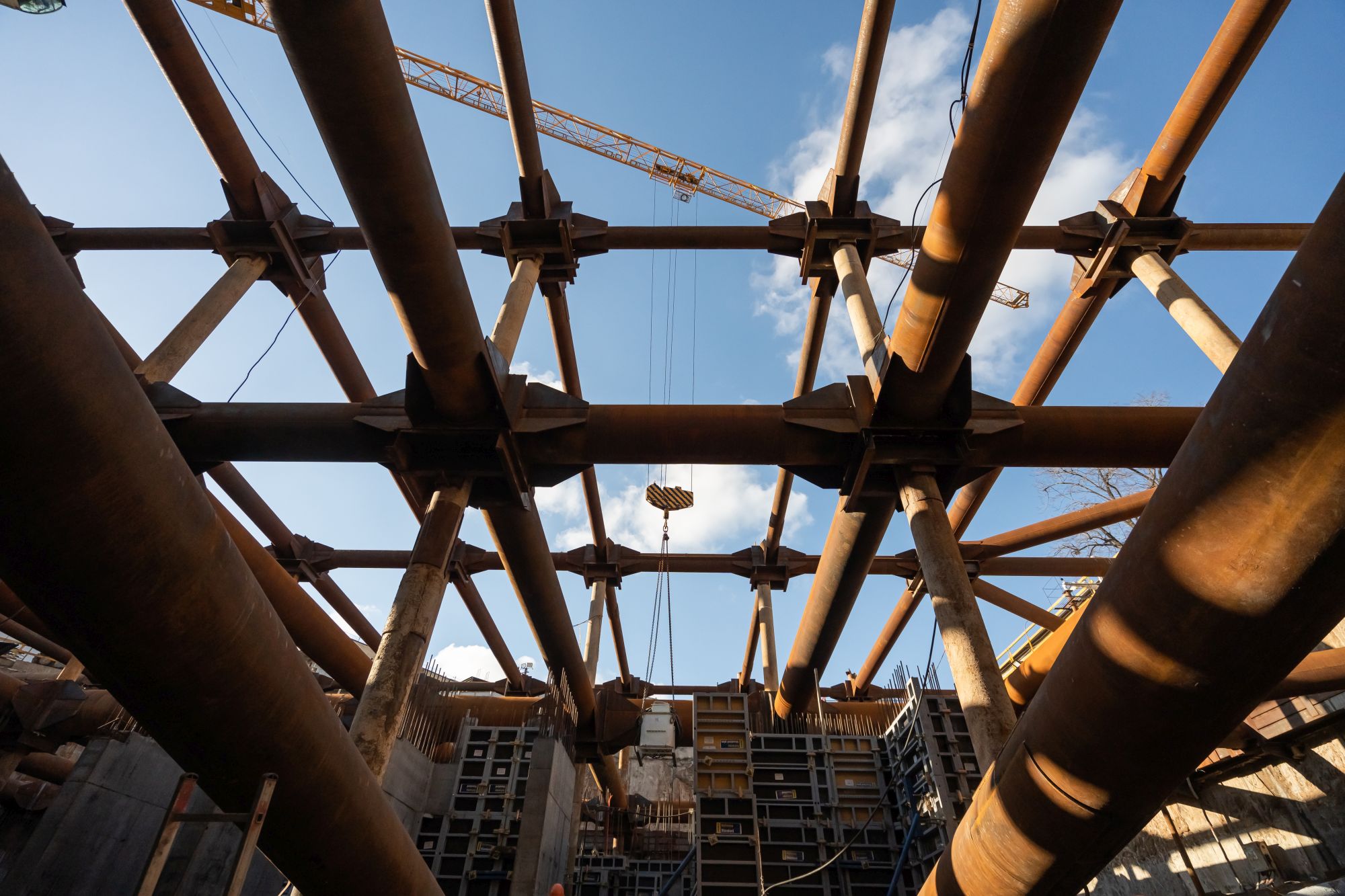

- Приступили к монтажу вертикальных конструкций минус второго этажа.
Апрель 2024

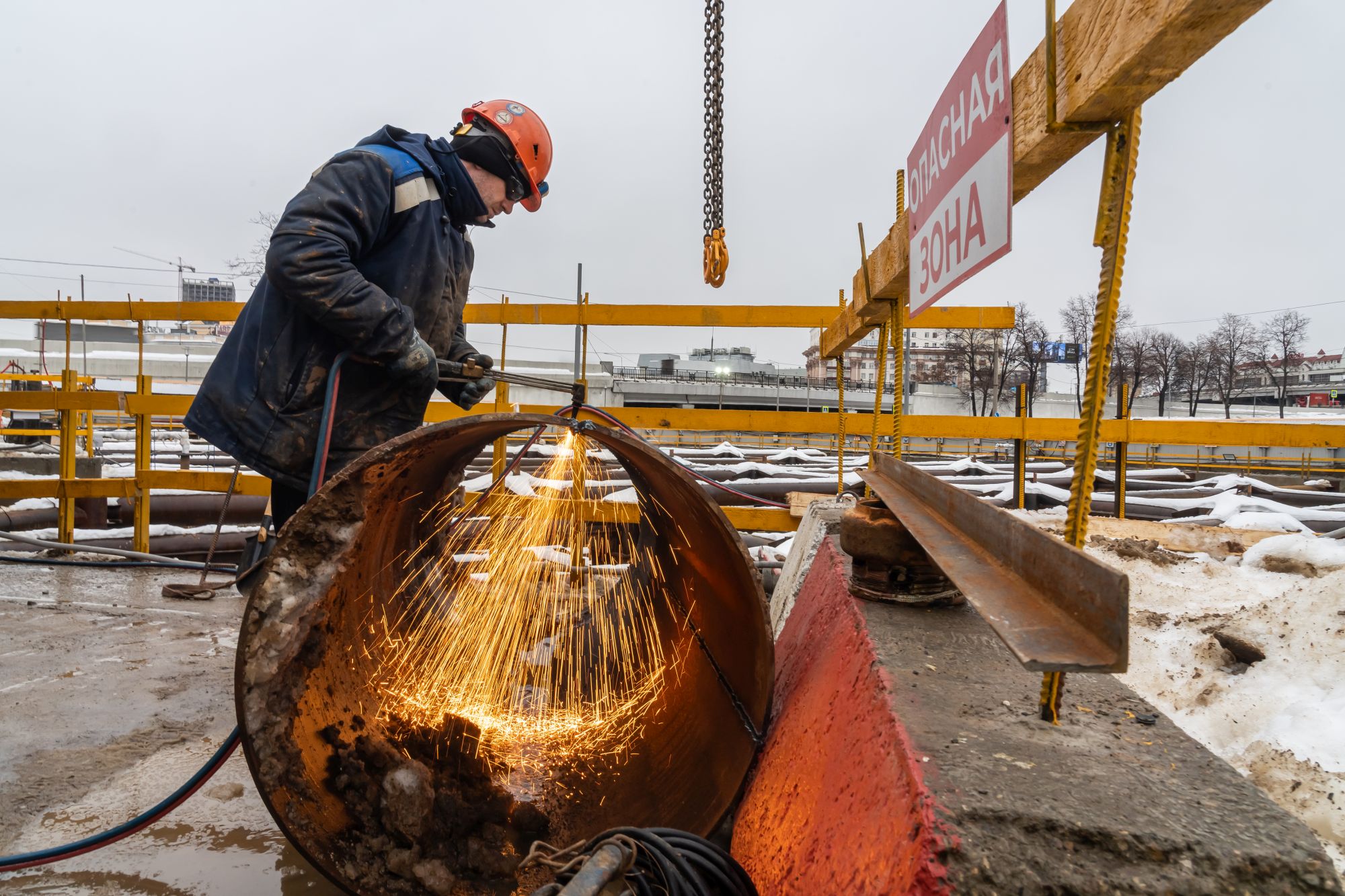

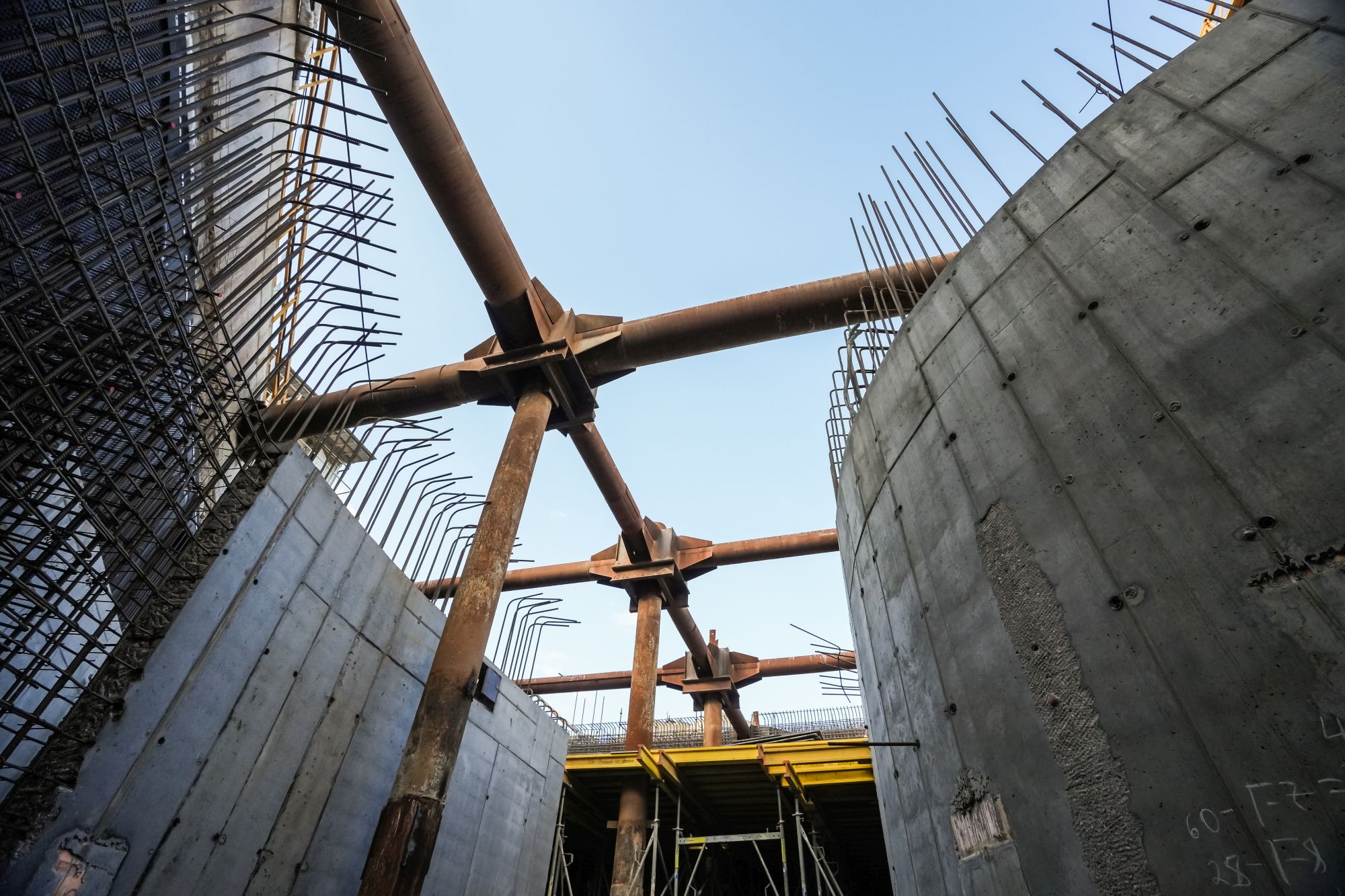

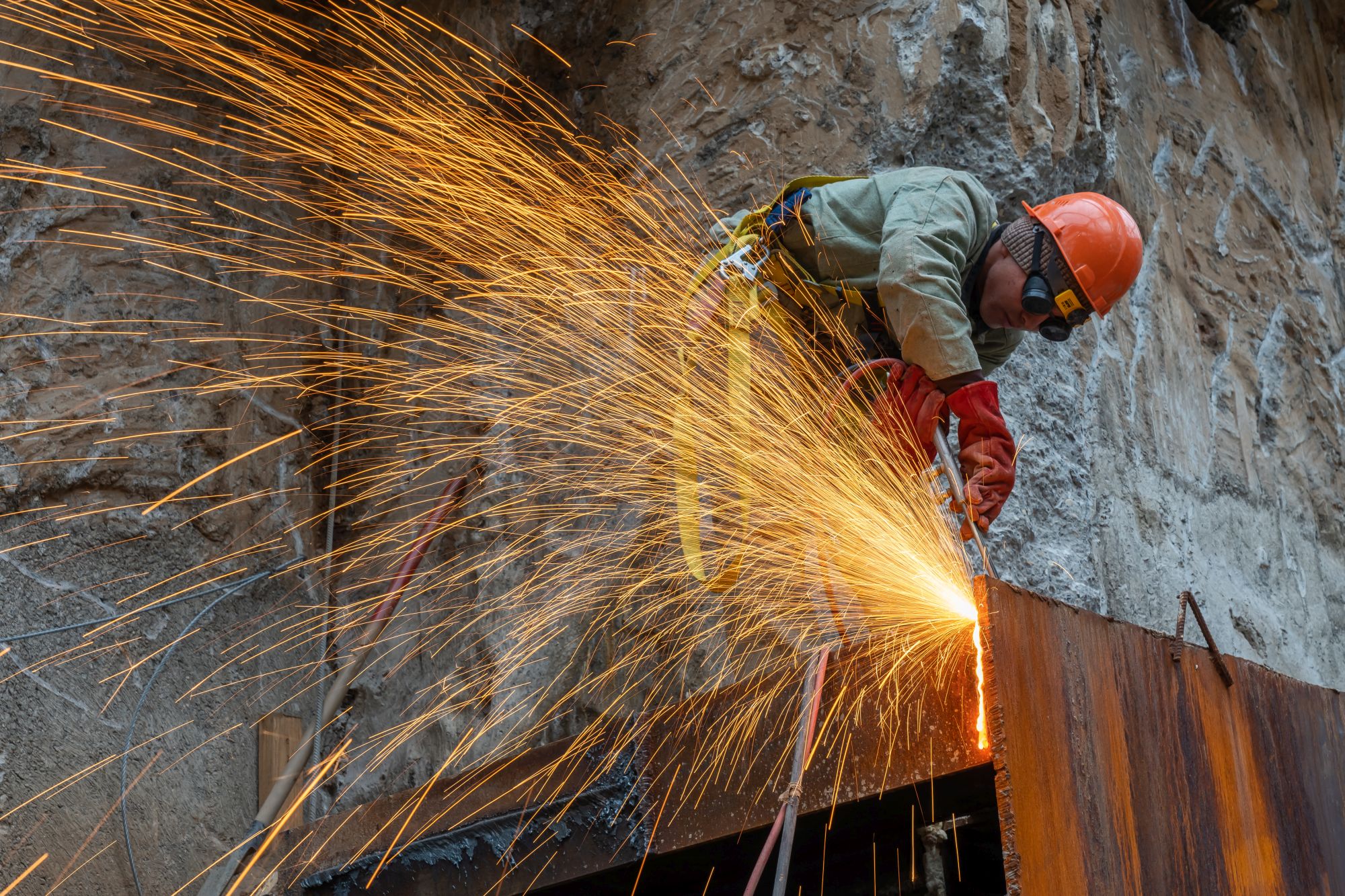

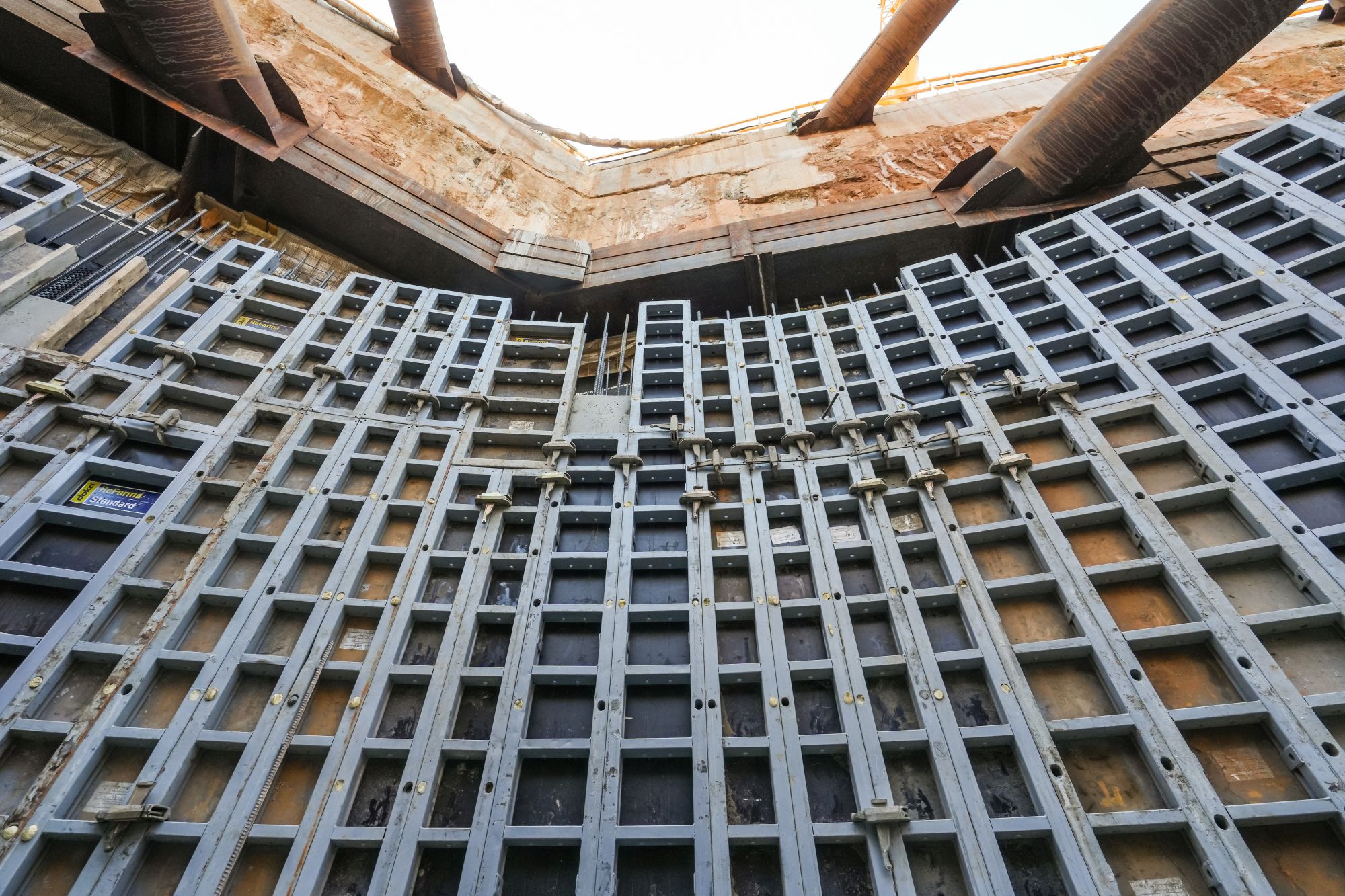

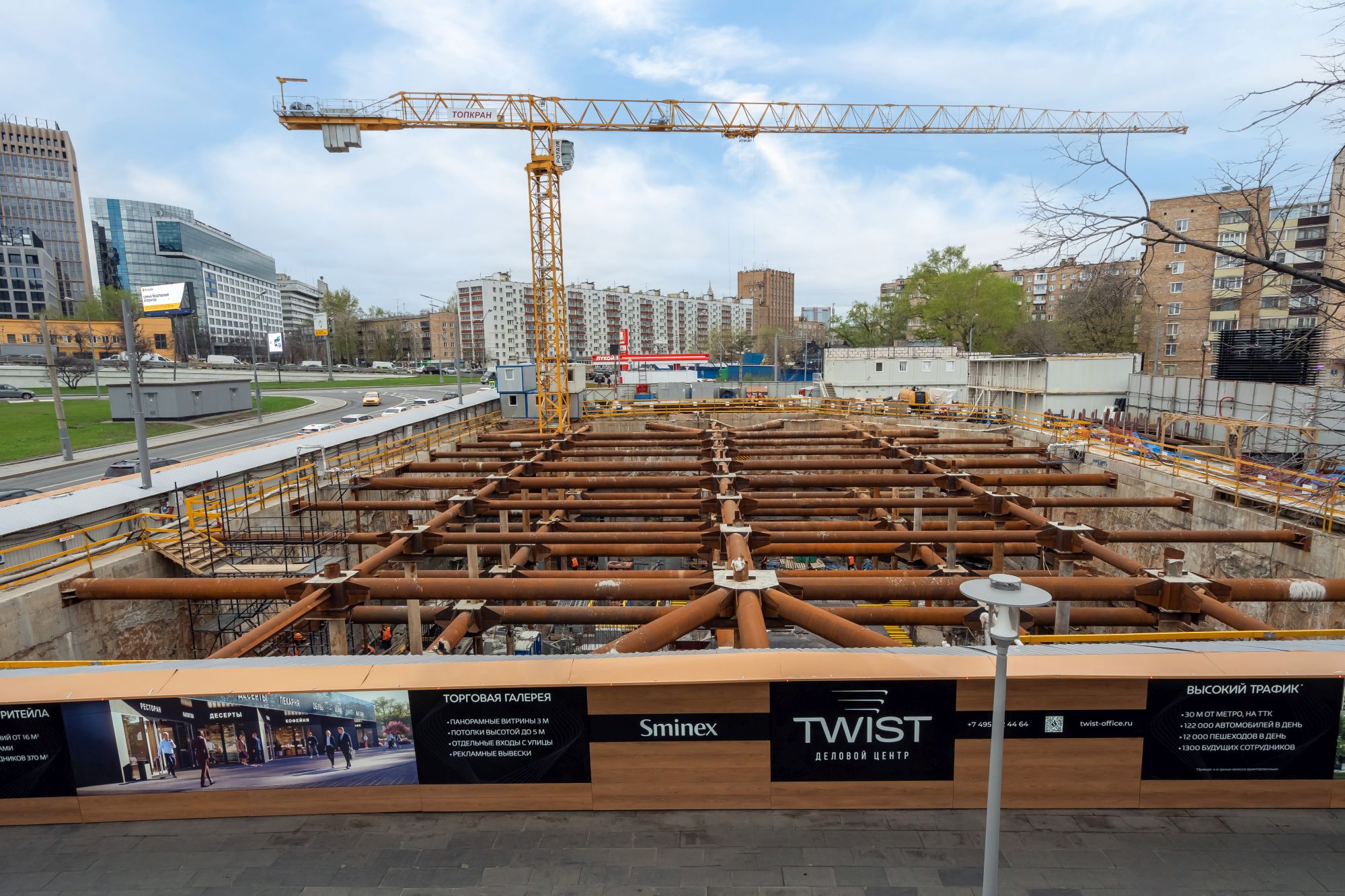

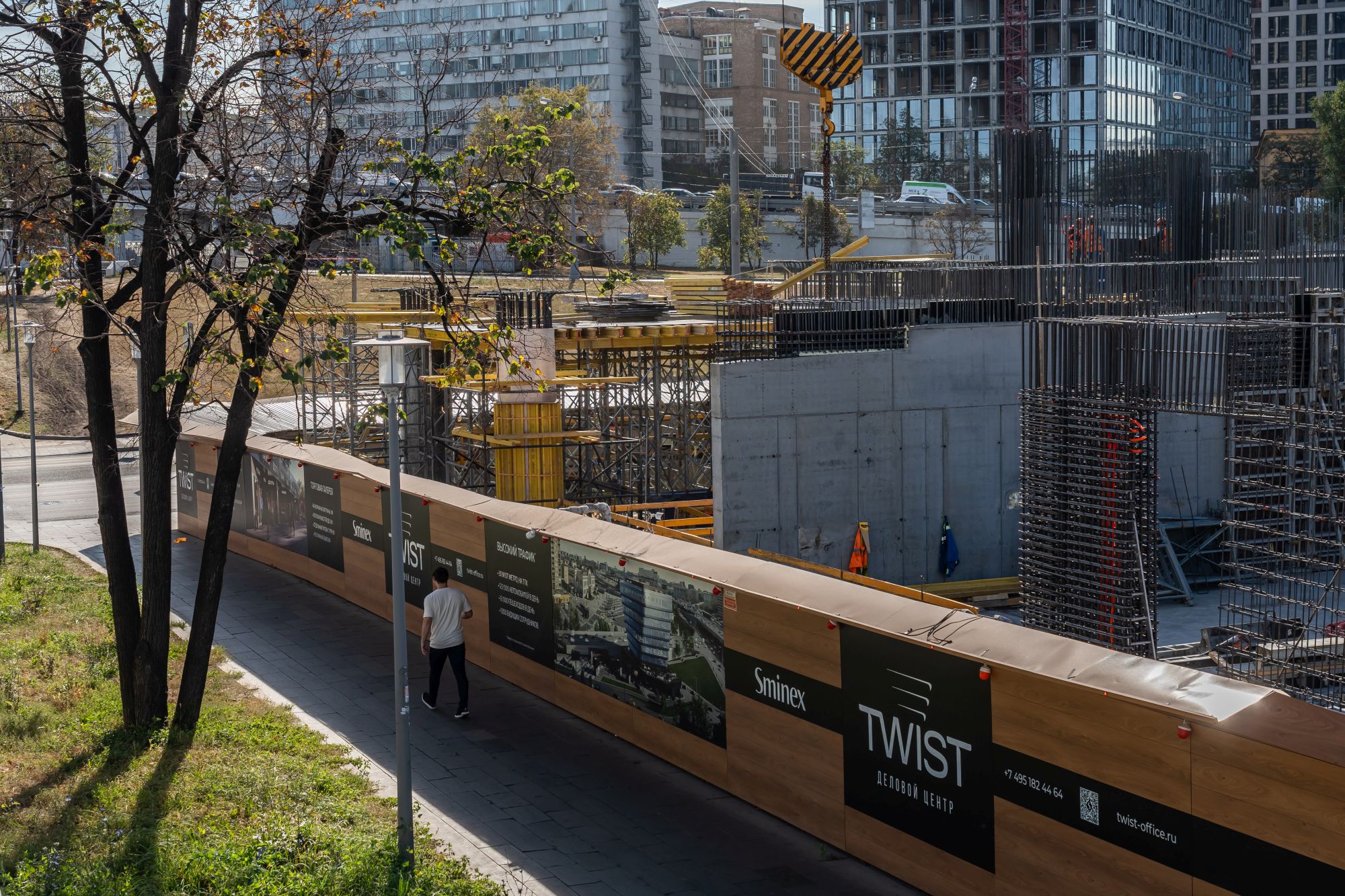

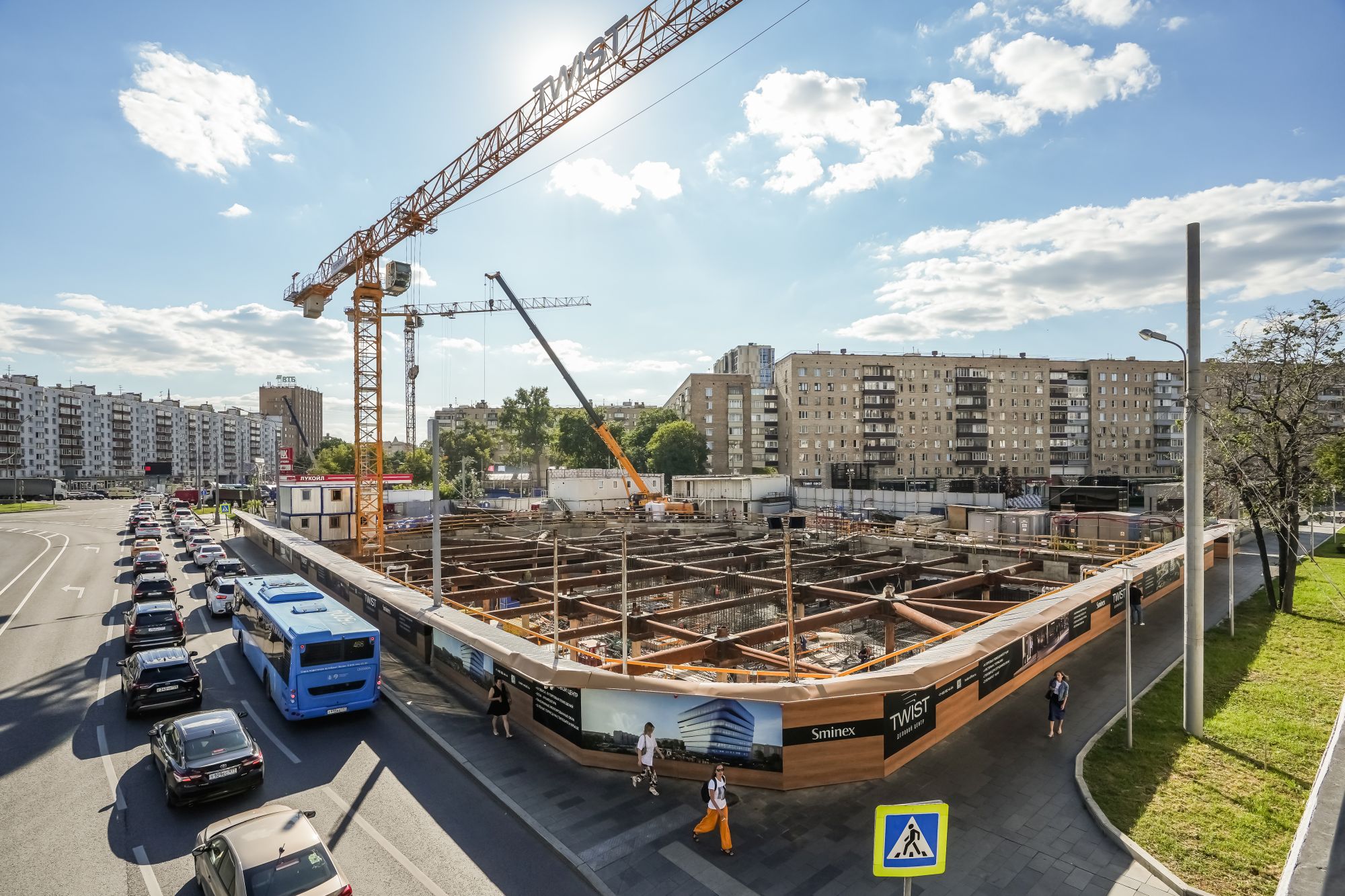

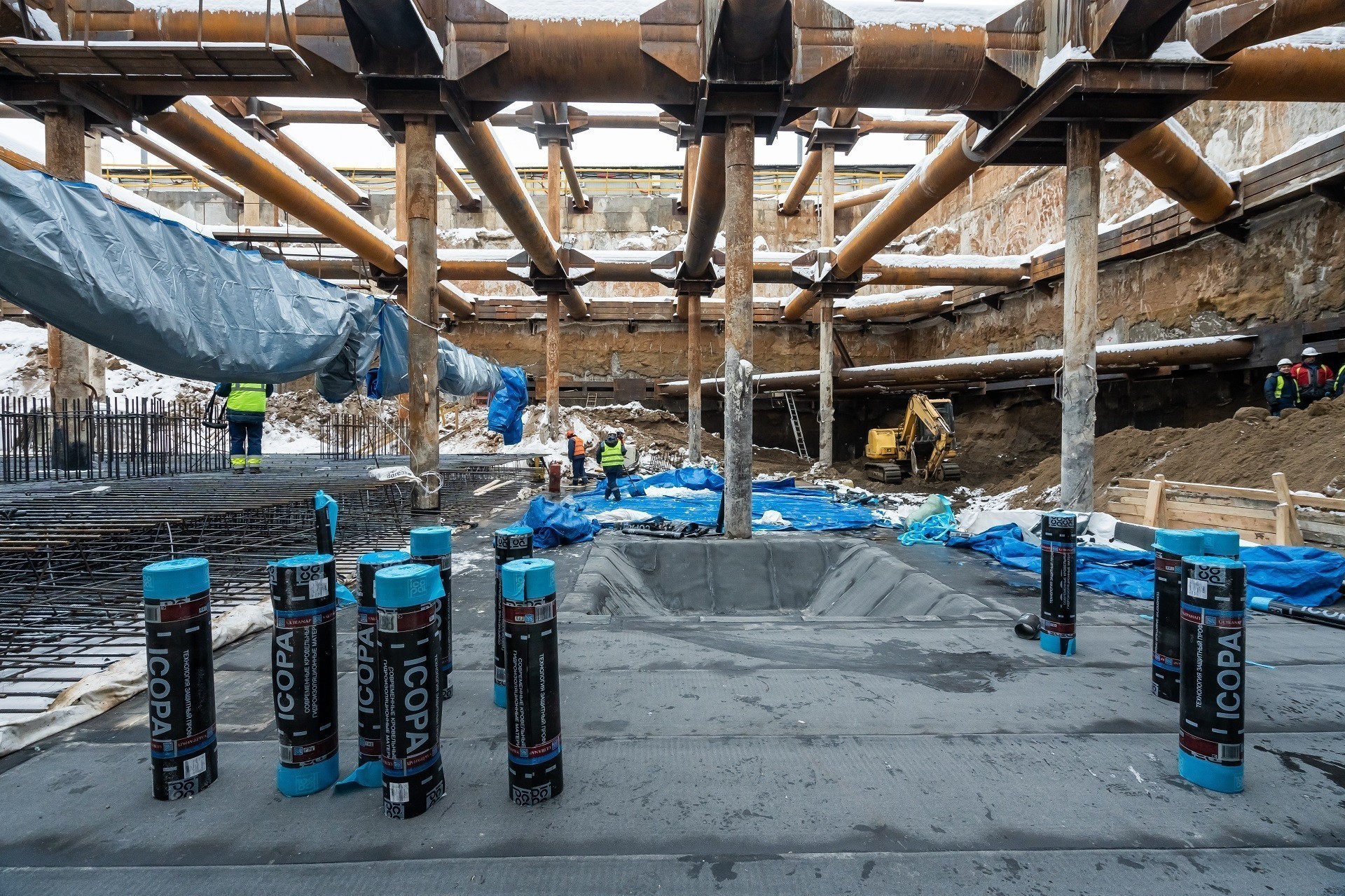

- Приступили к демонтажу распорной системы, которая поддерживала котлован во время его разработки.

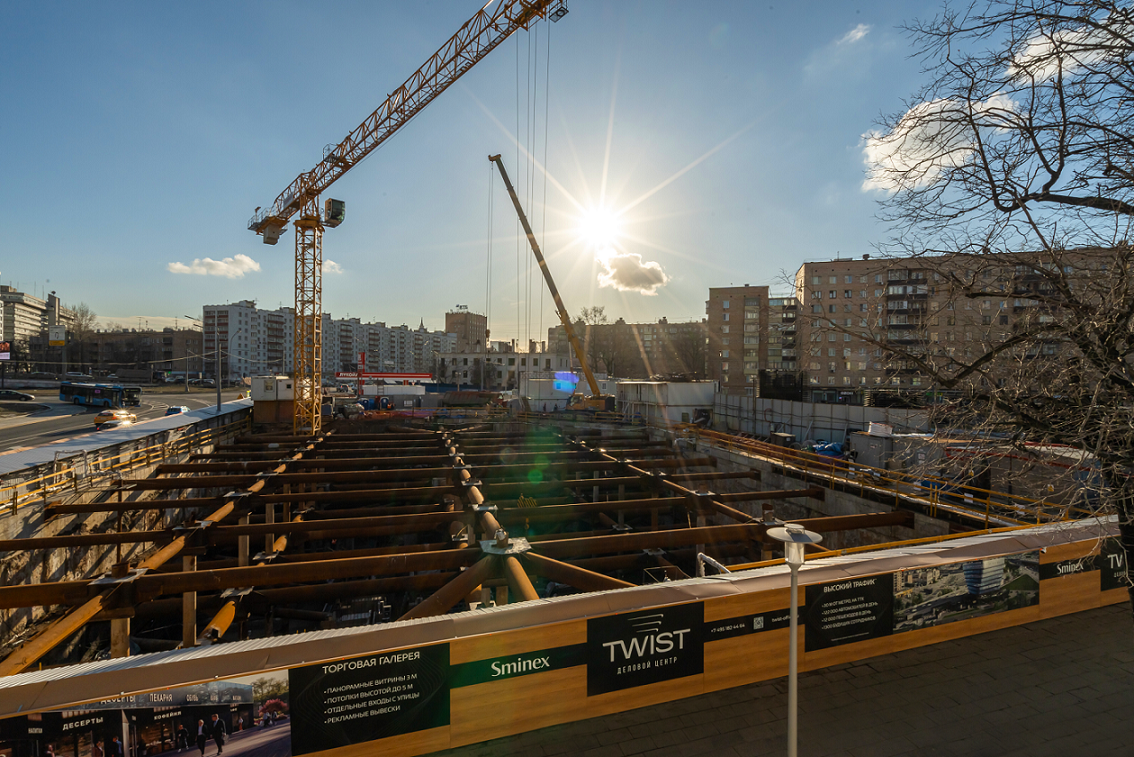

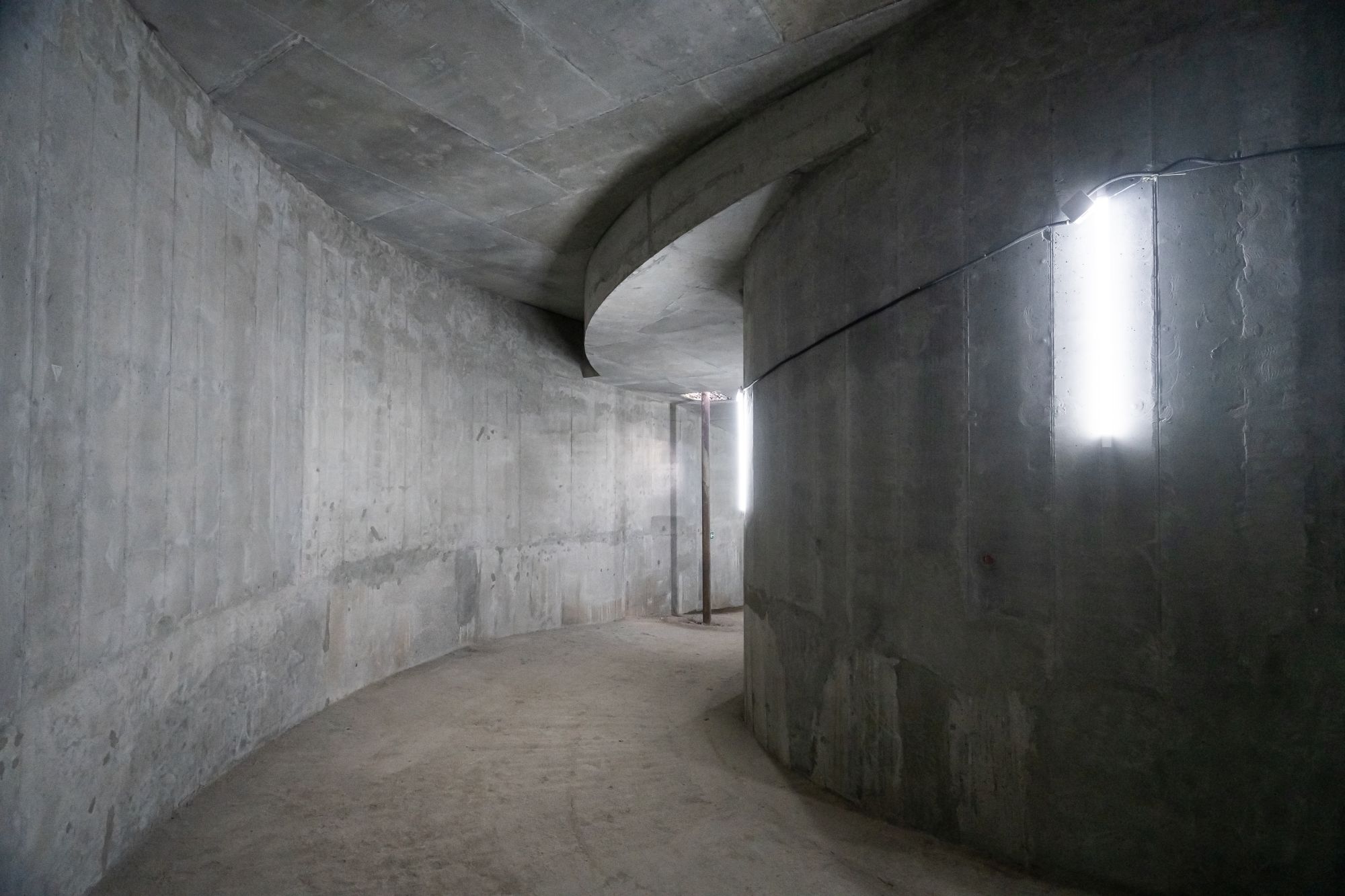

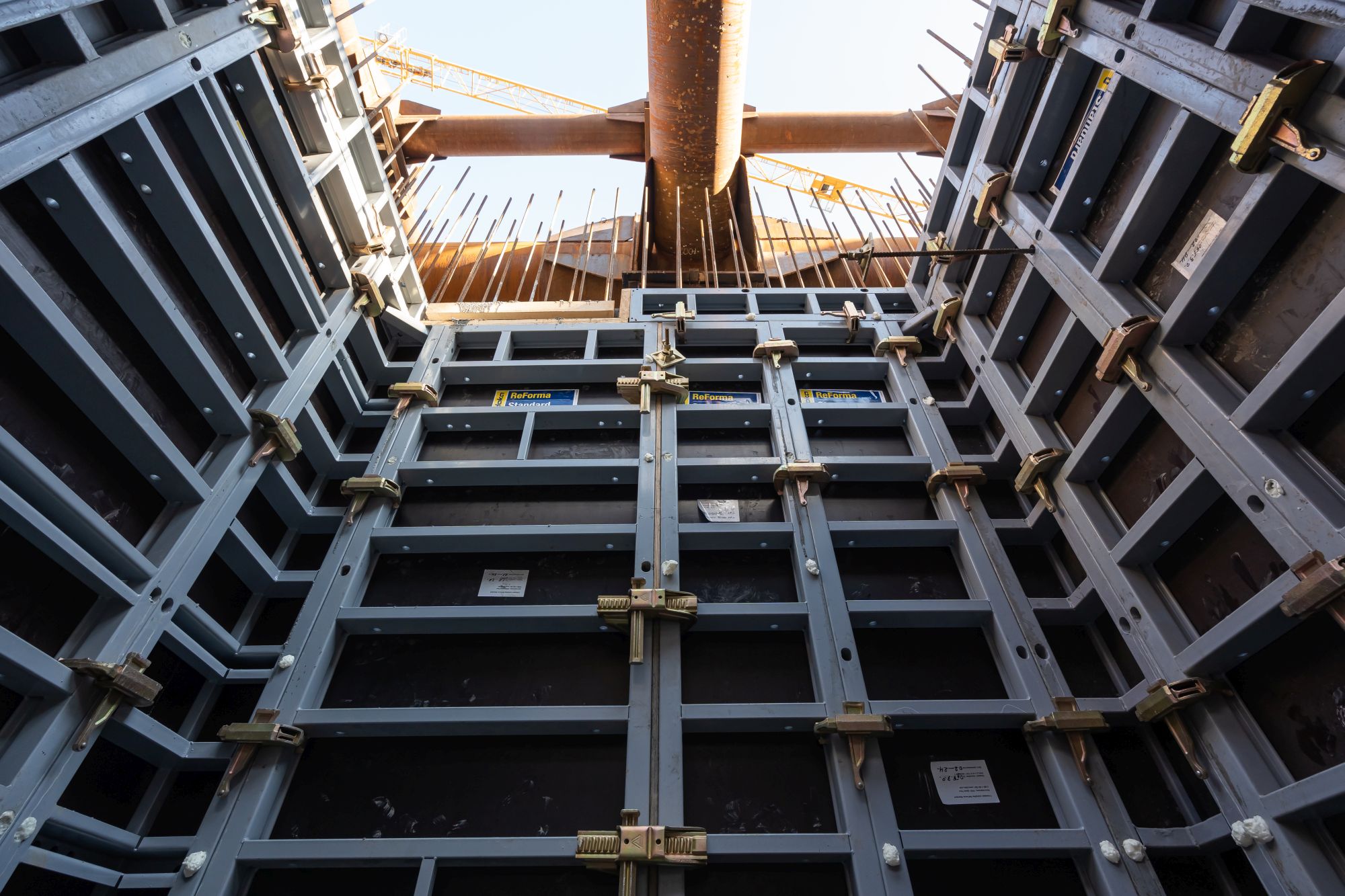

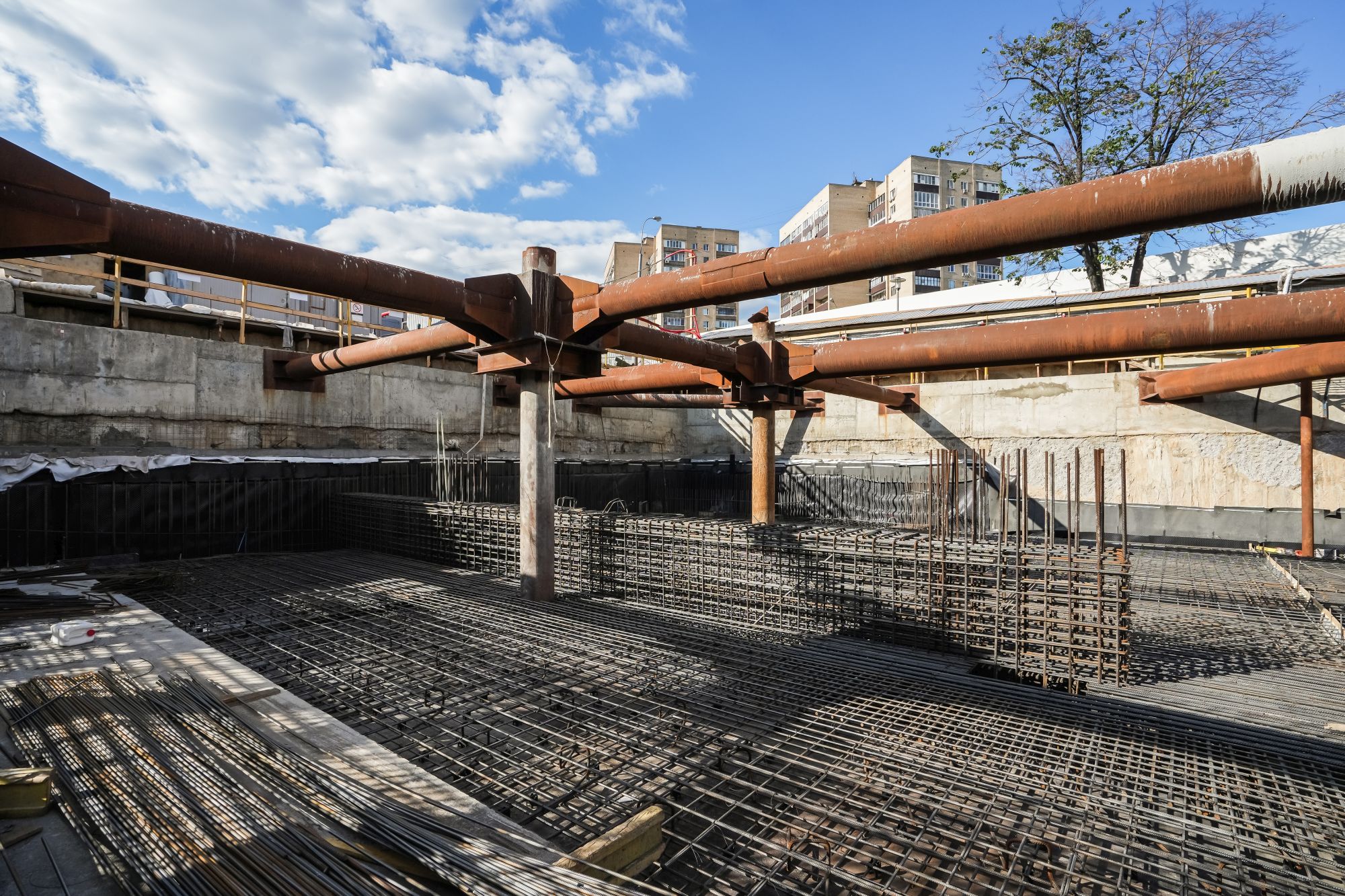

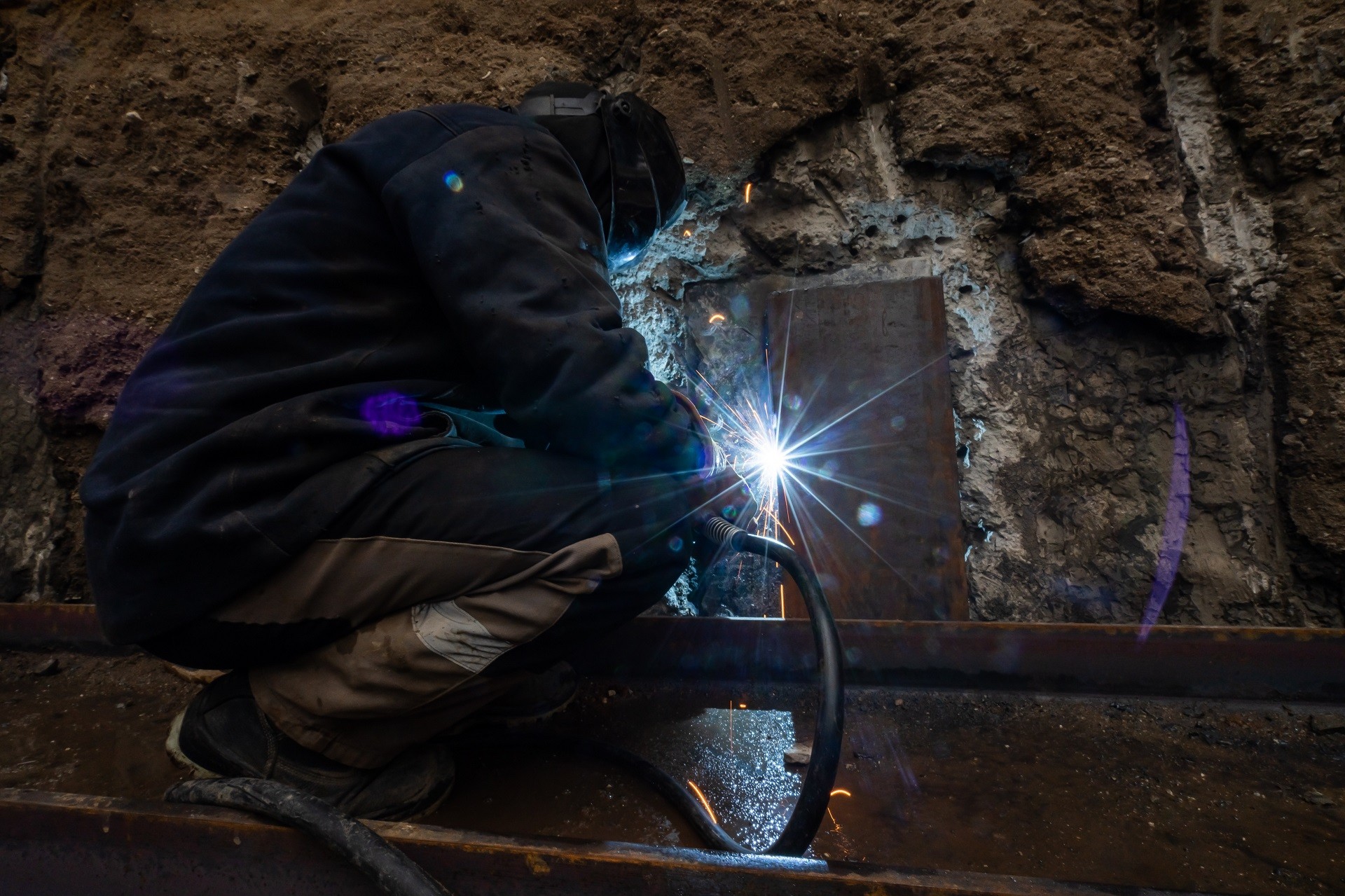

- Завершили создание фундаментной плиты на 100%.

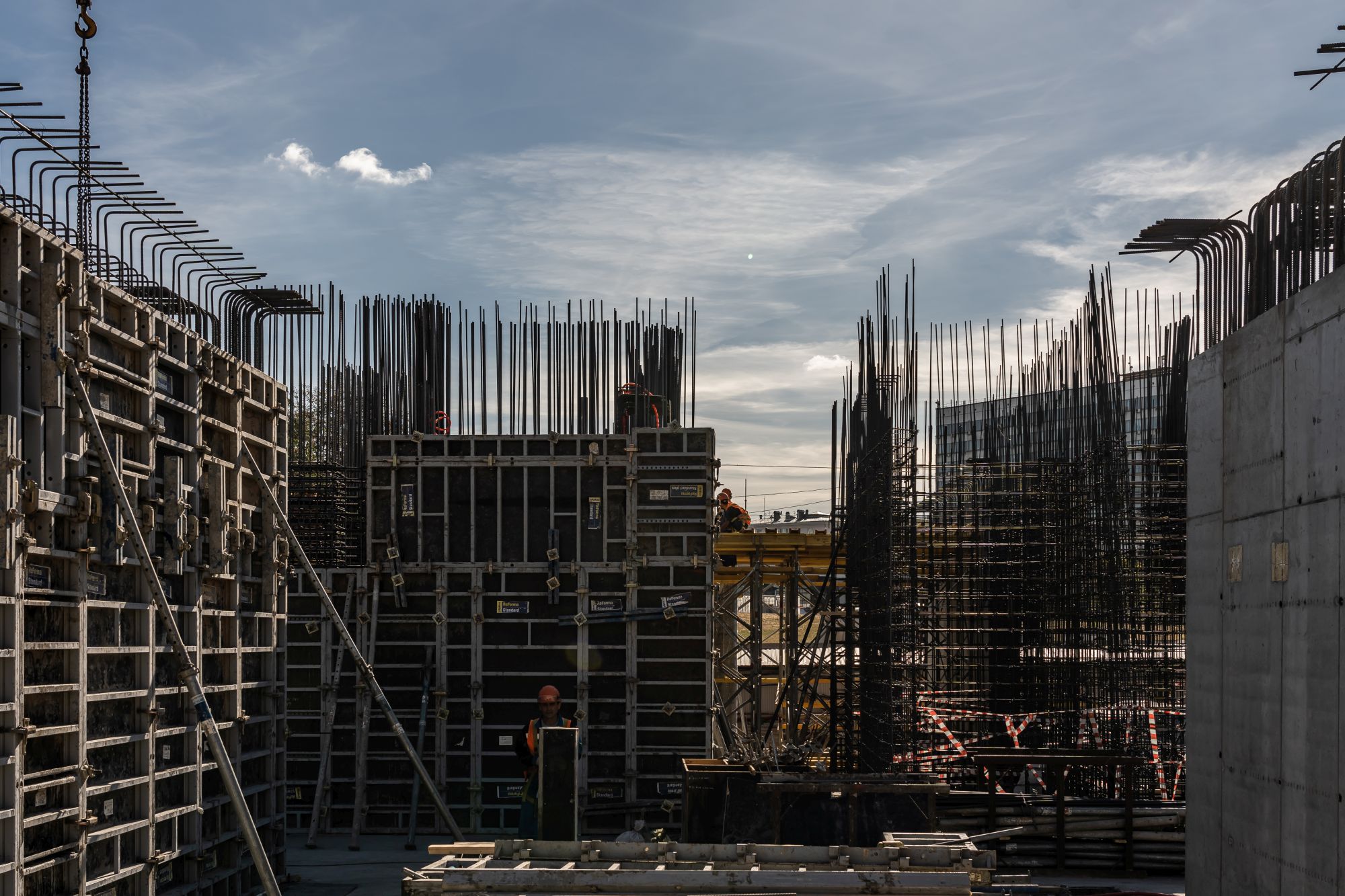

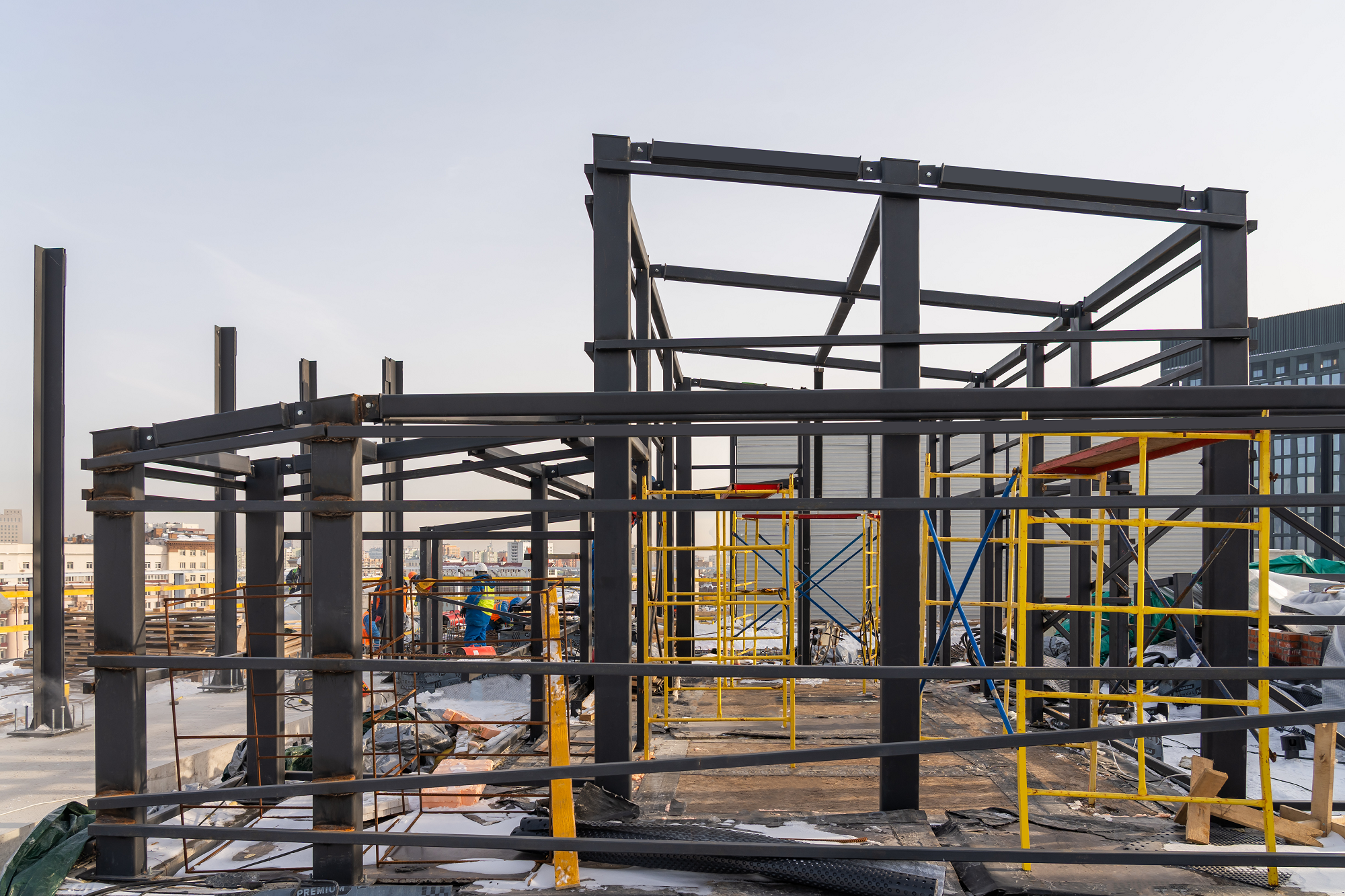

- Возводим стены и перекрытия минус третьего этажа паркинга.

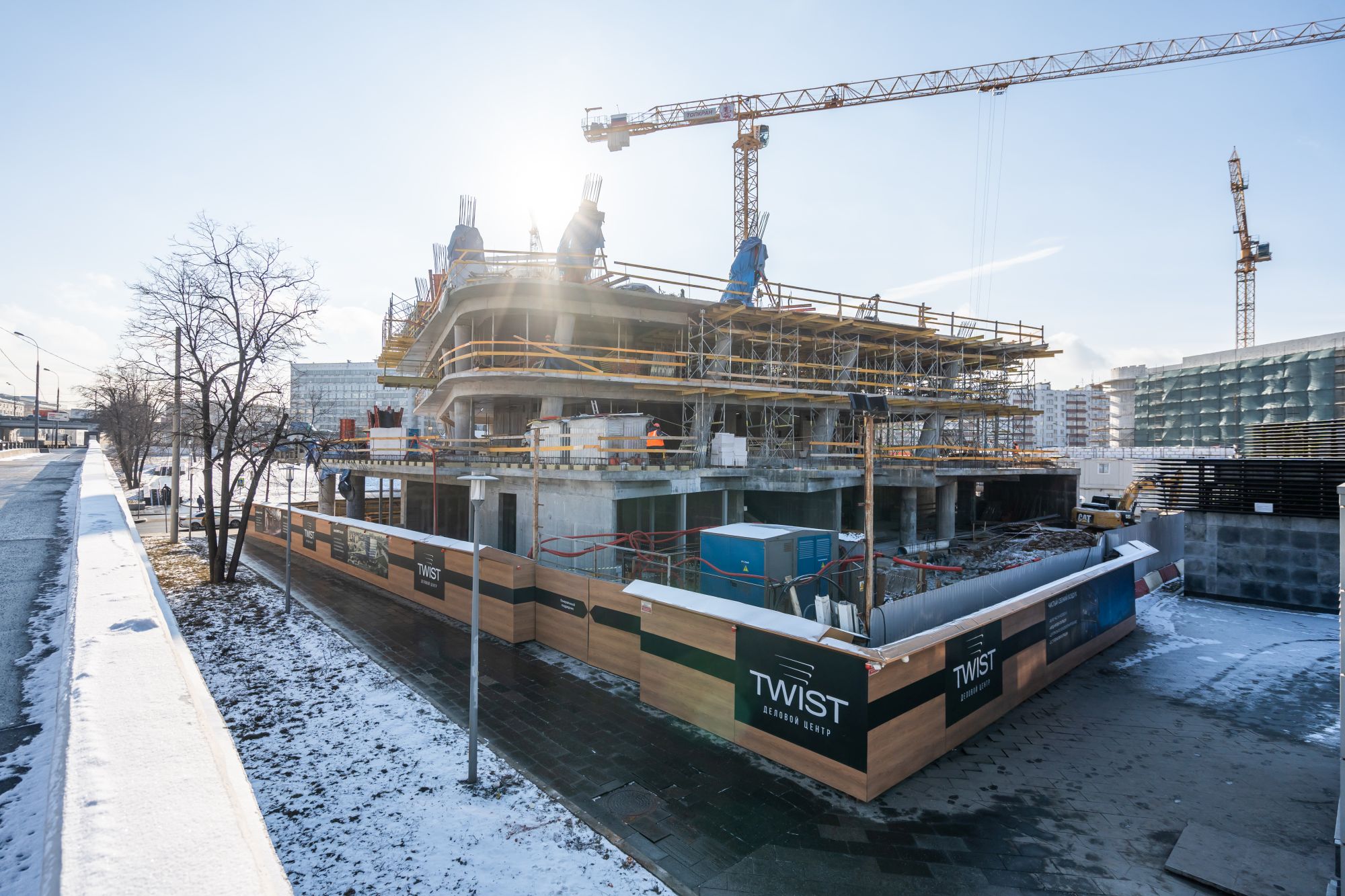

- Сейчас на площадке работают 86 человек, из техники — башенный кран, манипуляторы и длинномерный автотранспорт.
Март 2024

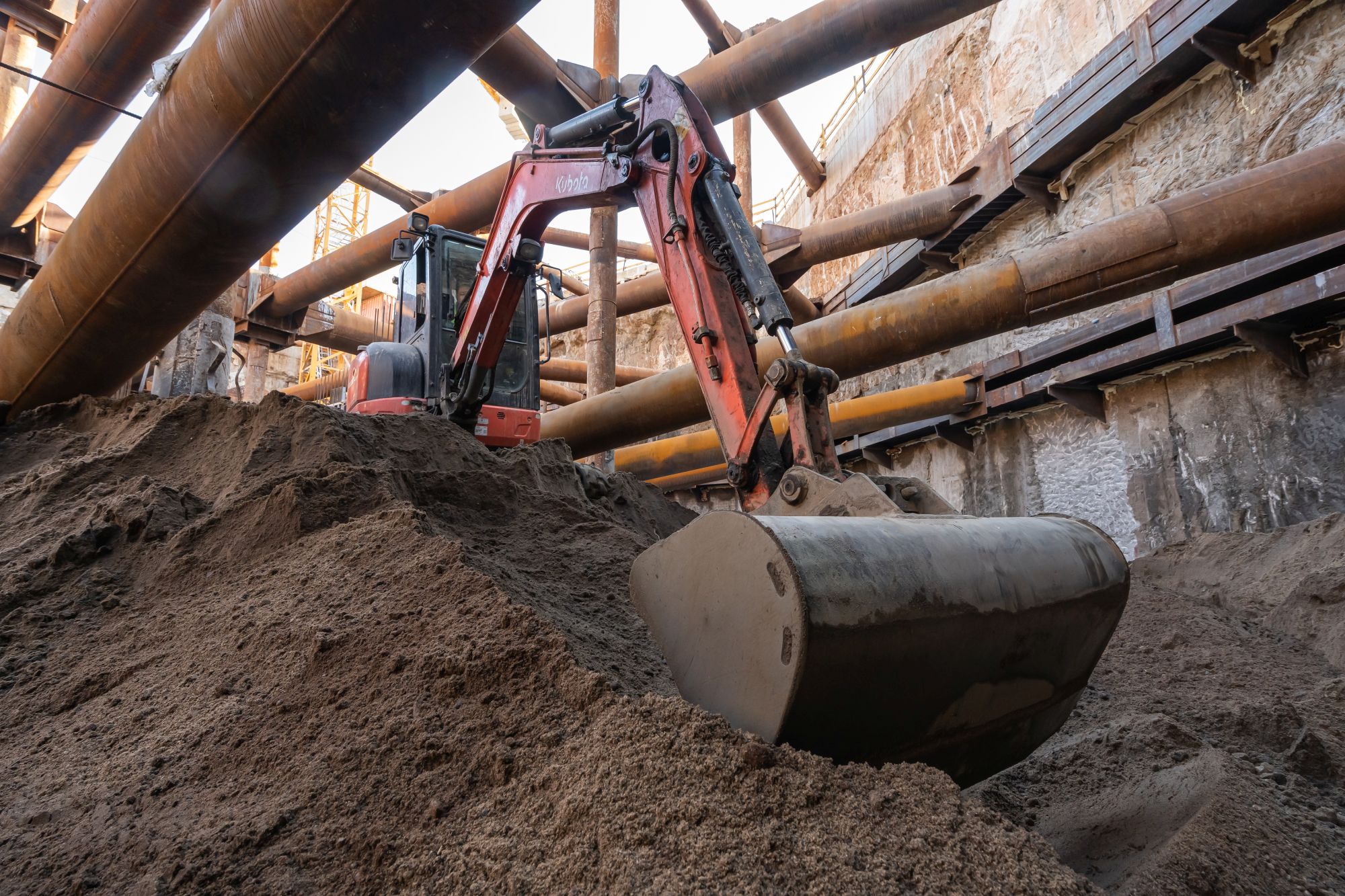

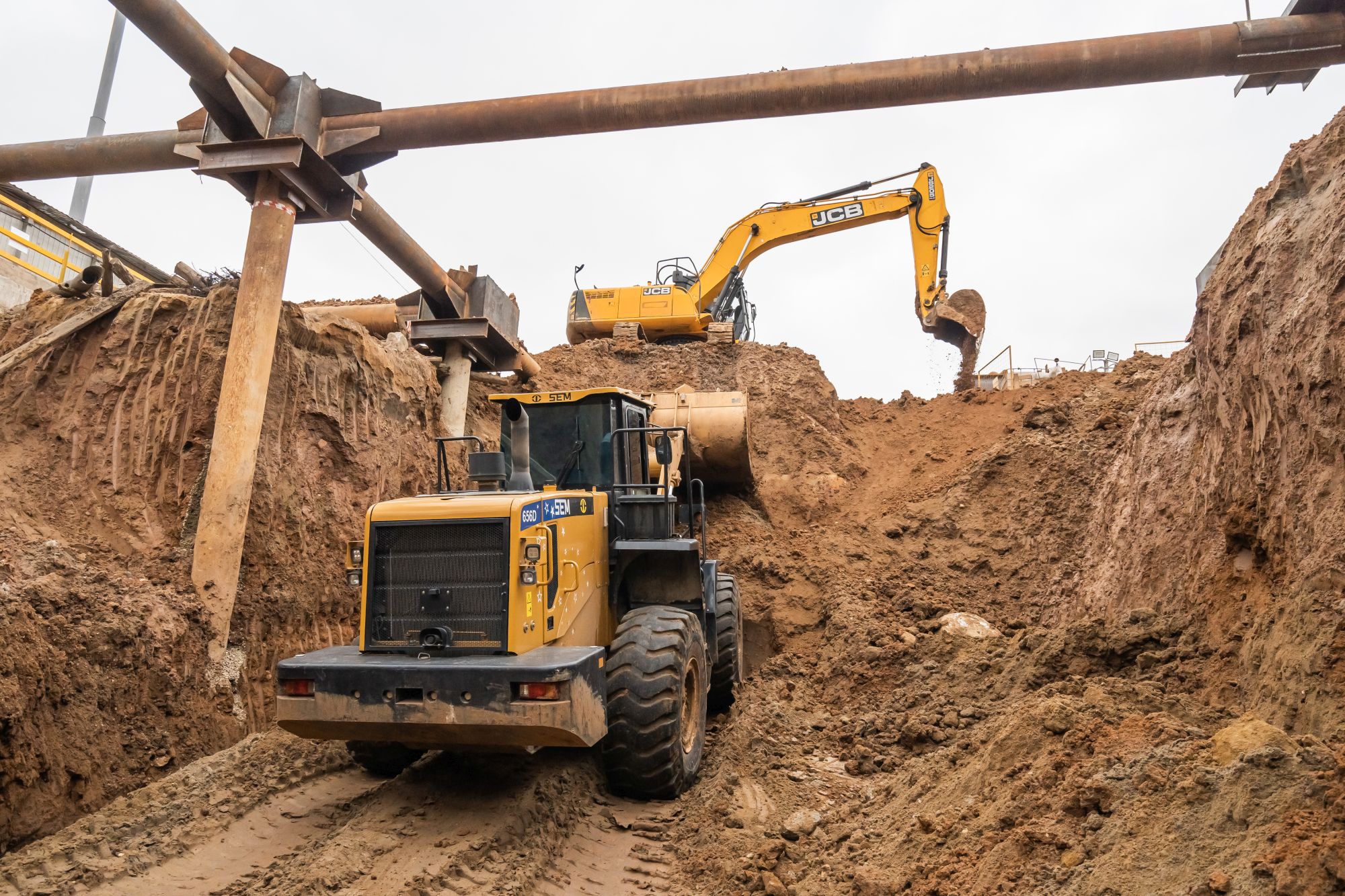

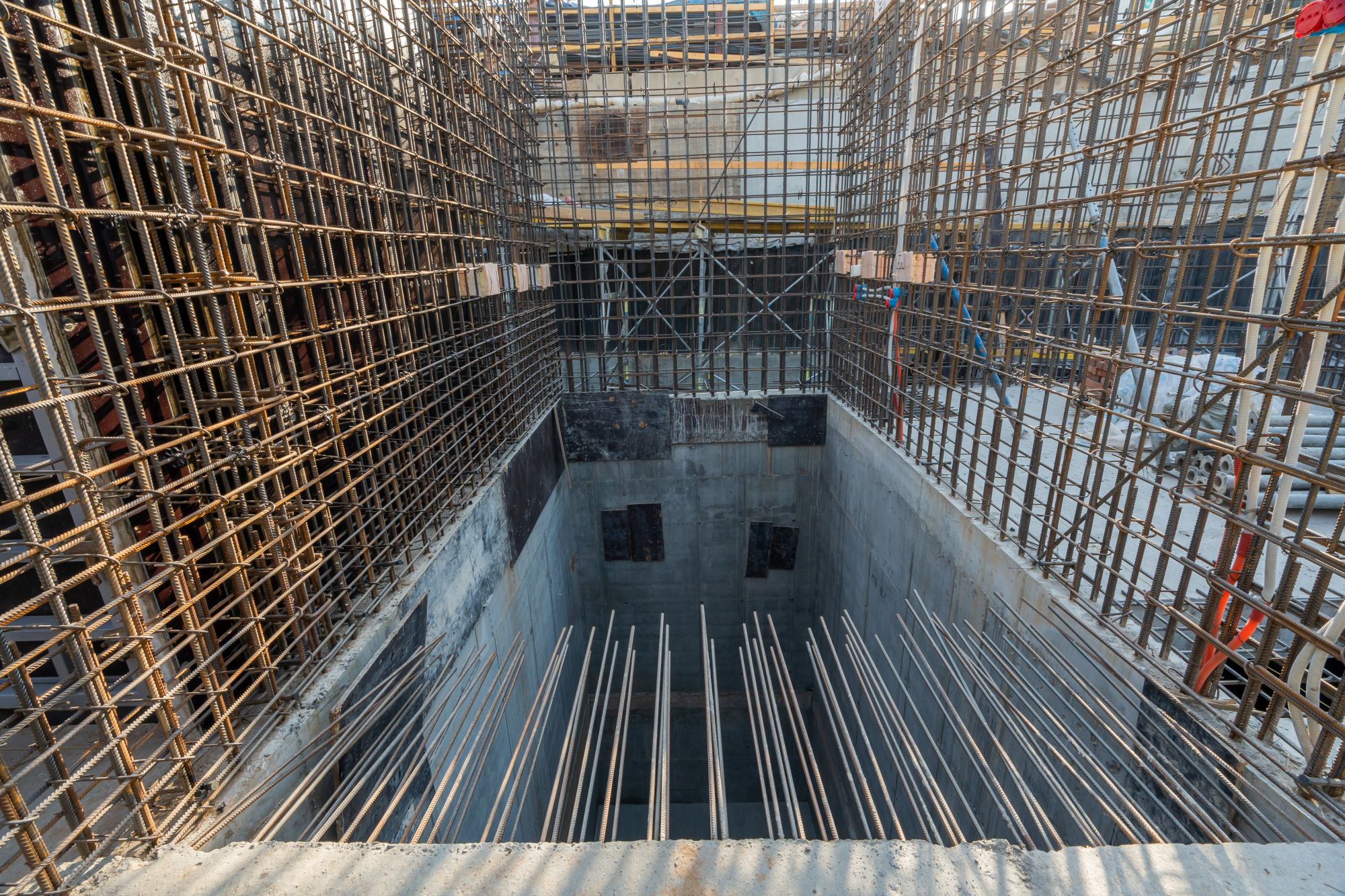

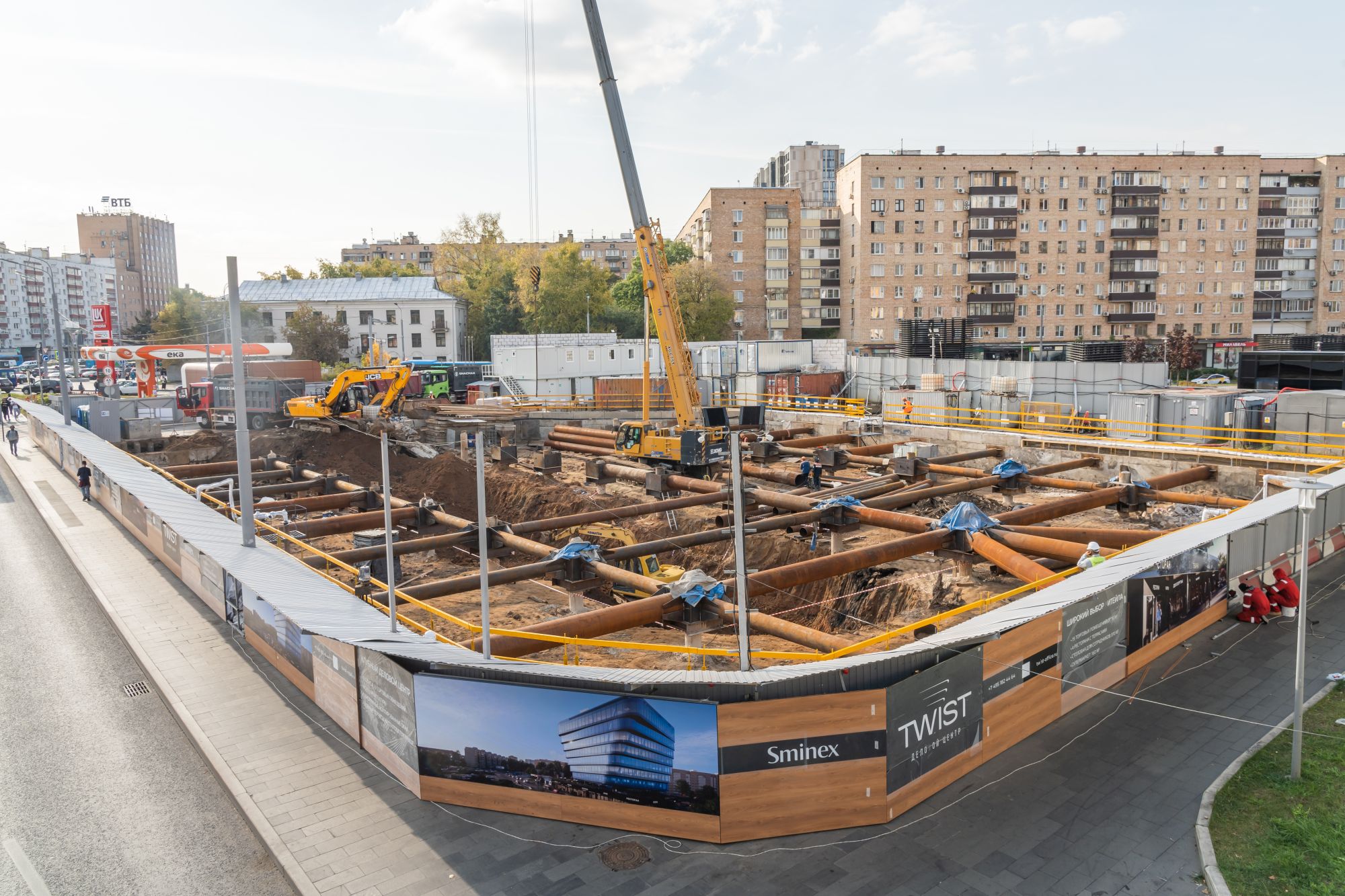

- Завершили разработку котлована на 100%.
- Смонтировали распорную систему для укрепления котлована на 100%.
- Приступили к созданию стен и перекрытий минус третьего этажа паркинга.

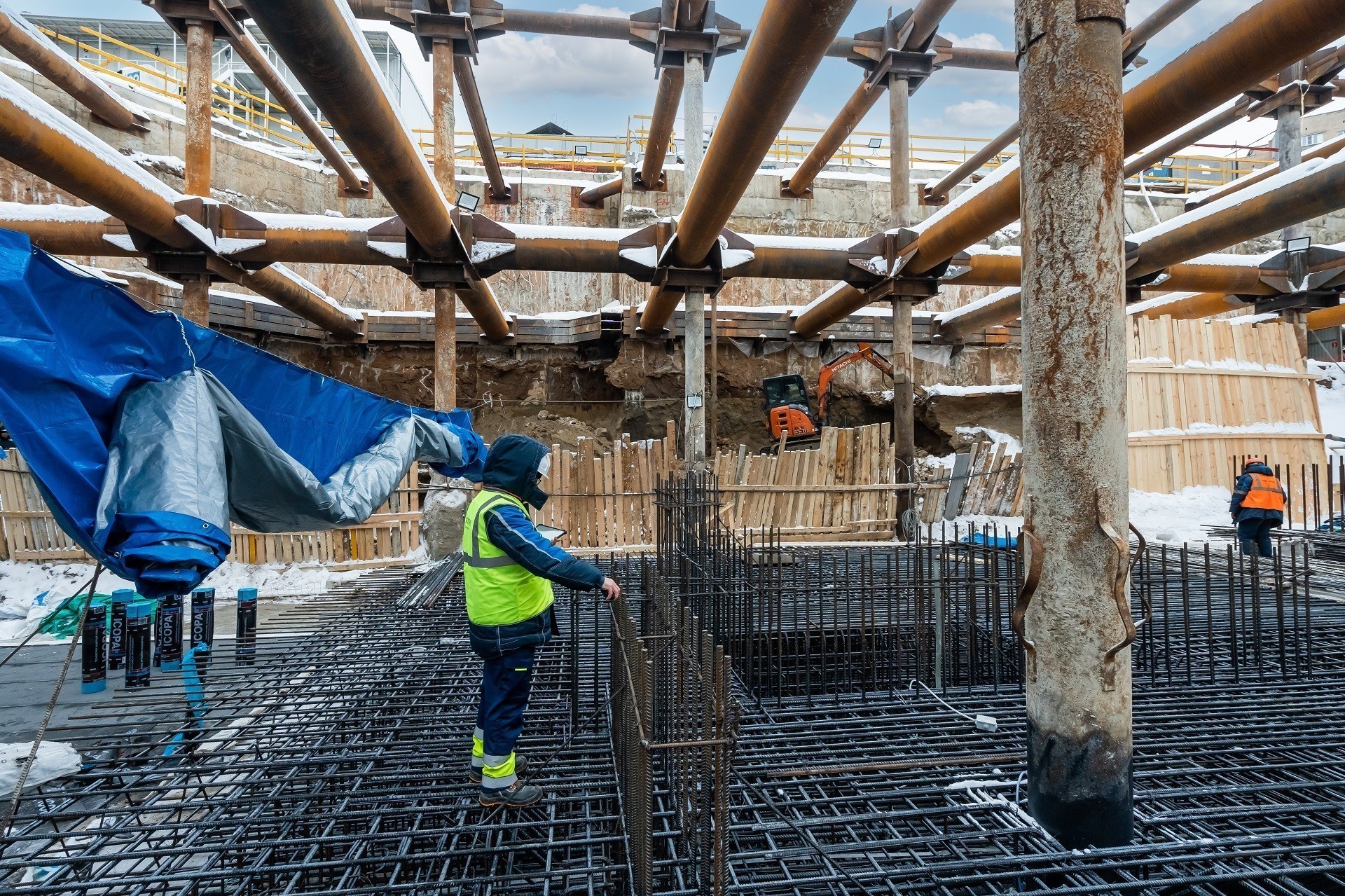

Февраль 2024
- Завершили разработку котлована на 95%.
- Выполнили устройство третьего яруса распорной системы на 51%.

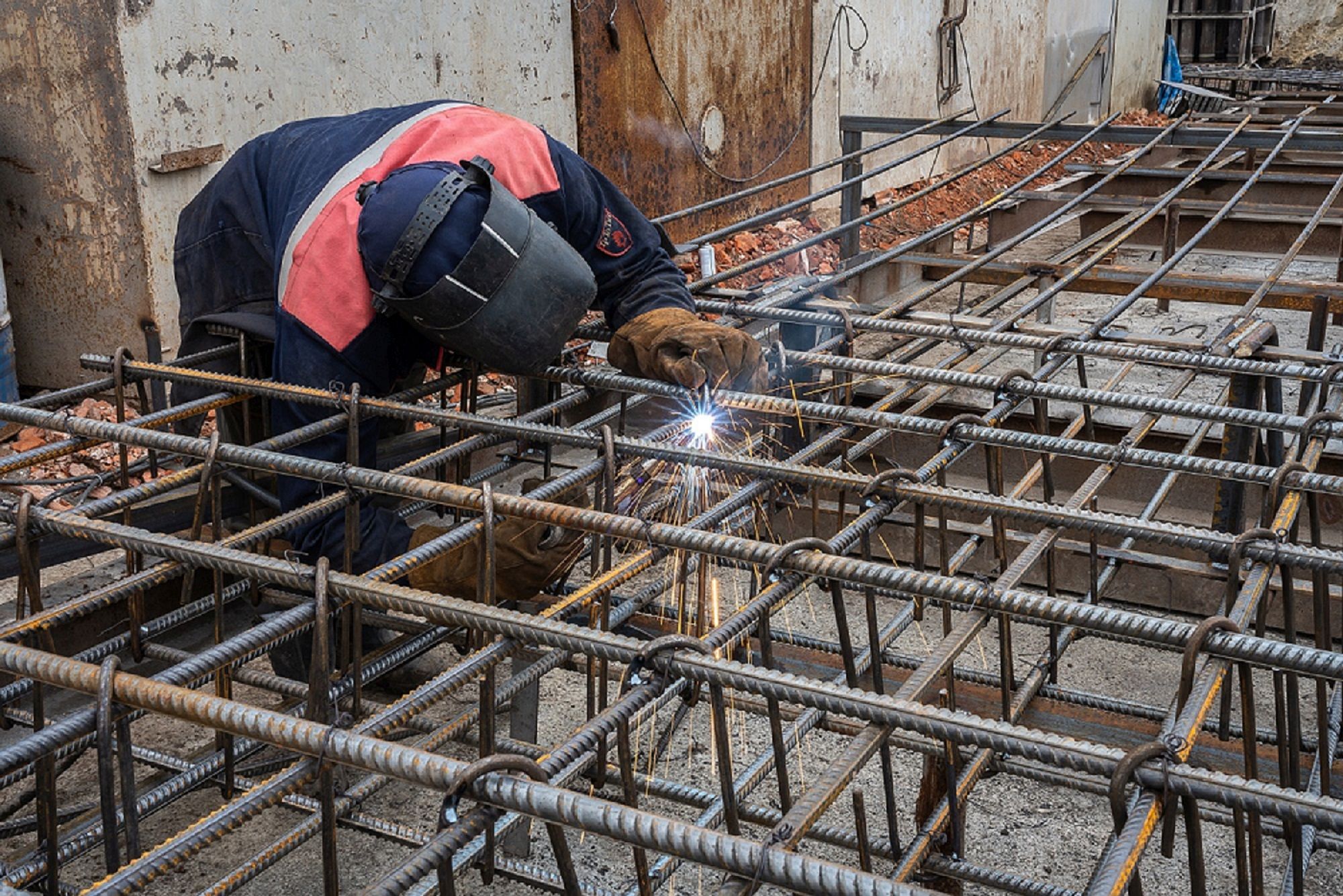

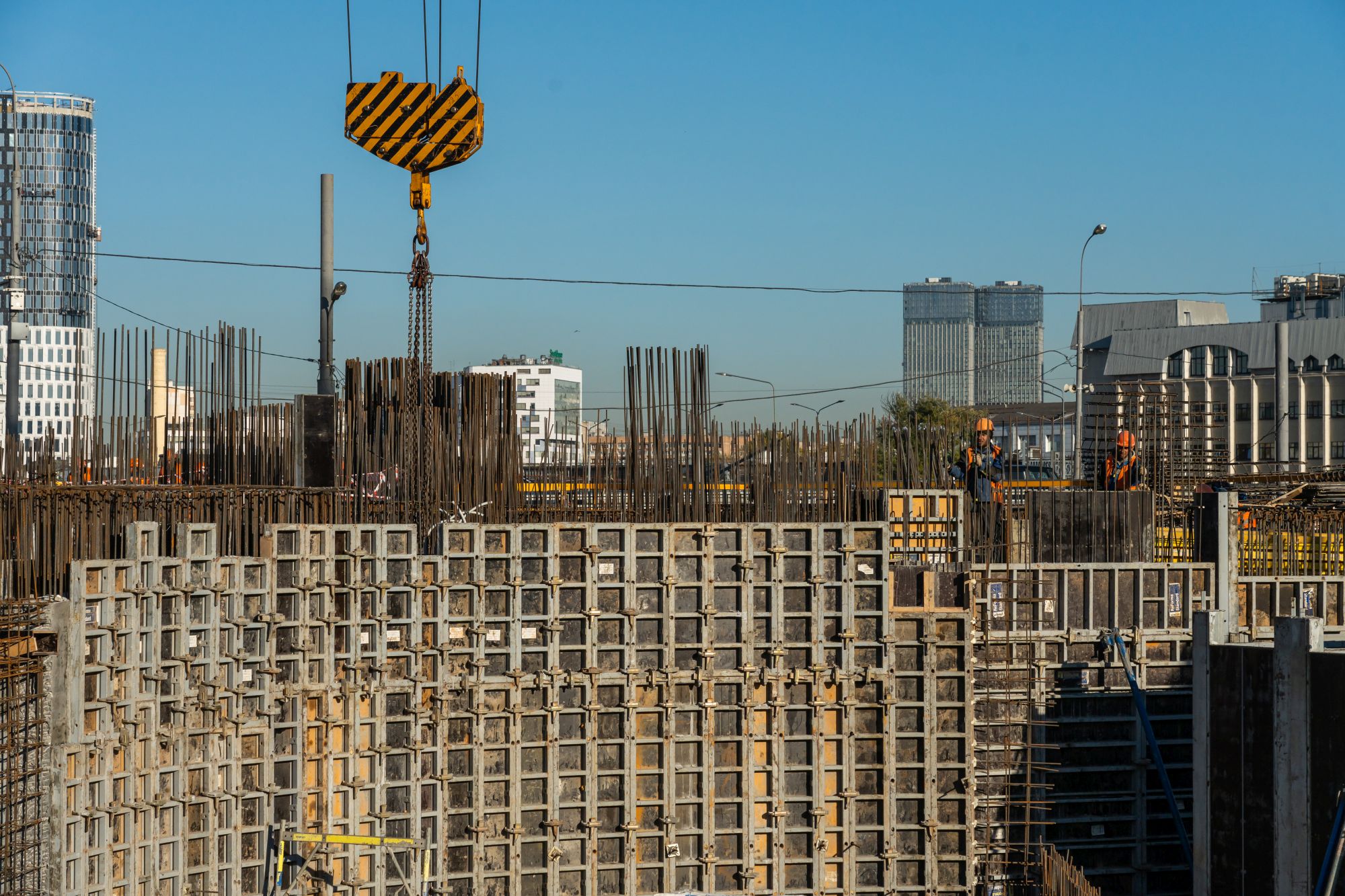

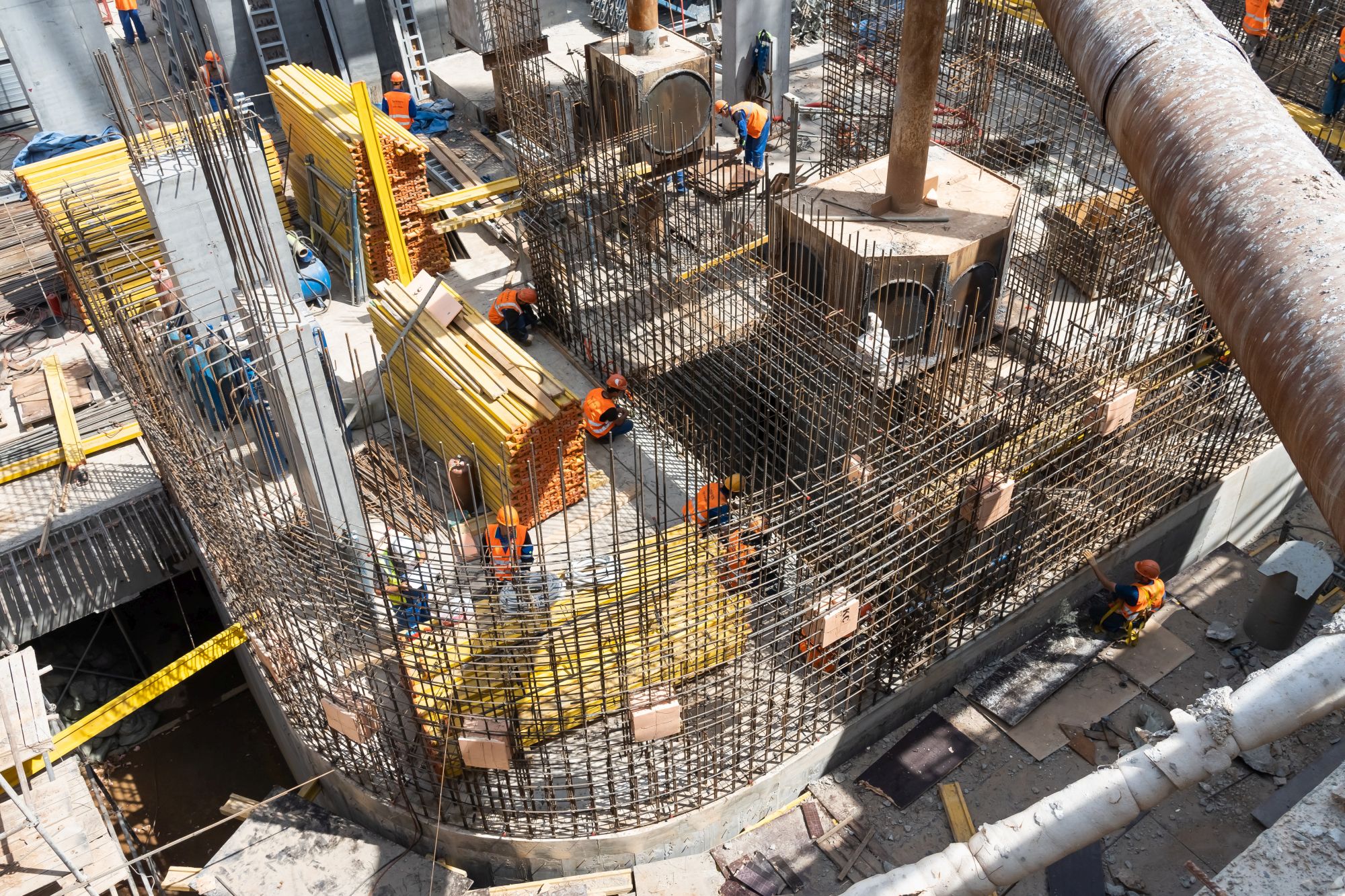

- Залили 632 кубометра бетона в монолитный каркас.
- Смонтировали башенный кран для возведения этажей.
Январь 2024
- Завершили разработку котлована на 88%.
- Выполнили устройство третьего яруса распорной системы на 23%.

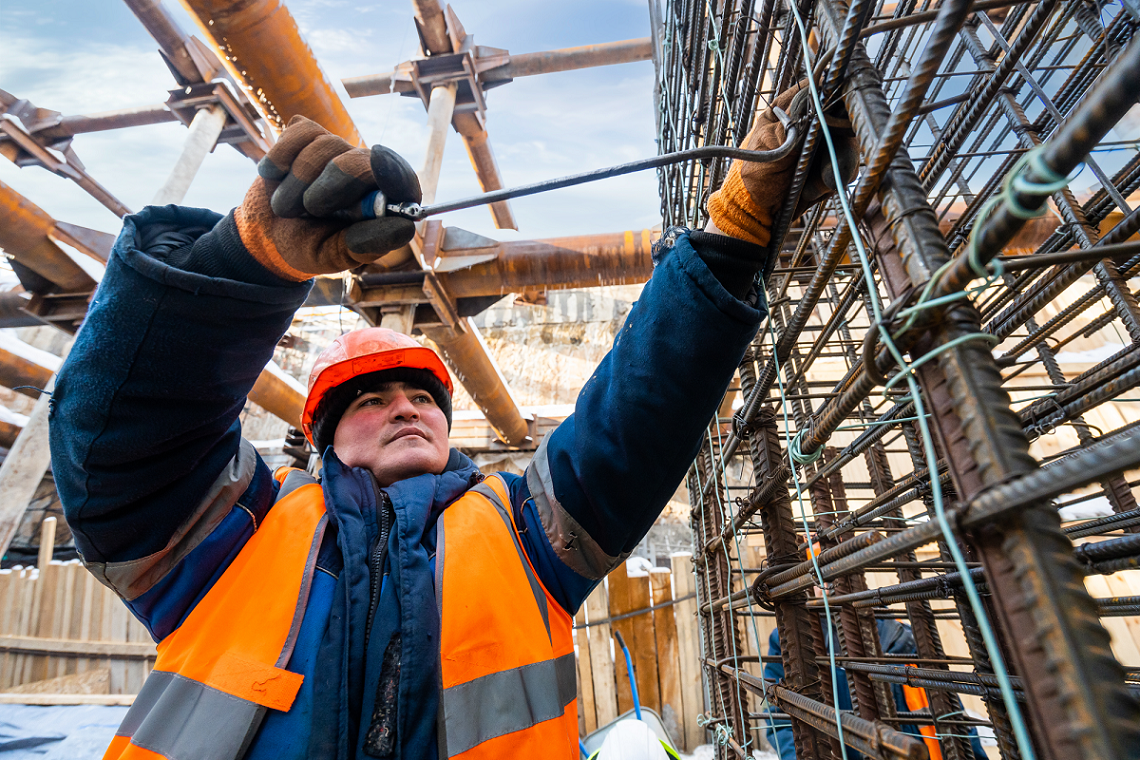

- Залили 116 кубометров бетона для фундамента.
- Готовимся устанавливать башенный кран для возведения этажей.
Декабрь 2023
- На 70% выполнили монтаж распорной системы, необходимой для укрепления котлована.

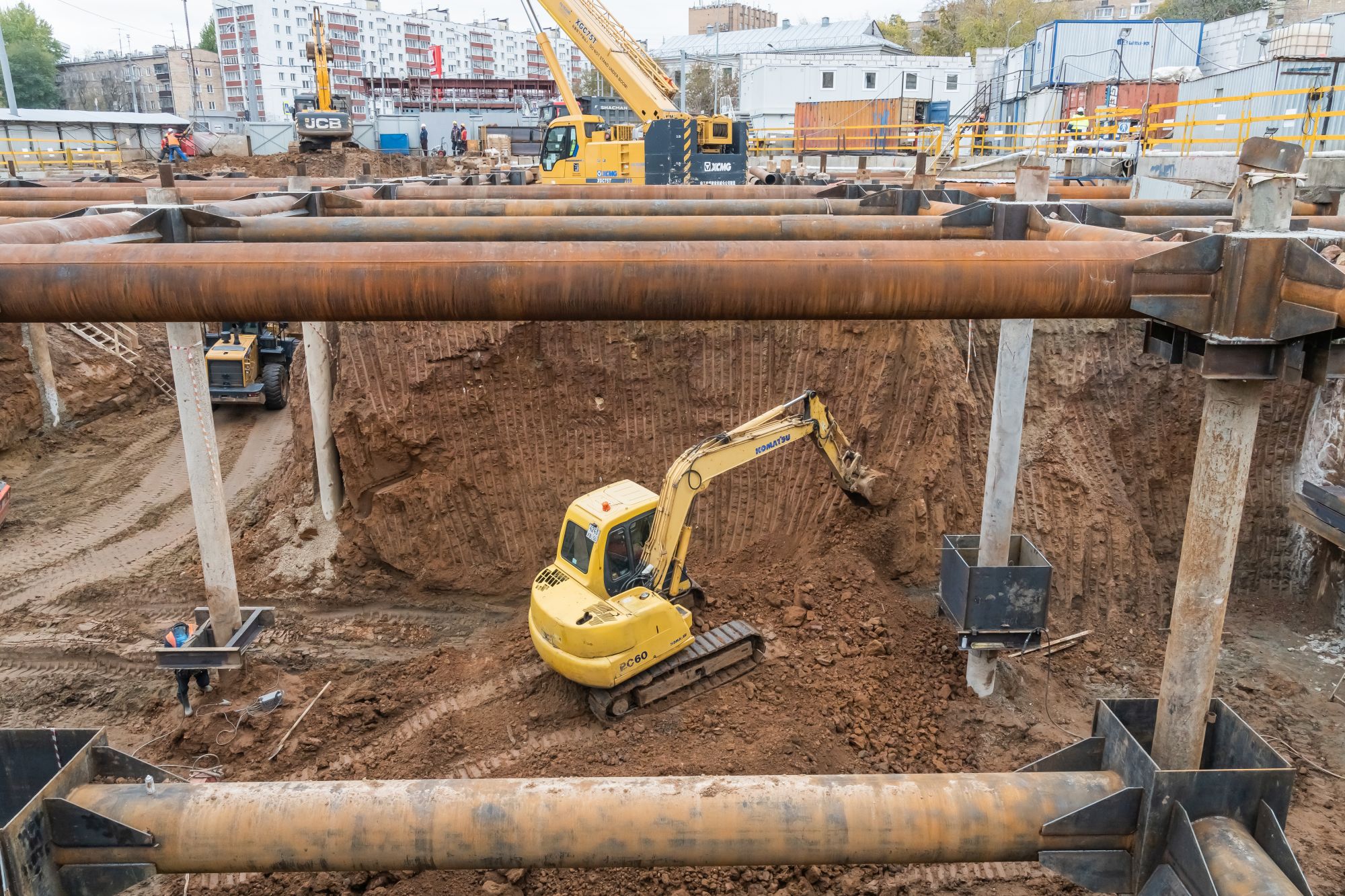

- Продолжаем разработку котлована на третьем подземном этаже.

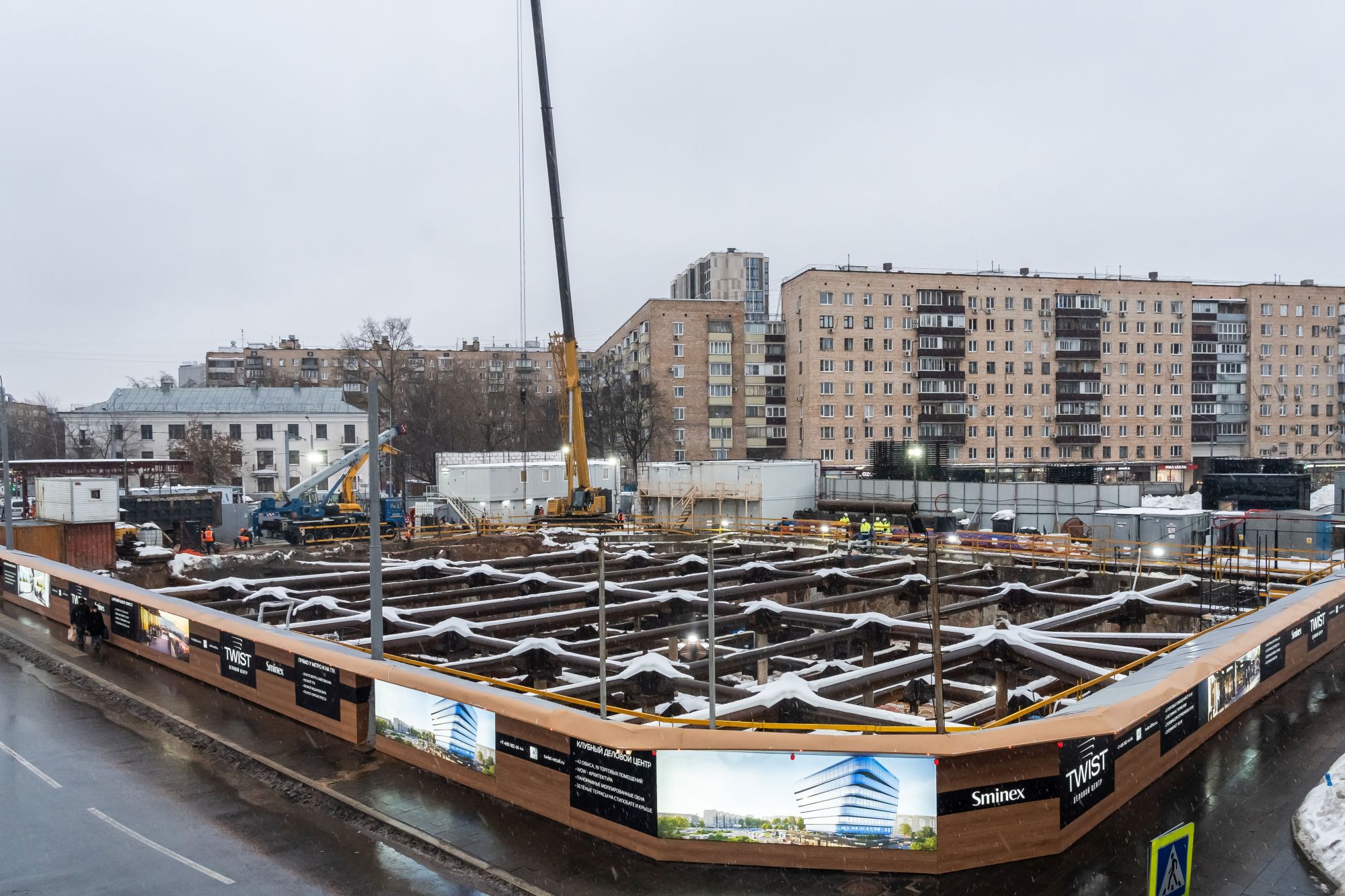

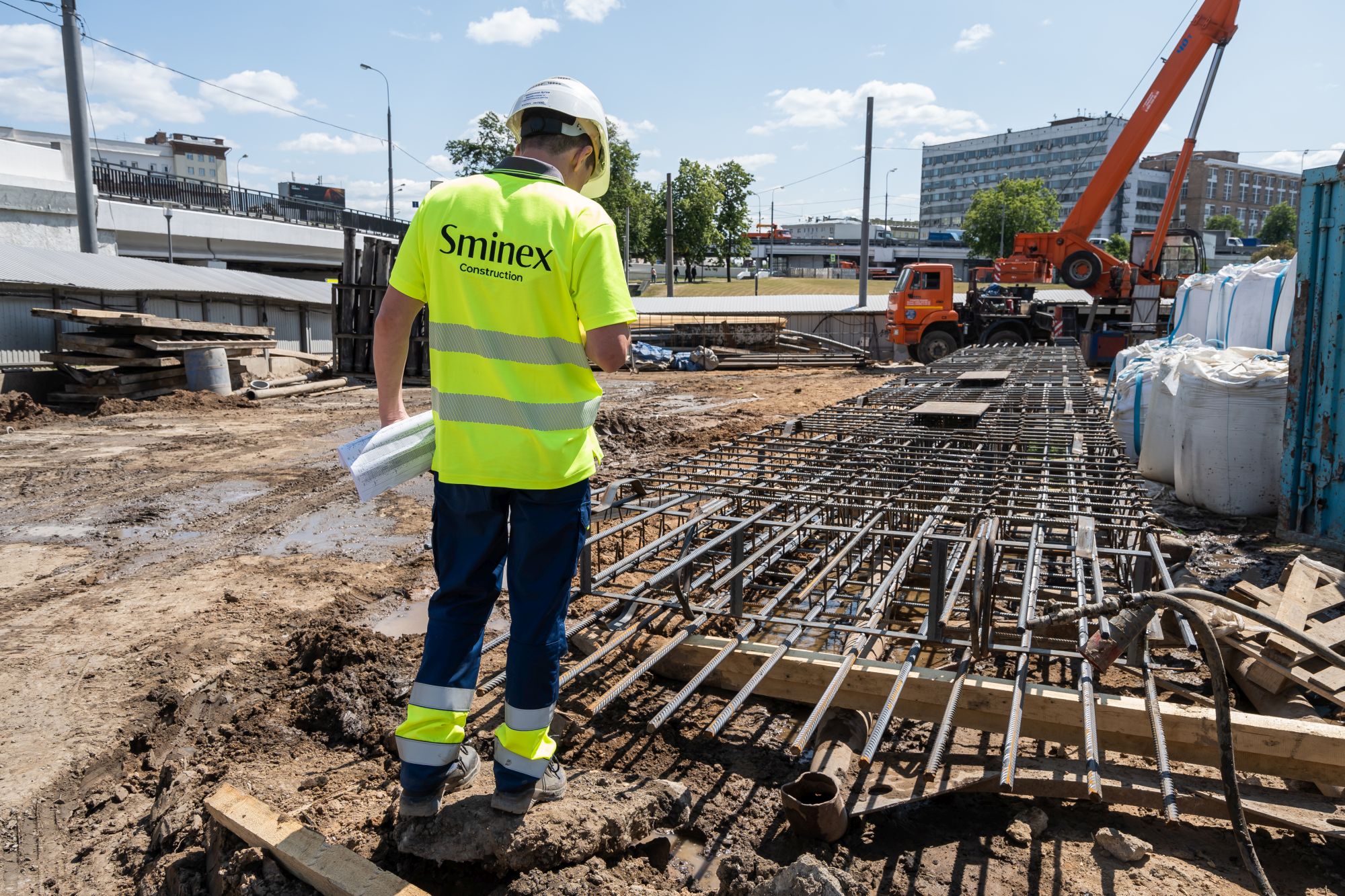

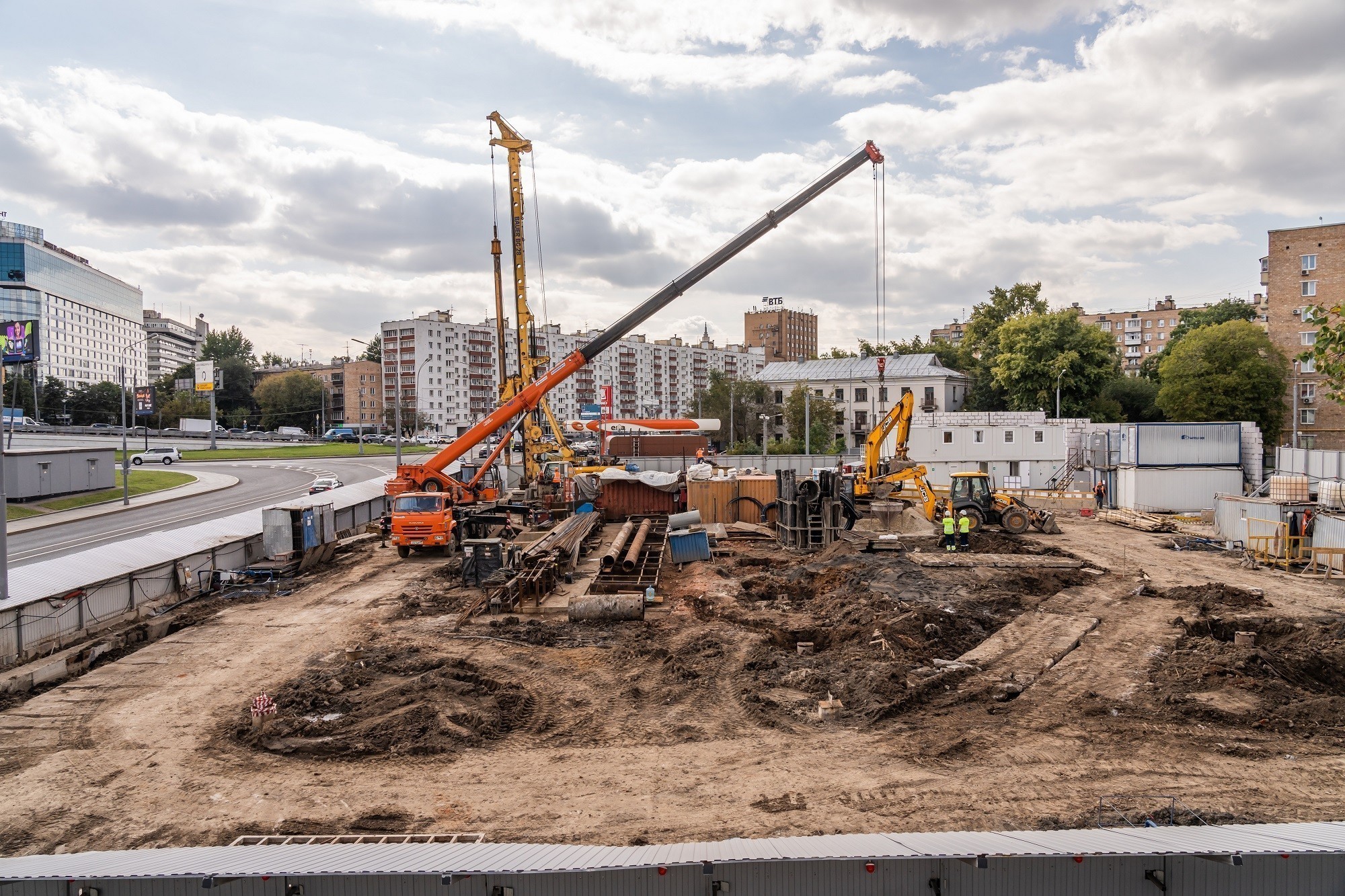

- Выполнили заливку первого участка монолитной фундаментной плиты.
Октябрь 2023
- На 40% выполнили монтаж распорной системы, необходимой для укрепления котлована.
- Усилили парк техники дополнительными погрузчиком и экскаватором.
- Продолжаем работы по устройству котлована на втором подземном уровне.
Сентябрь 2023

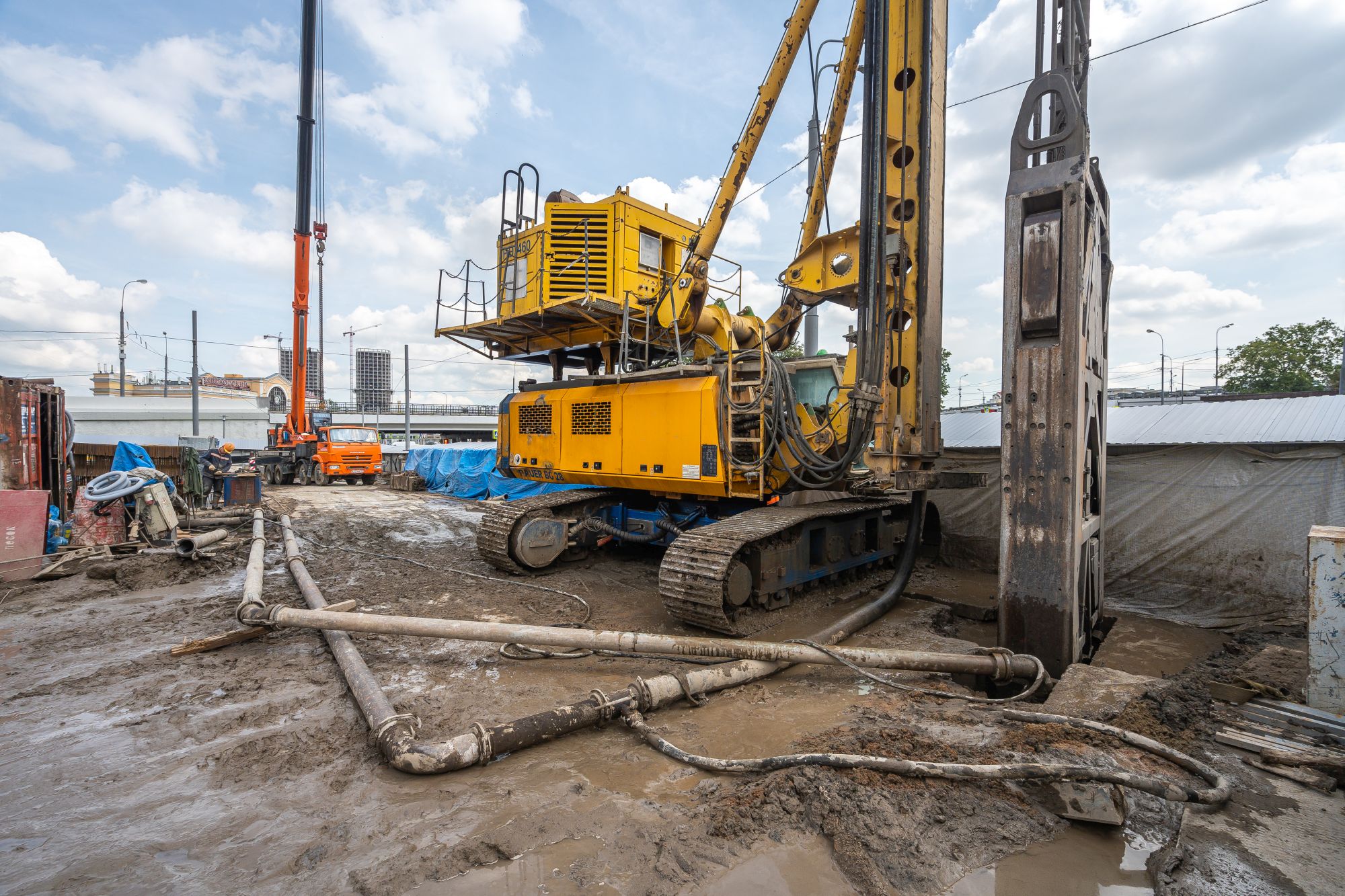

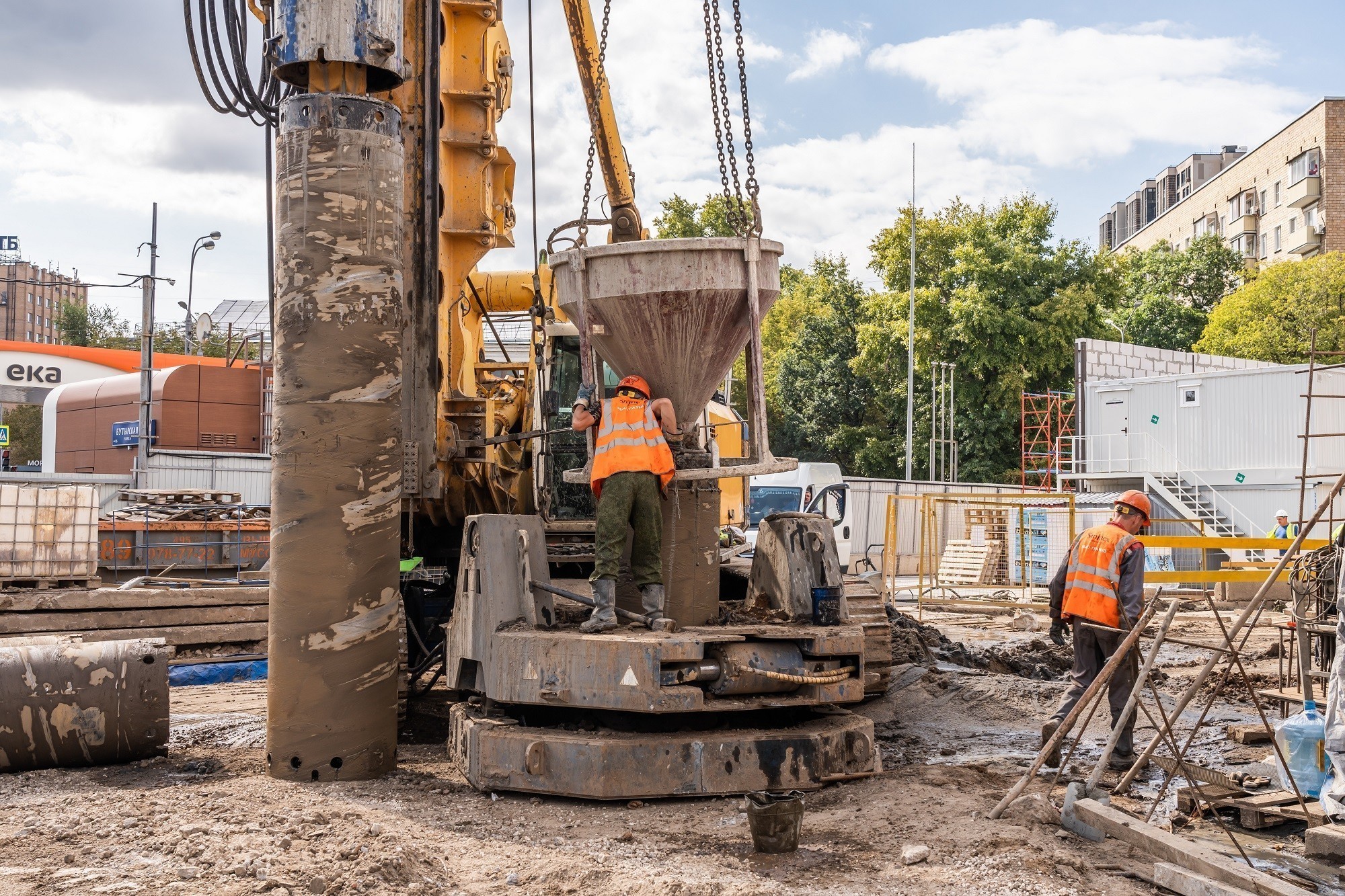

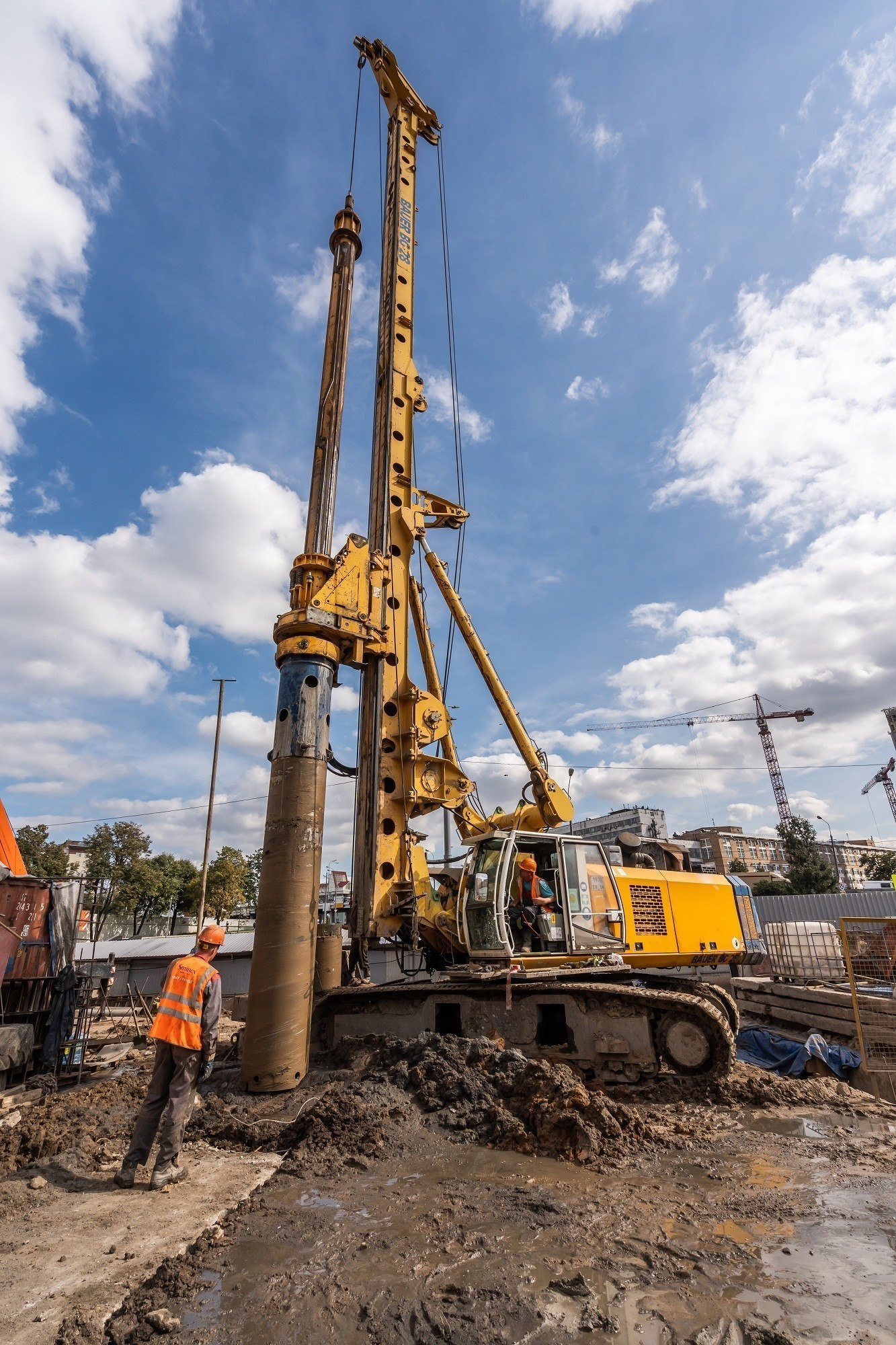

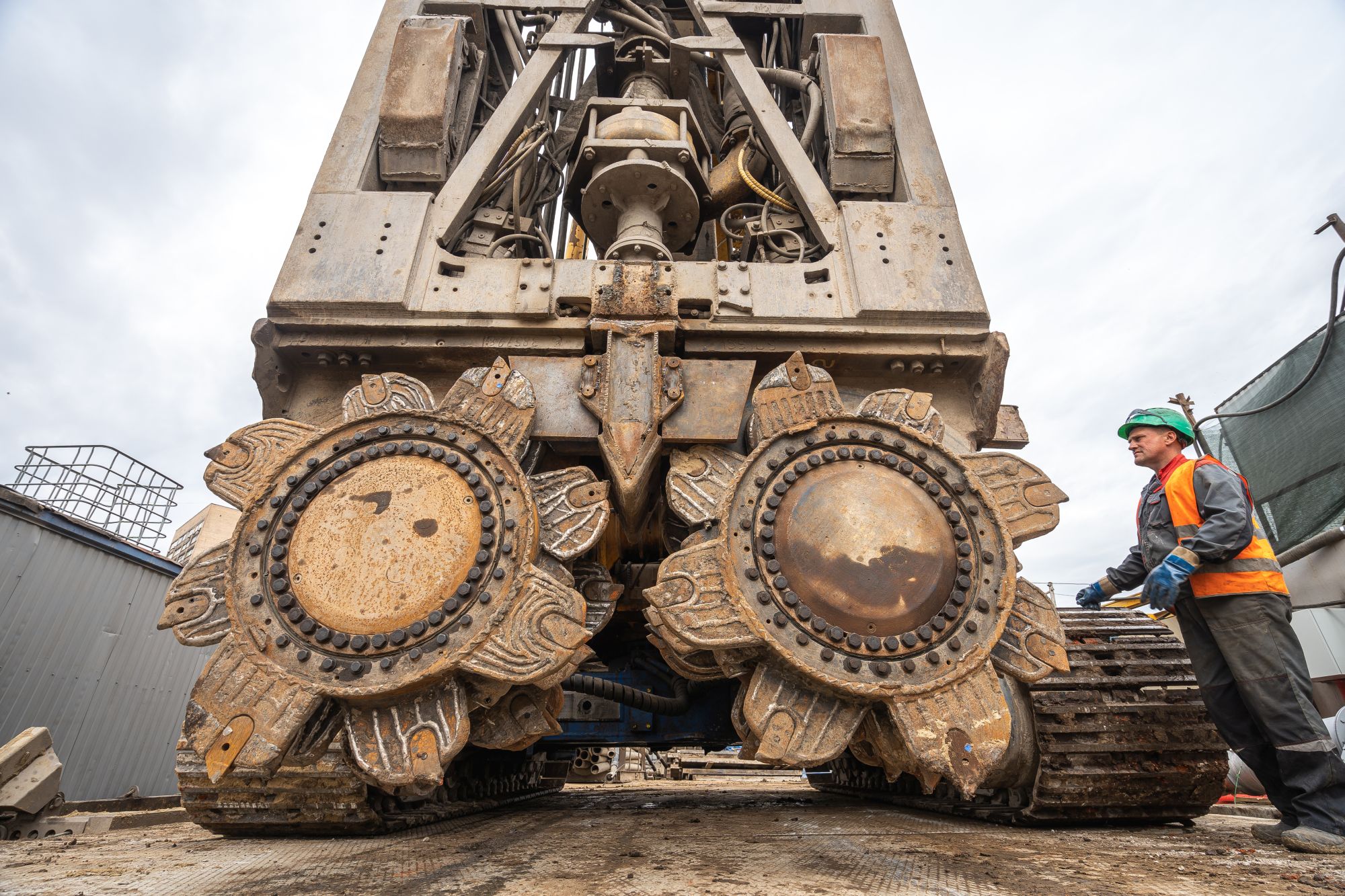

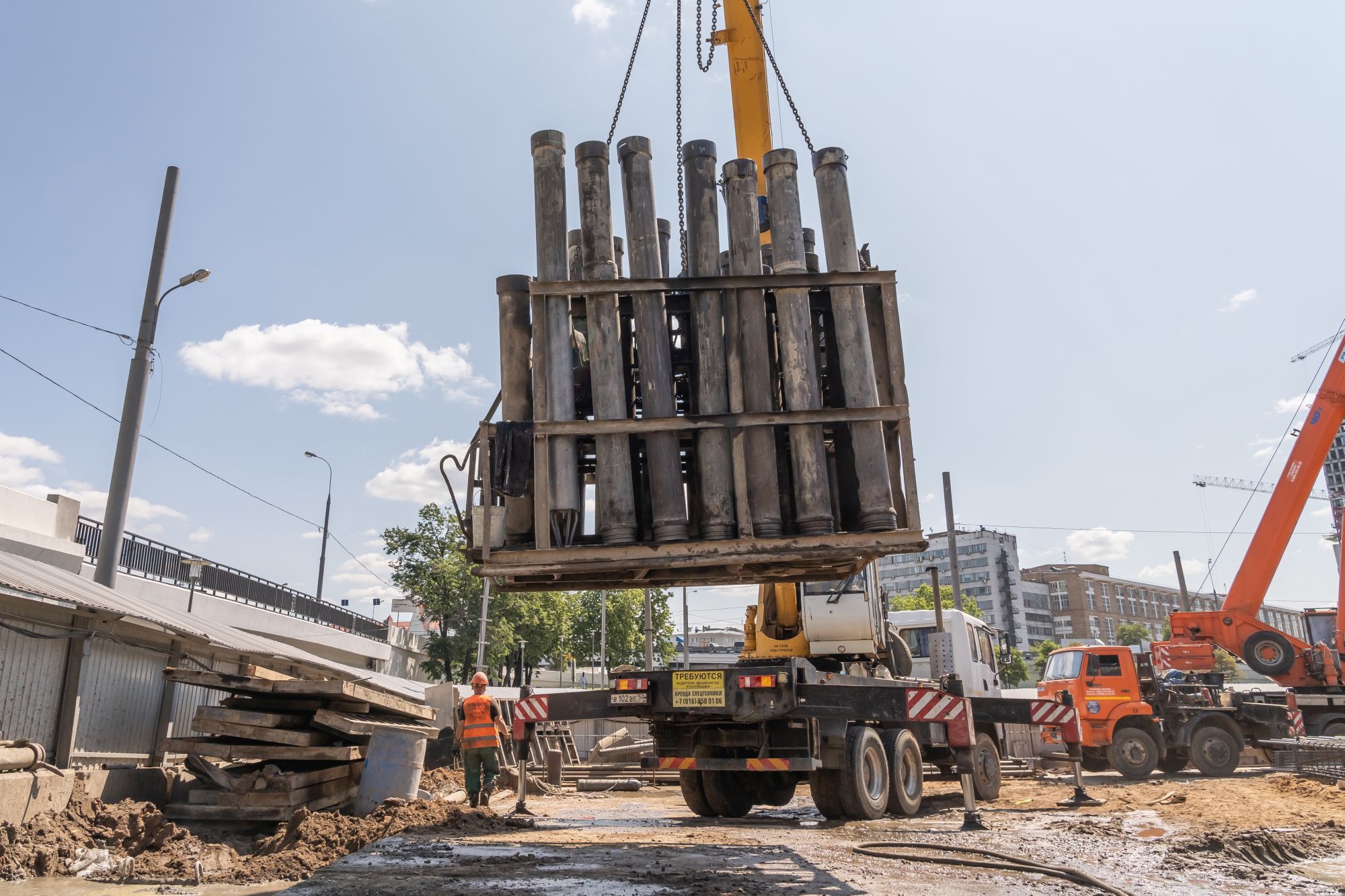

- Завершили работы по устройству обвязочной балки и буронабивных свай для последующего монтажа распорной системы;

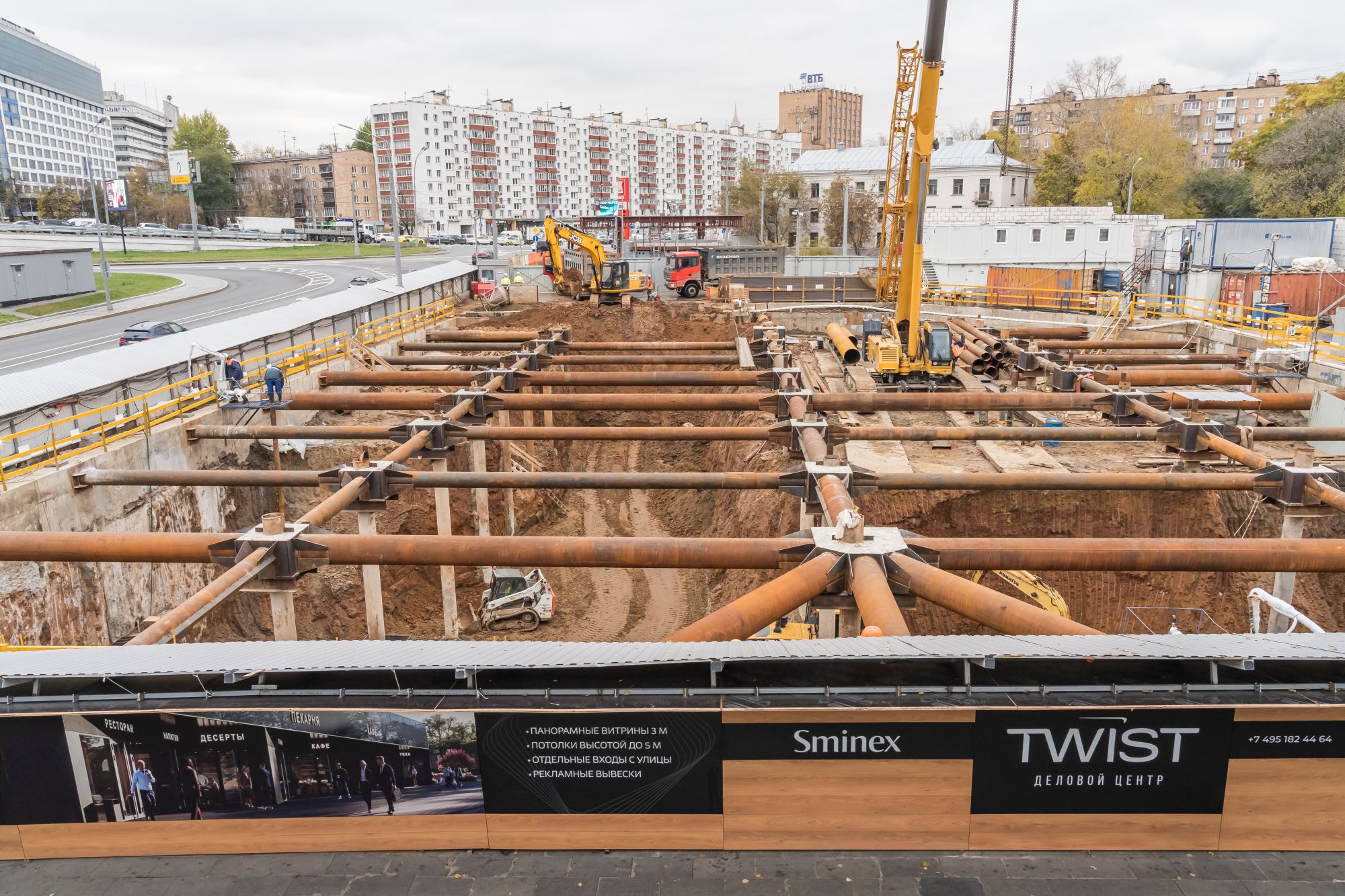

- Установили шпунтовое ограждение и возвели на 15% распорную систему, необходимую для укрепления котлована и начала монолитных работ;

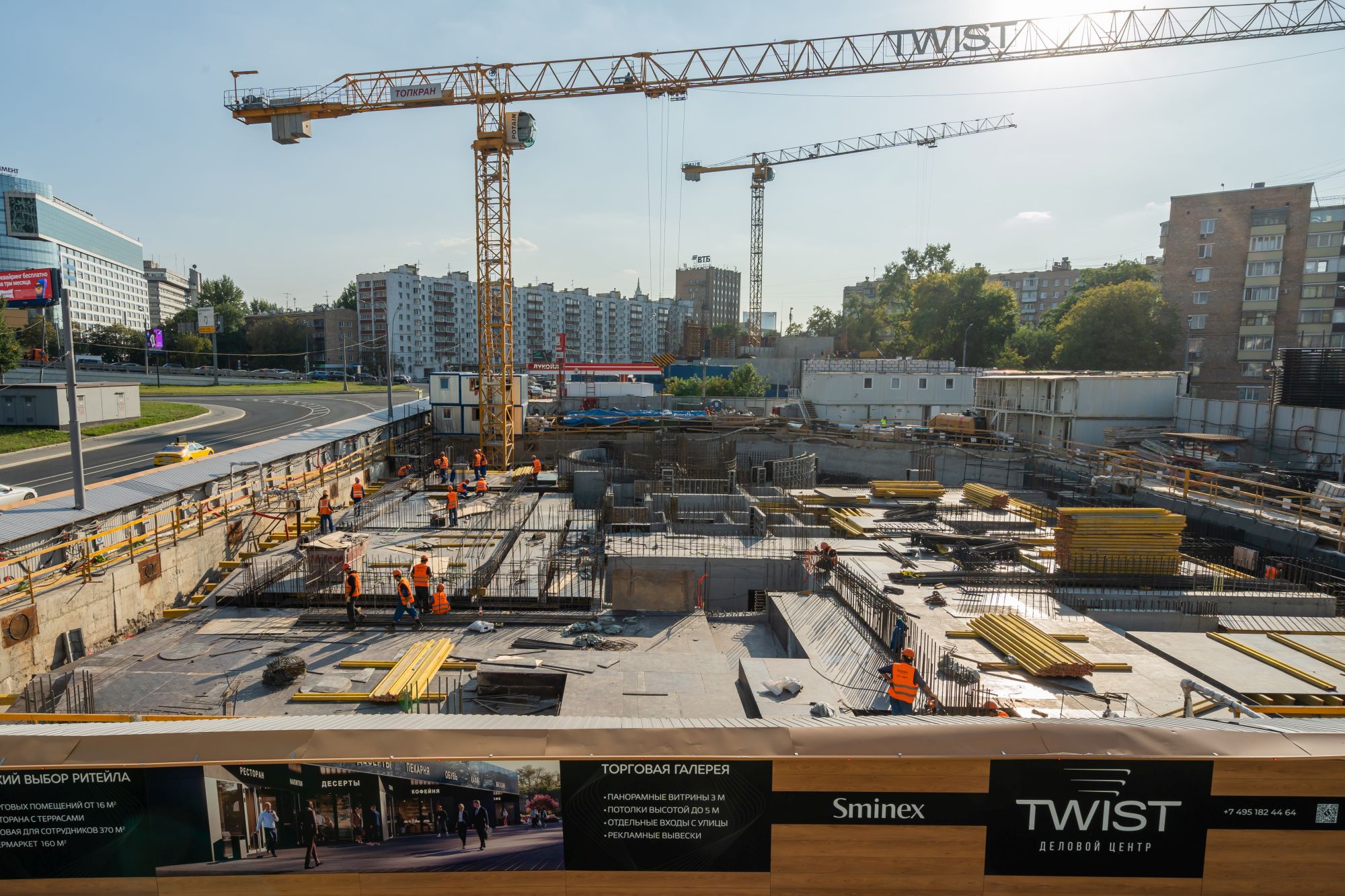

- Приступили ко второму этапу разработки котлована — стремимся к отметке 7,5 метра. Здесь будет просторный двухуровневый паркинг на 55 машино-мест.

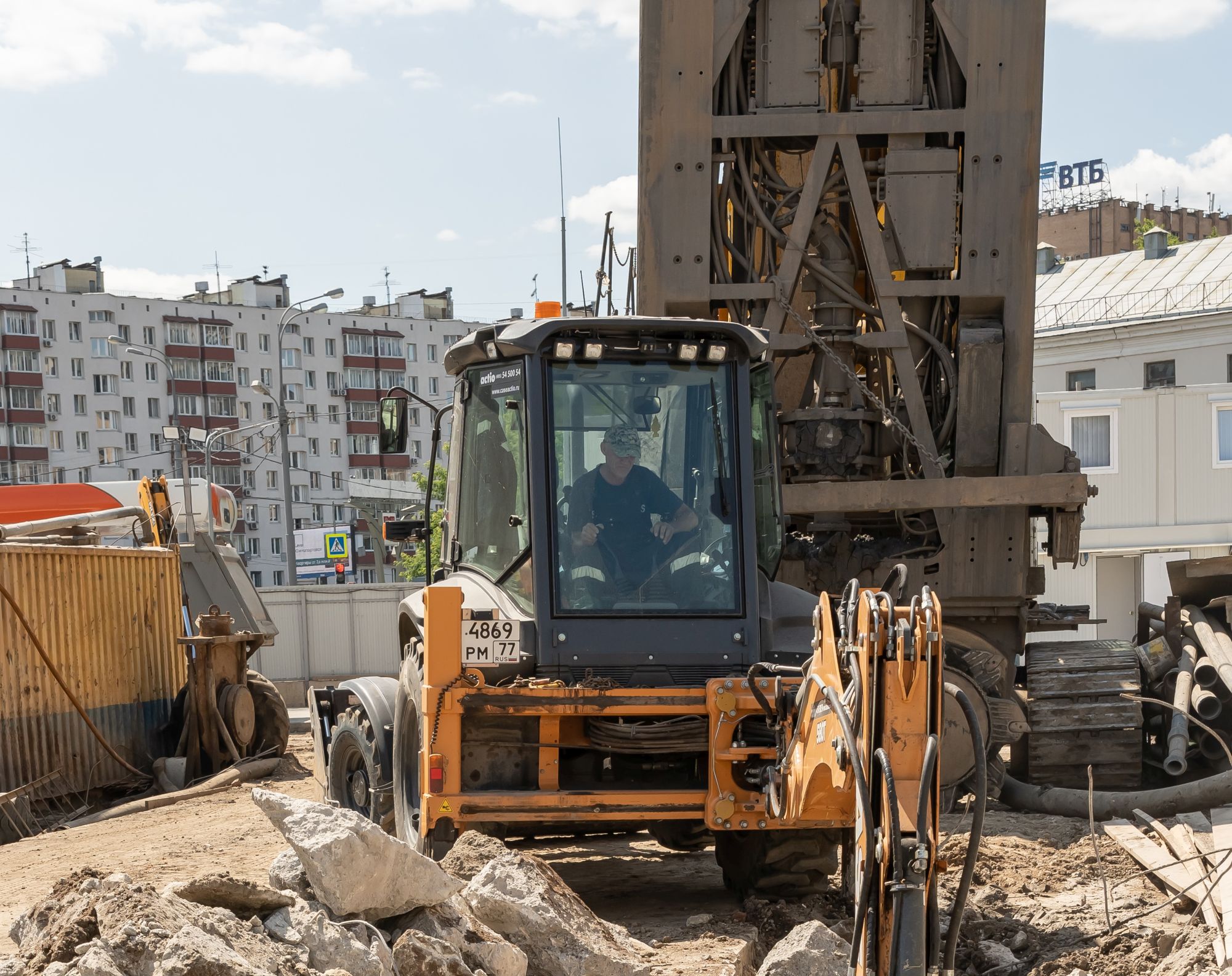

Август 2023
- Завершили на 100% устройство строительного водопонижения;
- Выполнили на 92% работы по устройству обвязочной балки для распорной системы;
- Выполнили на 58% устройство буронабивных свай для последующего монтажа распорной системы;

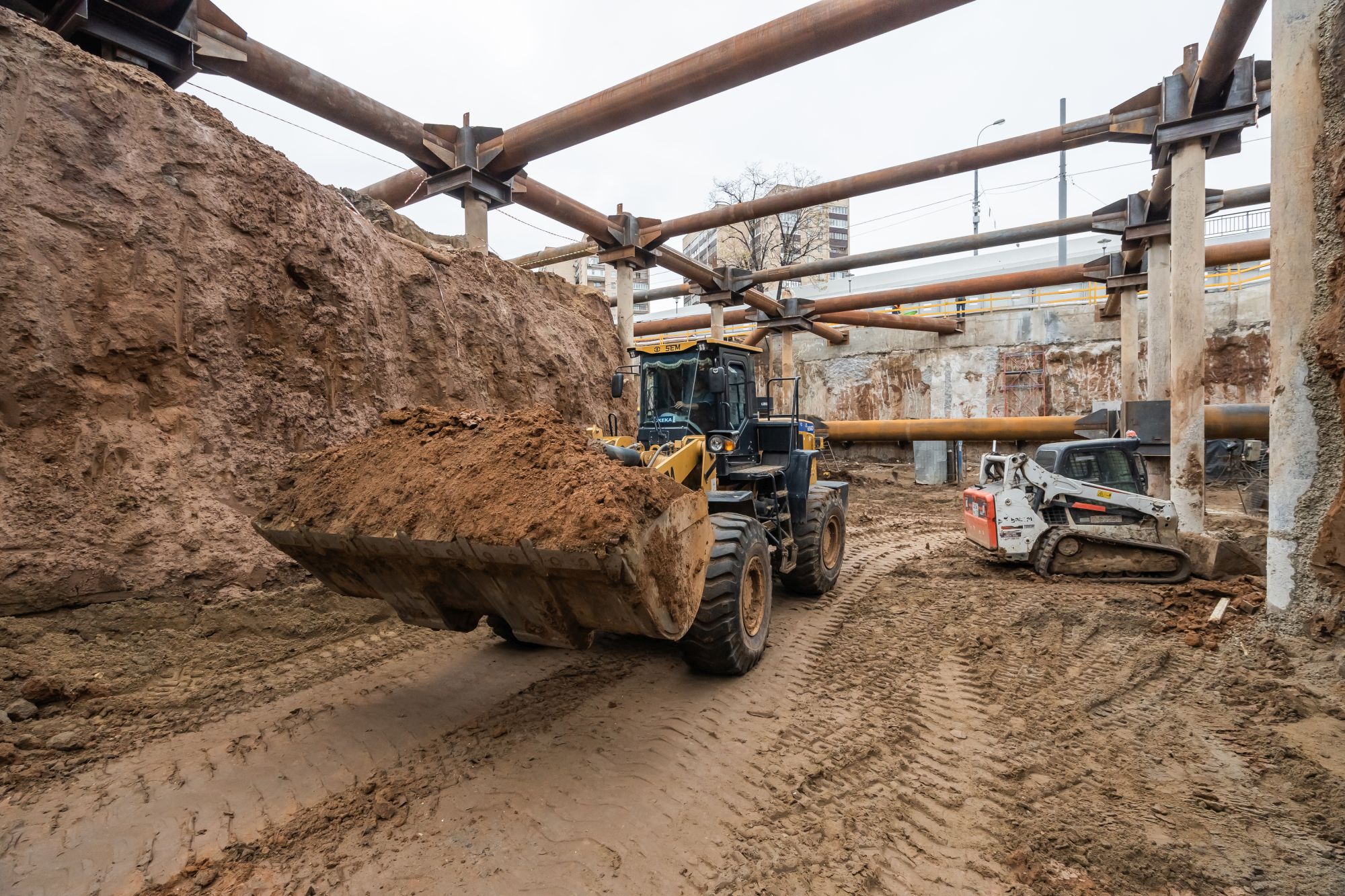

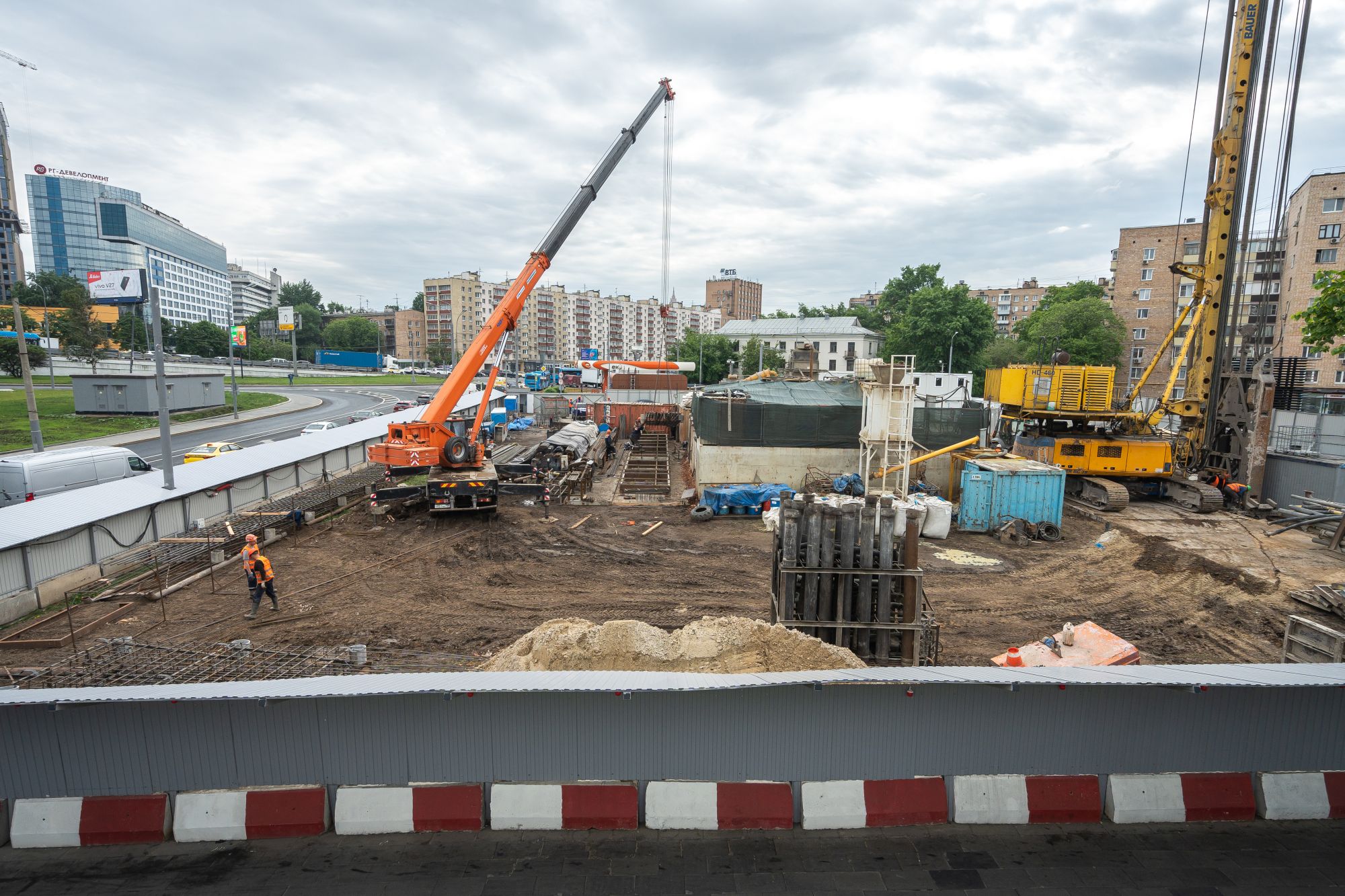

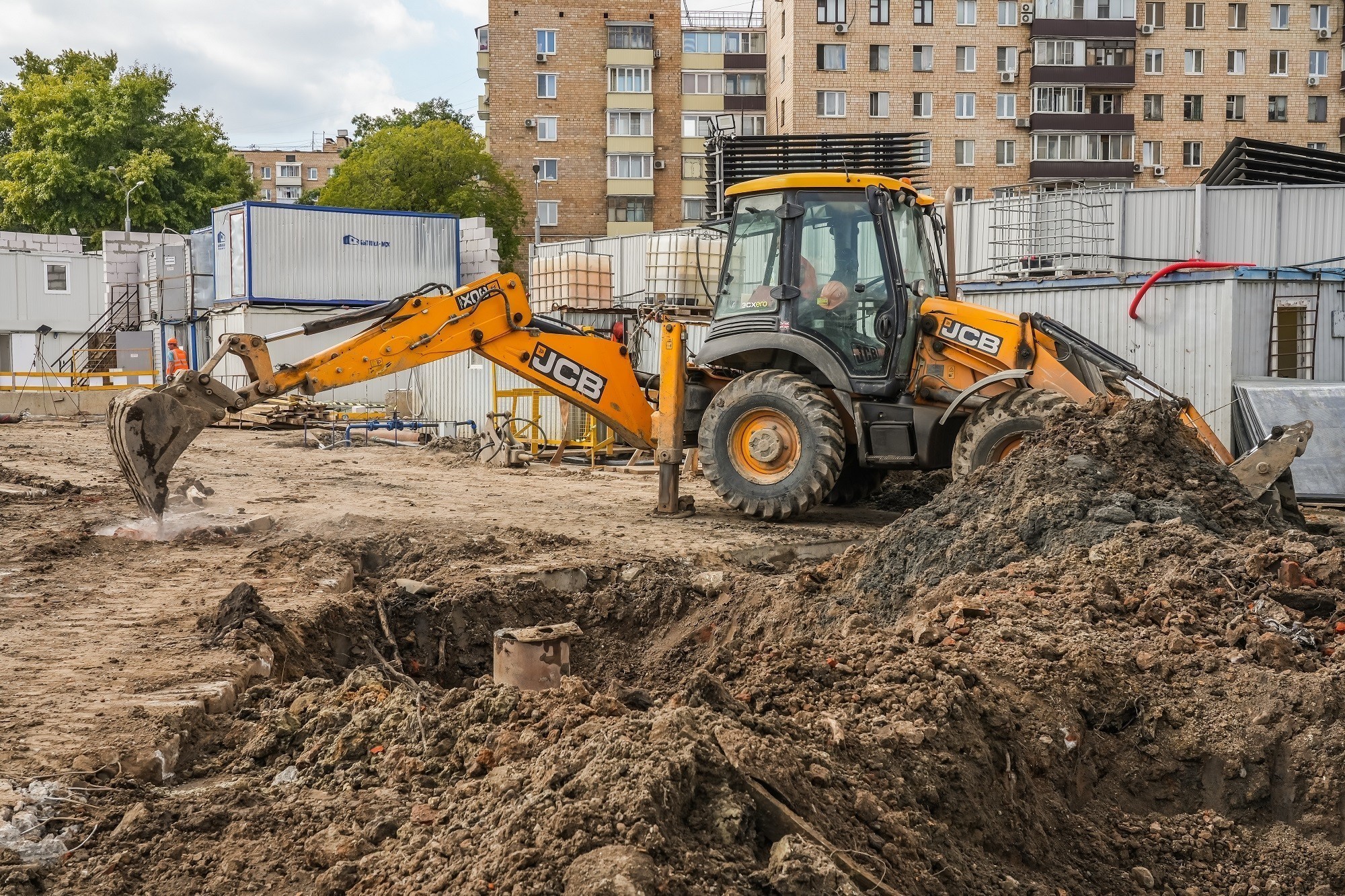

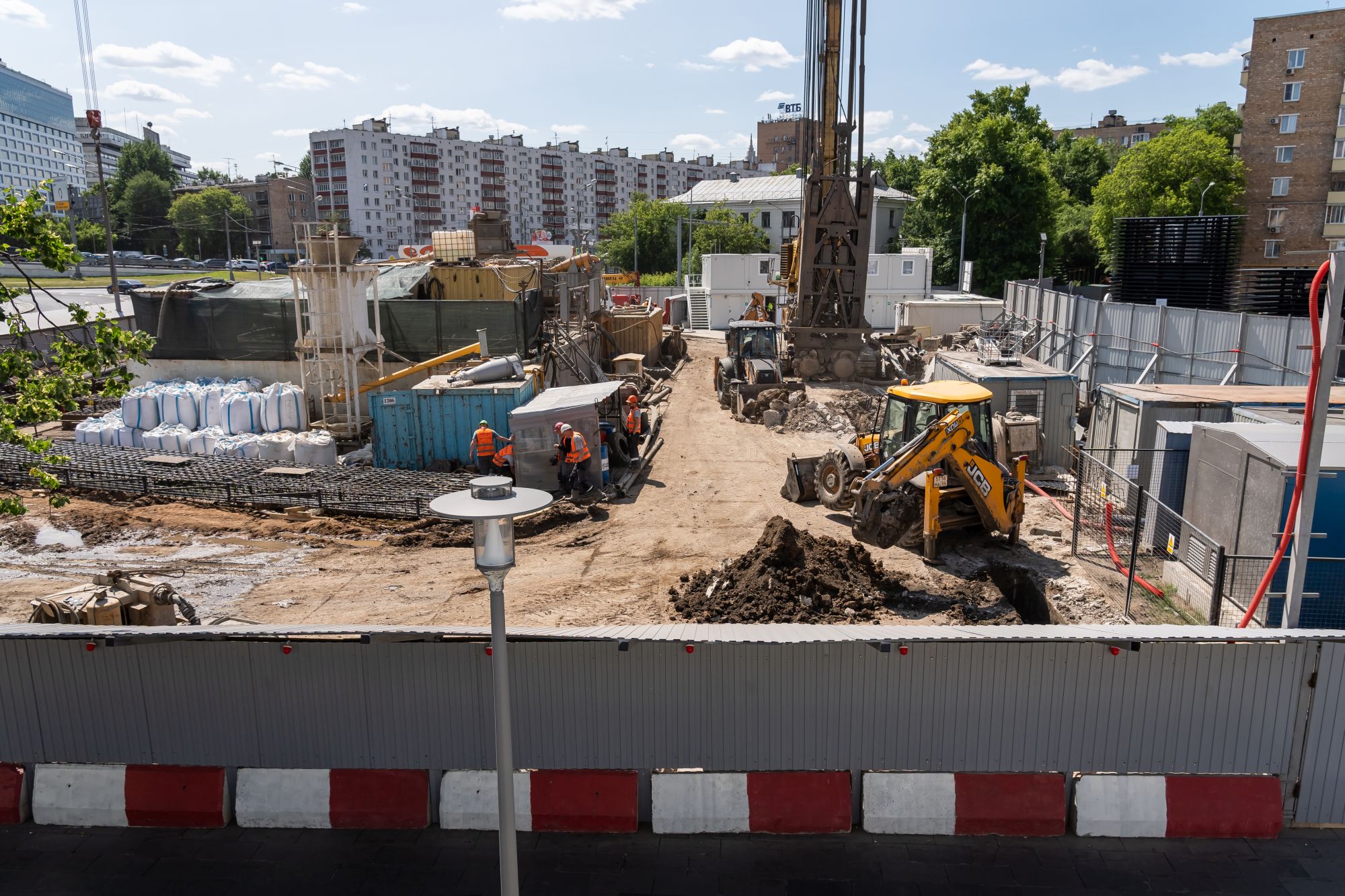

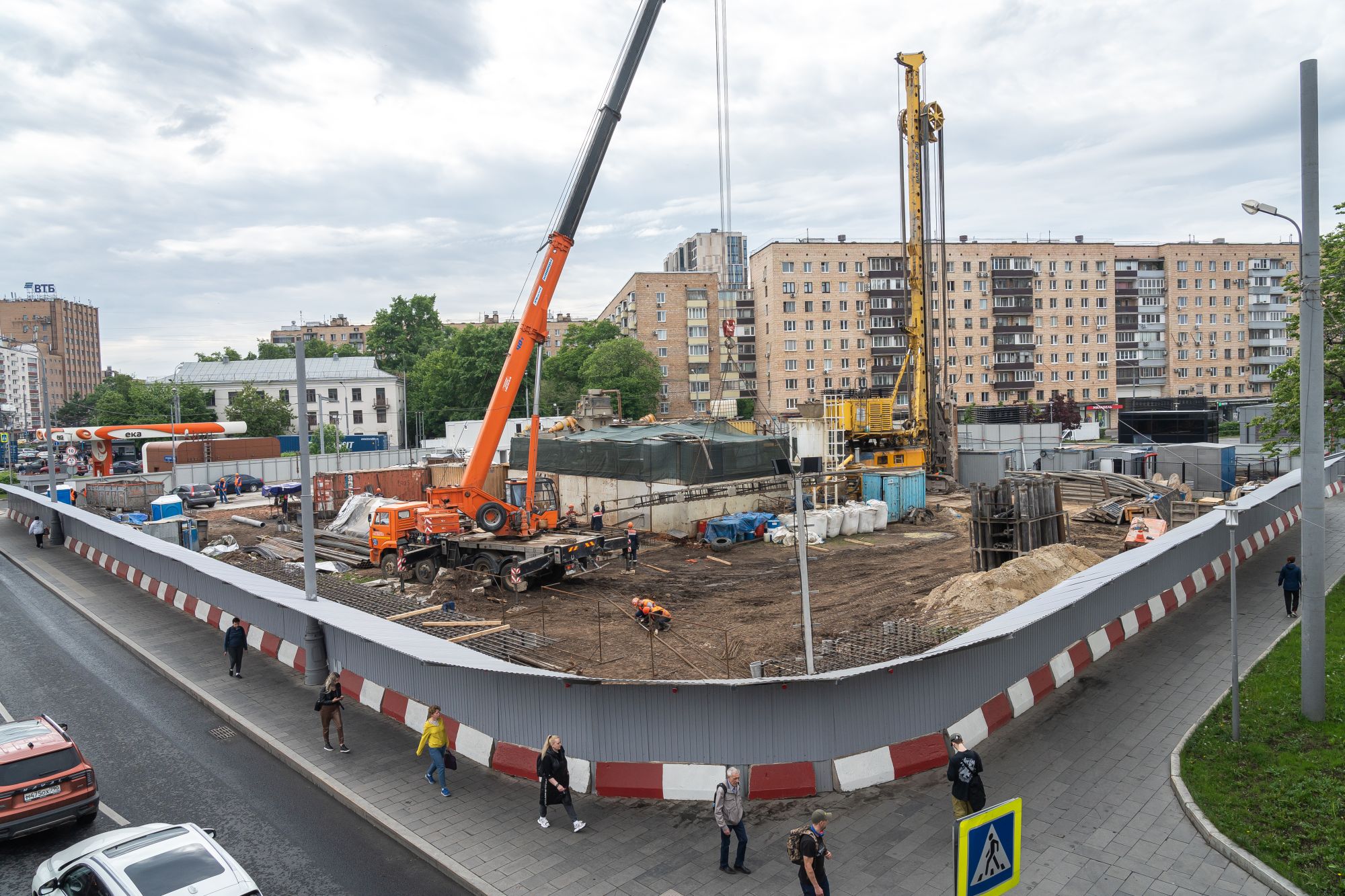

- Приступили к разработке и вывозу грунта.
Июль 2023
- Завершили на 100% устройство форшахты — железобетонного ограждения, которое обеспечивает проектную точность будущих стен;
- Завершили на 100% работы по устройству конструкции «стена в грунте». Так называется технология крепления стен котлована и создания постоянного фундамента здания;
- Выполнили на 20% работы по устройству обвязочной балки для распорной системы котлована. Эта конструкция служит для укрепления котлована и позволяет снизить влияние стройки на соседние строения.
Июнь 2023

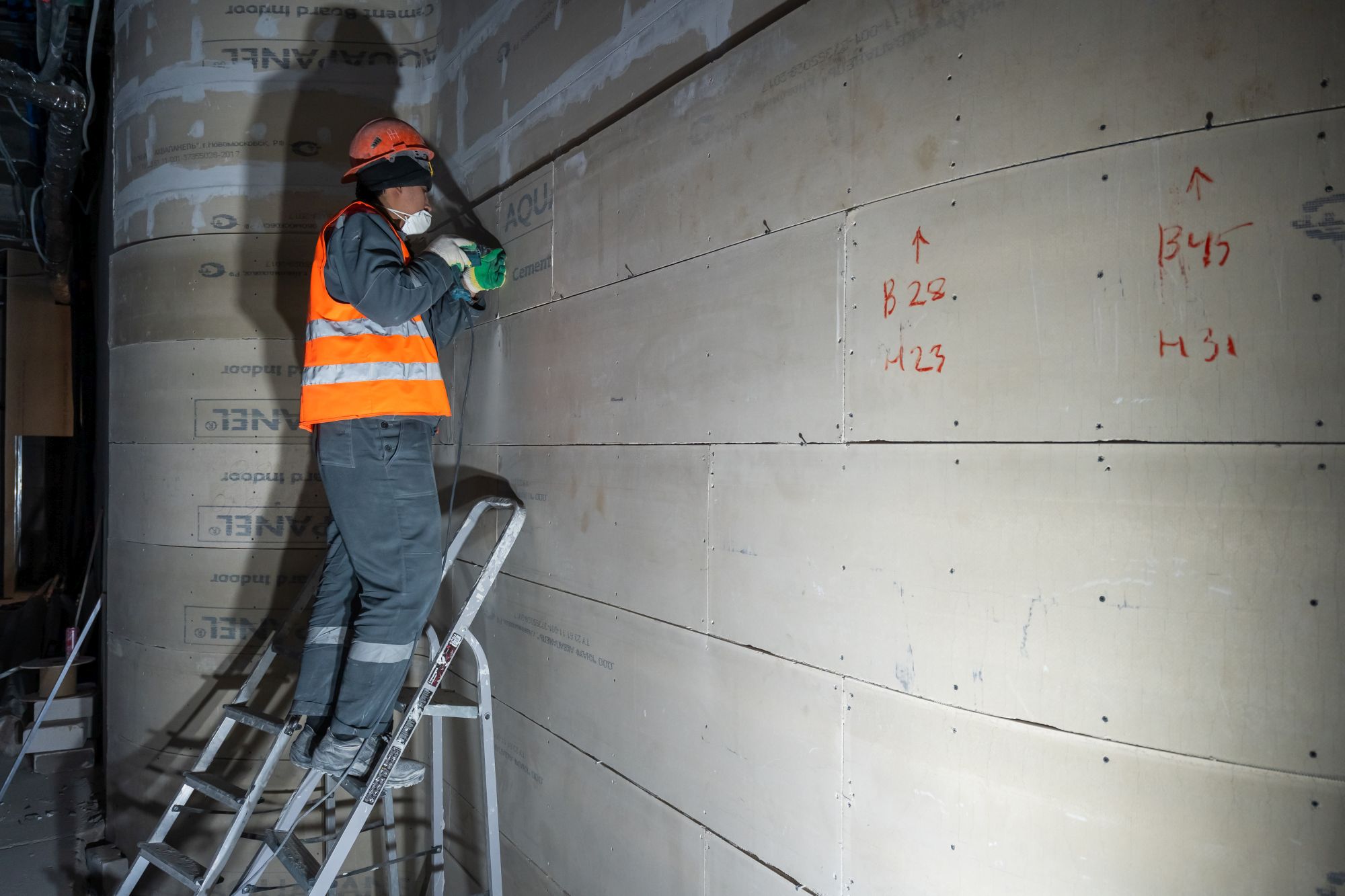

- Завершили на 95% устройство форшахты — железобетонного ограждения, обеспечивающего проектную точность будущих стен.
- Выполнили на 55% работы по устройству стены в грунте, то есть технологии крепления стен котлована и устройства постоянного фундамента здания.
Май 2023
- В мае на строительной площадке делового центра TWIST мы выполнили все подготовительные работы. А кроме того:
- на 60% завершили устройство форшахты — железобетонного ограждения, обеспечивающего проектную точность будущих стен;
- на 10% выполнили работы по устройству стены в грунте.
Сентябрь 2024
Июнь 2024
Февраль 2024
Декабрь 2023
